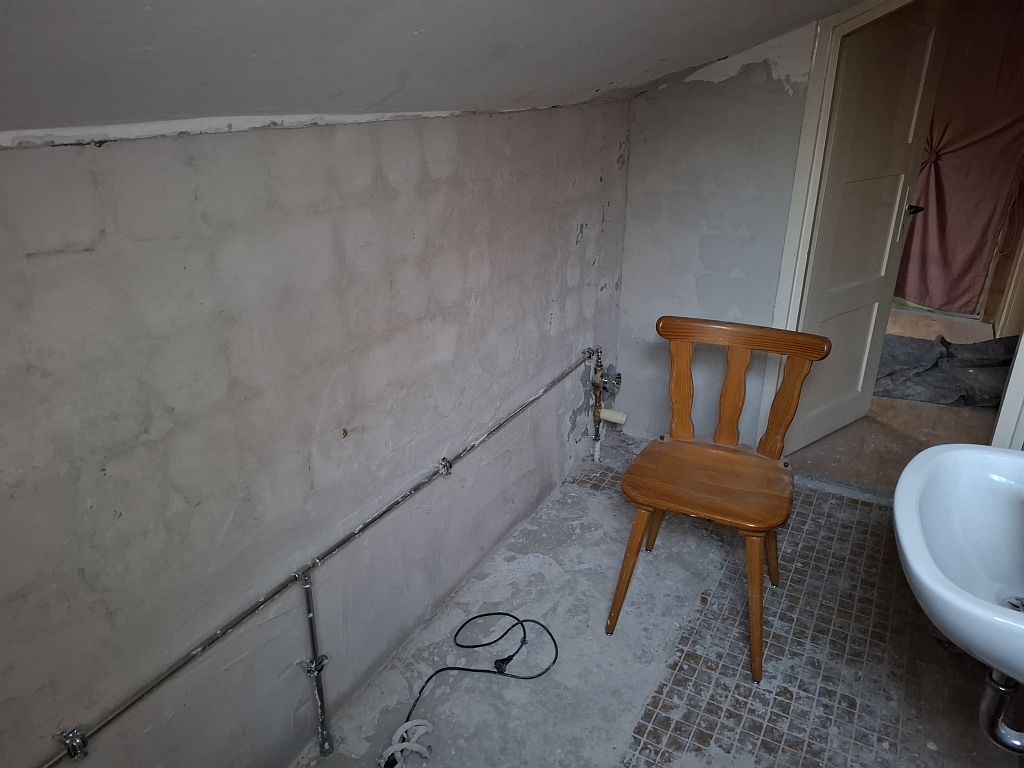

Die neuen Räume

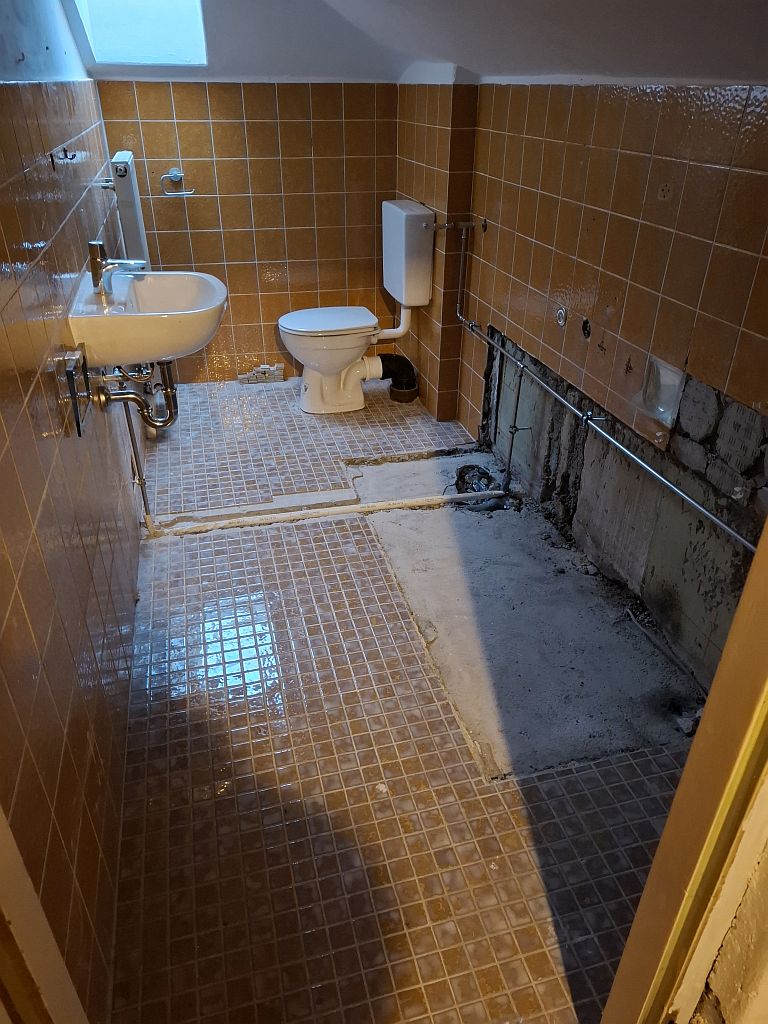

Wir bauen um im Bürgerbahnhof Murnau in der 2. Etage seit 22.10.2025 bis Ende Juli 2026. Da entstehen unsere neuen Räume für die Ammergaubahn im Modell in 1:87. Es kommen alle Holz Nut- und Federbretter von der Wand weg. 2 Wände werden entfernt. Der alte Teppichboden verschwindet und ein neuer Laminat Boden kommt rein. Eine komplett neue Wasserversorgung für das WC und Aufenthaltsraum. Die Stromversorgung wird auch komplett erneuert. Alles wird neu gestrichen.

unsere Baustelle Murnau

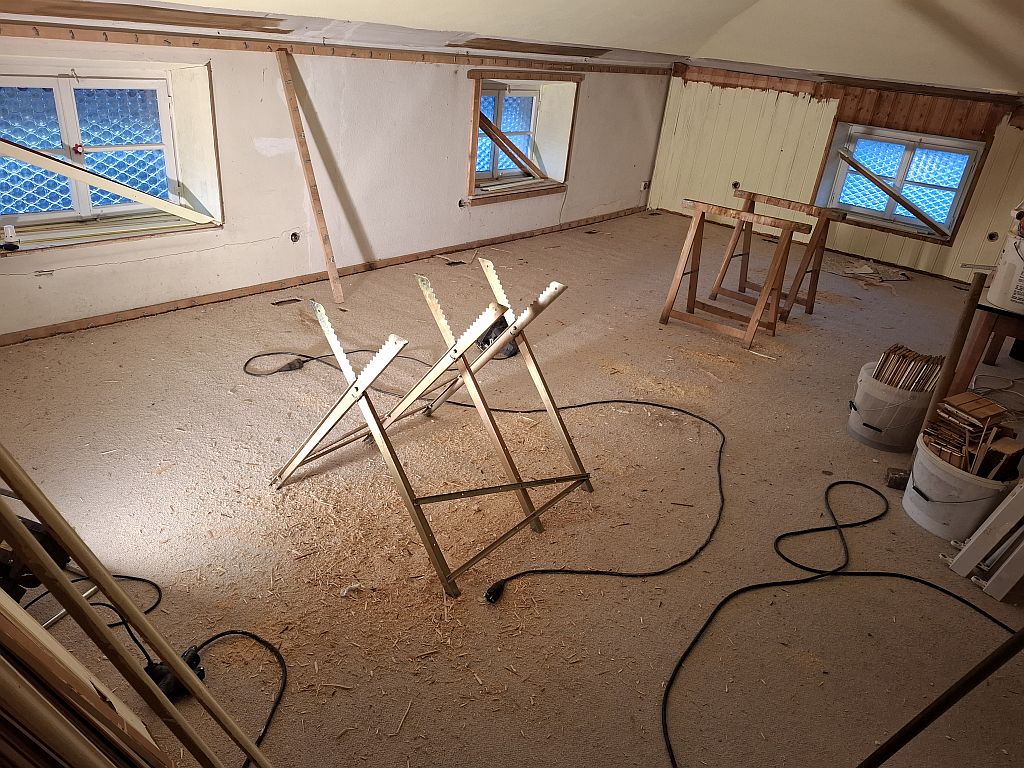

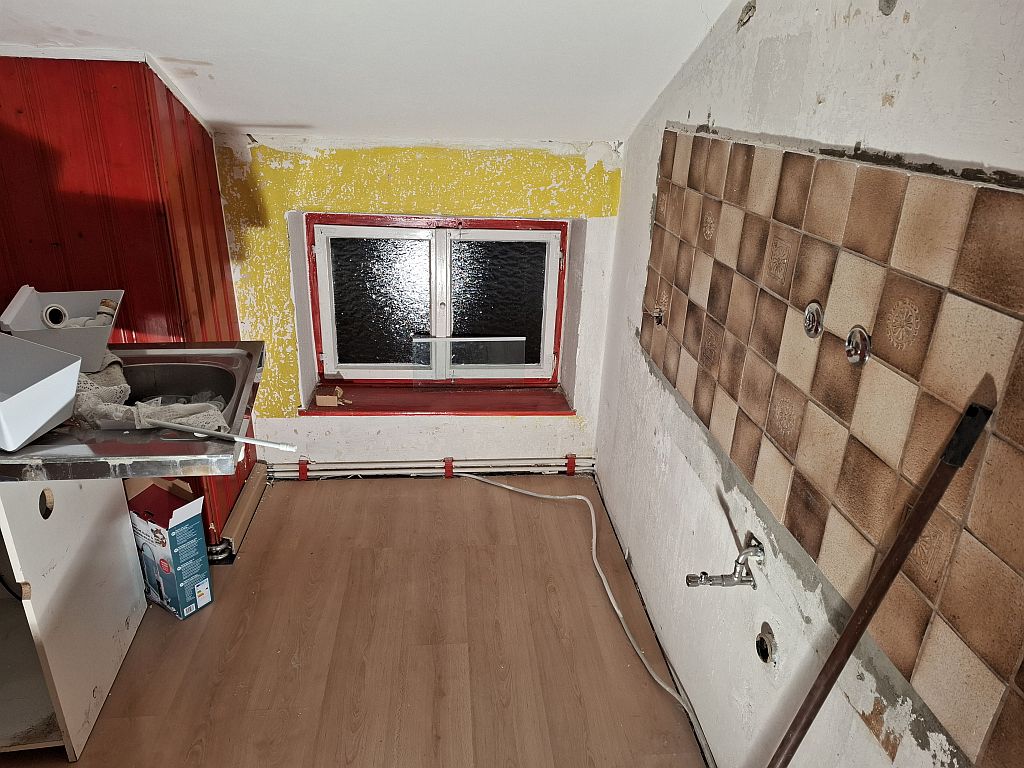

Unsere Baustelle ist der Bürgerbahnhof Murnau …

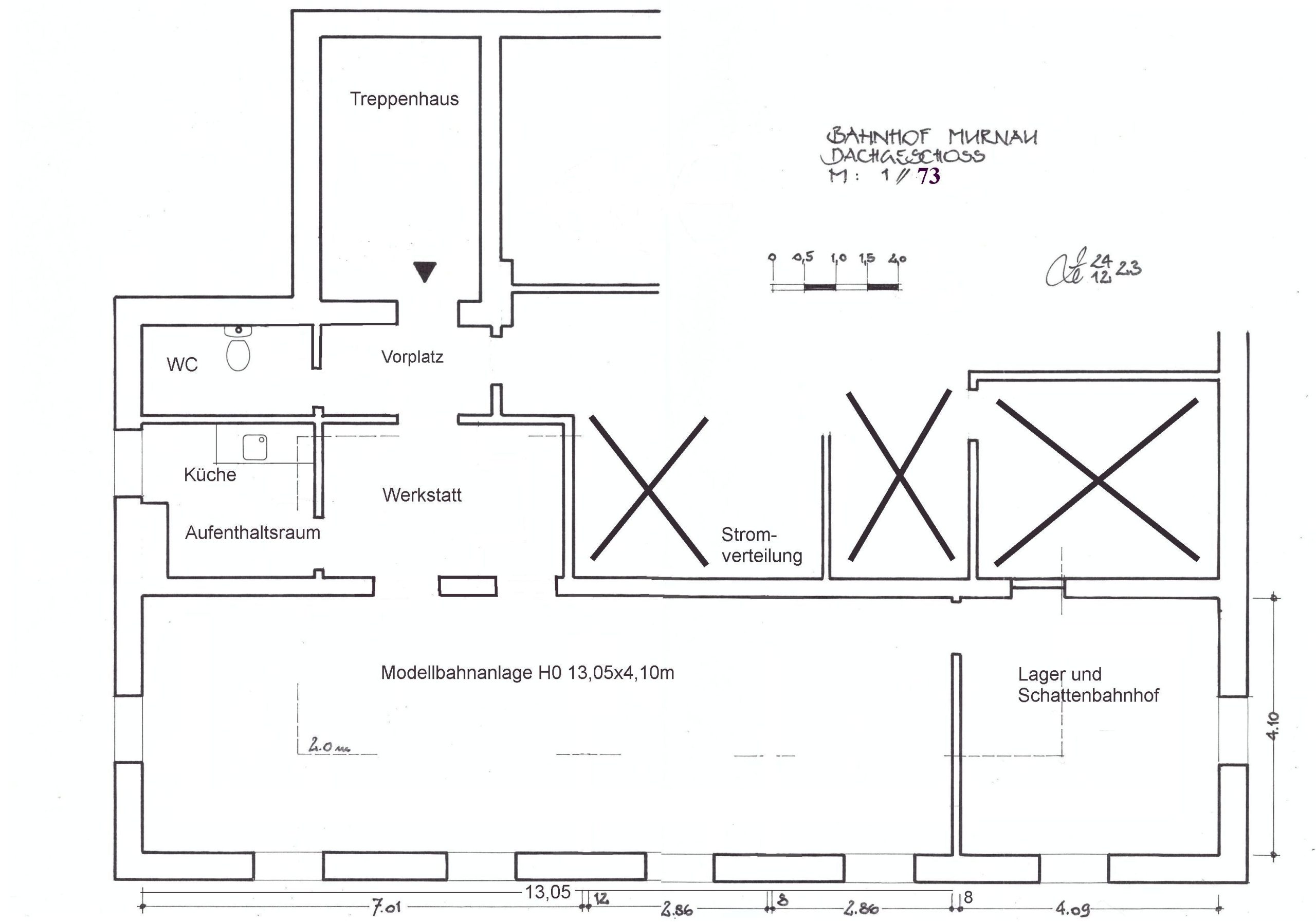

unsere Räume im Bürgerbahnhof Murnau 2.OG

Die Schlüsselübergabe war am 30.10.2025 10:05 Uhr

Hier die ersten Bilder von unseren neuen Räumen mit dem Umbau/Renovierung ab Oktober 2025.

Es geht weiter…

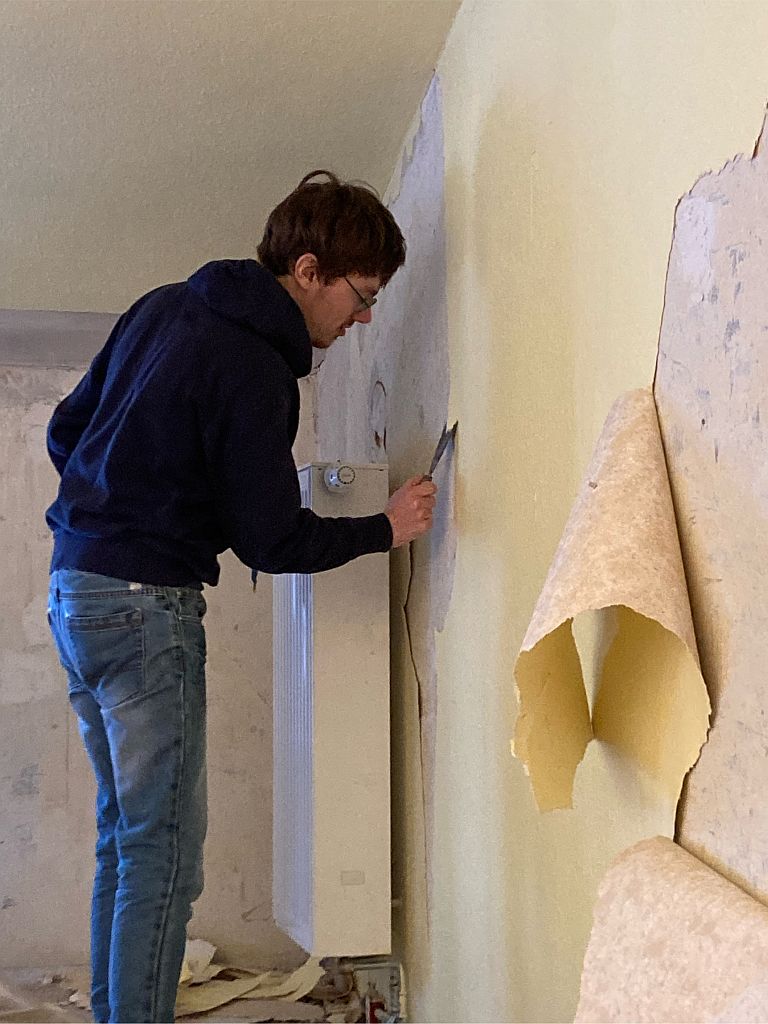

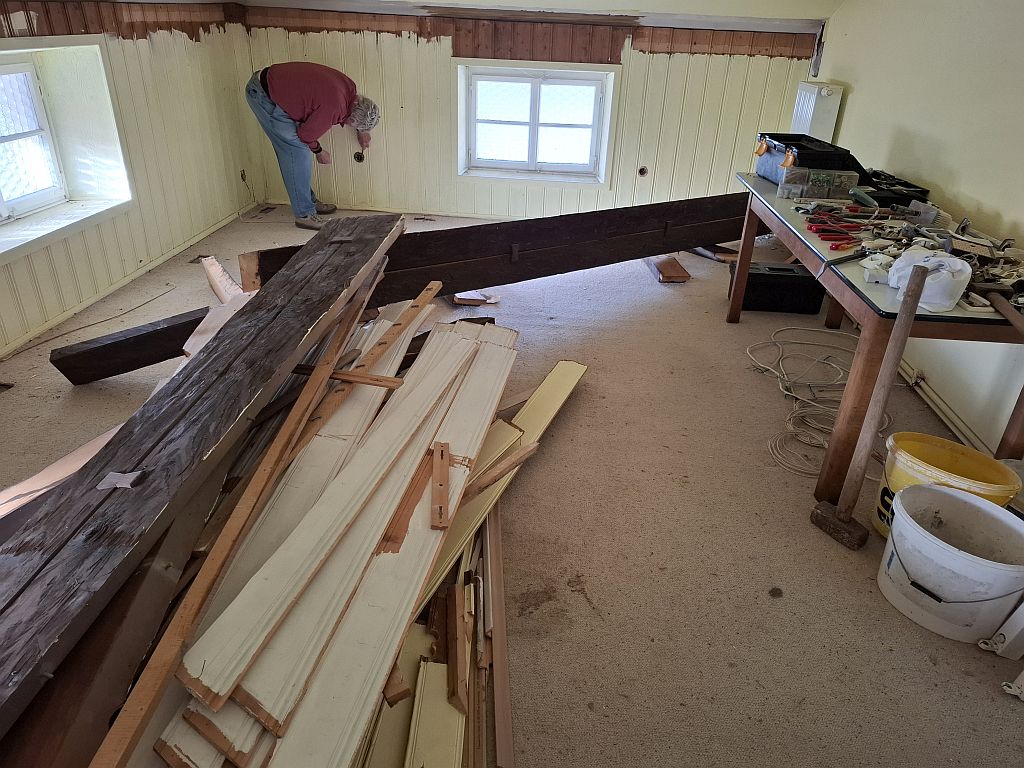

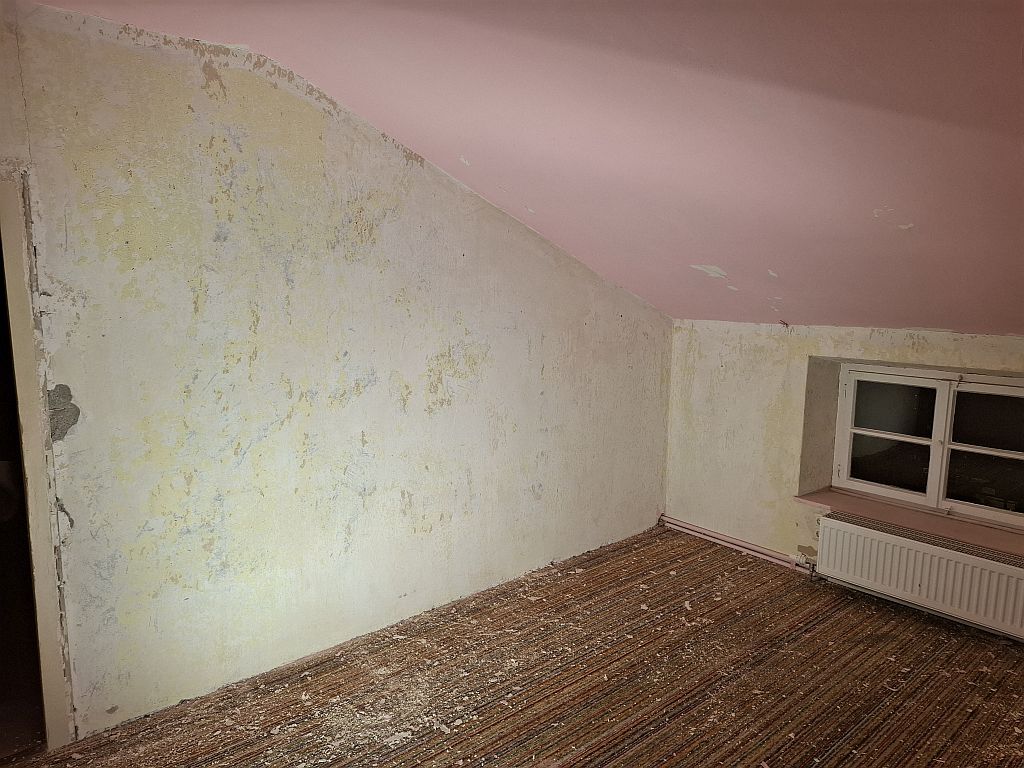

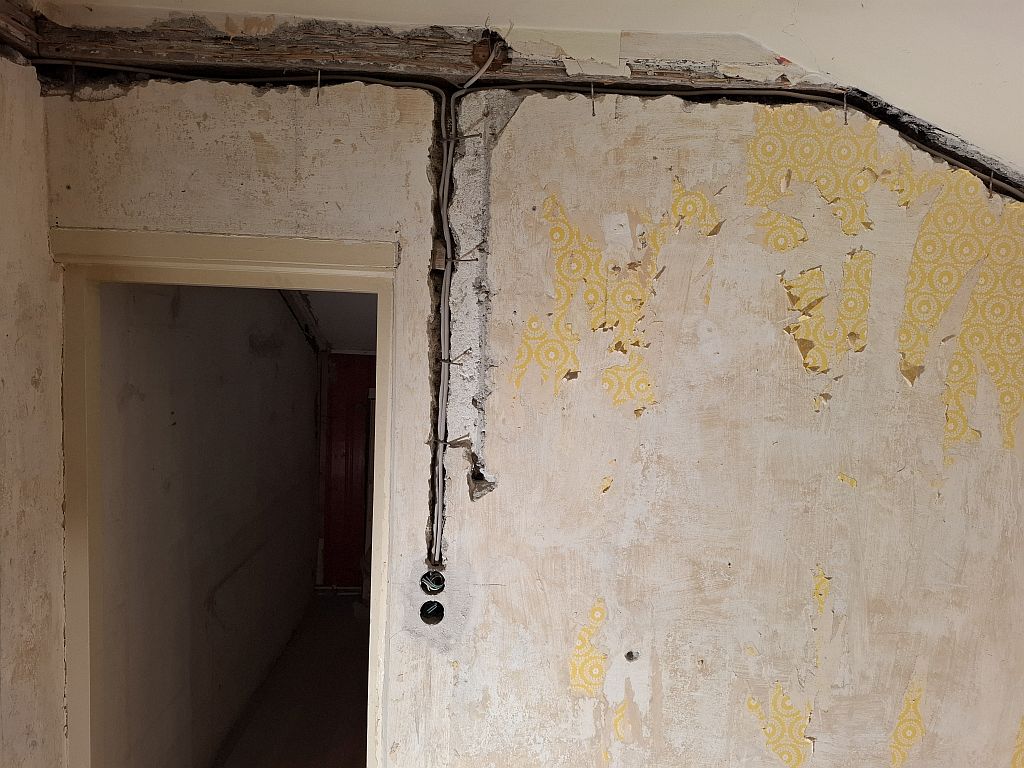

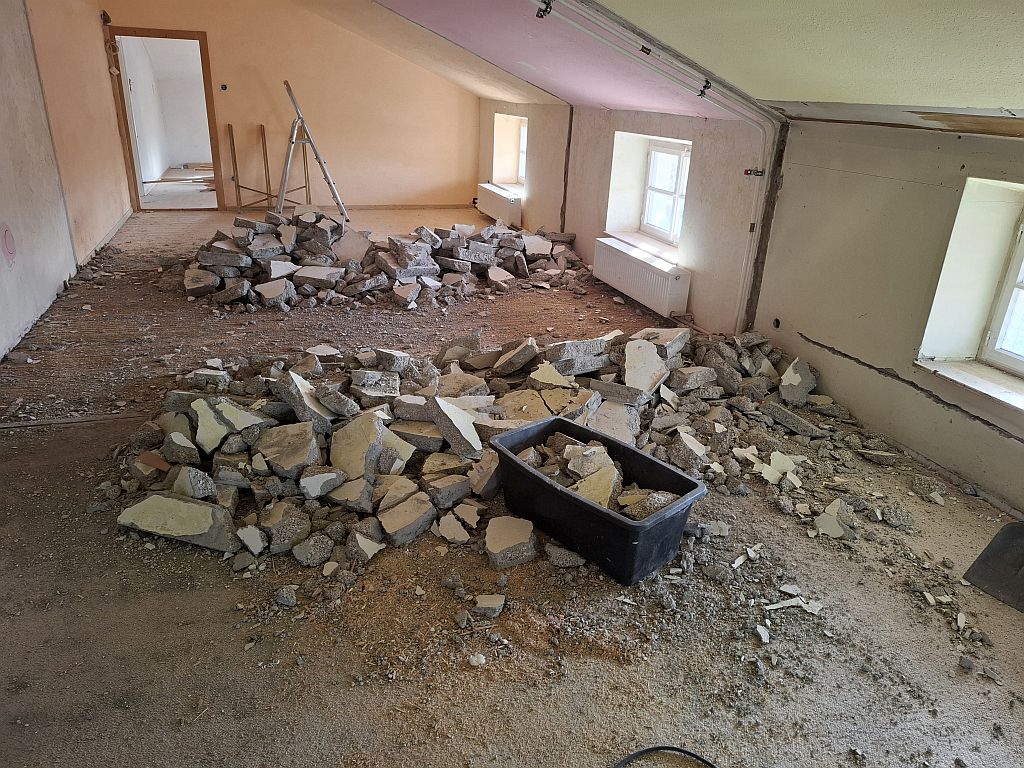

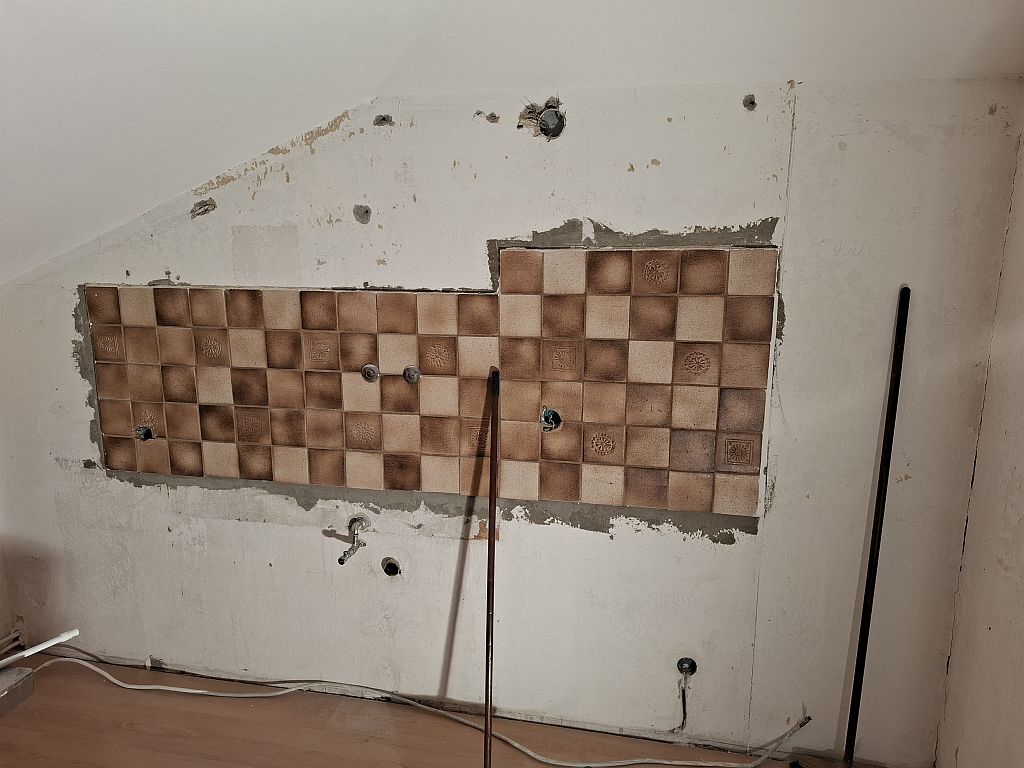

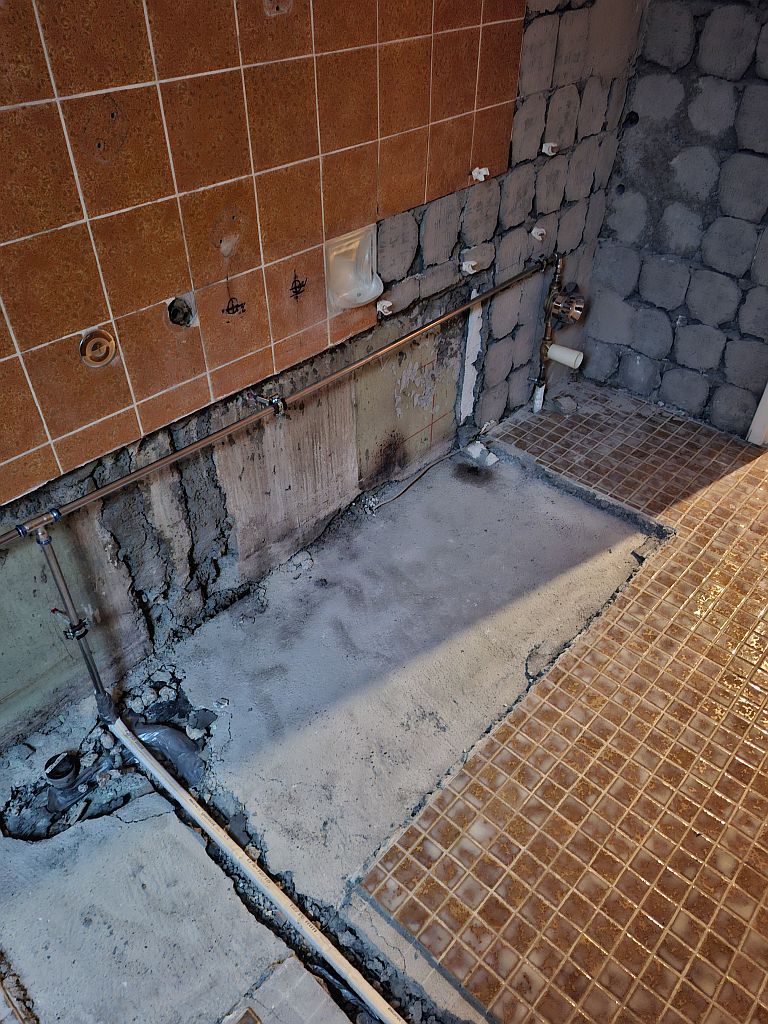

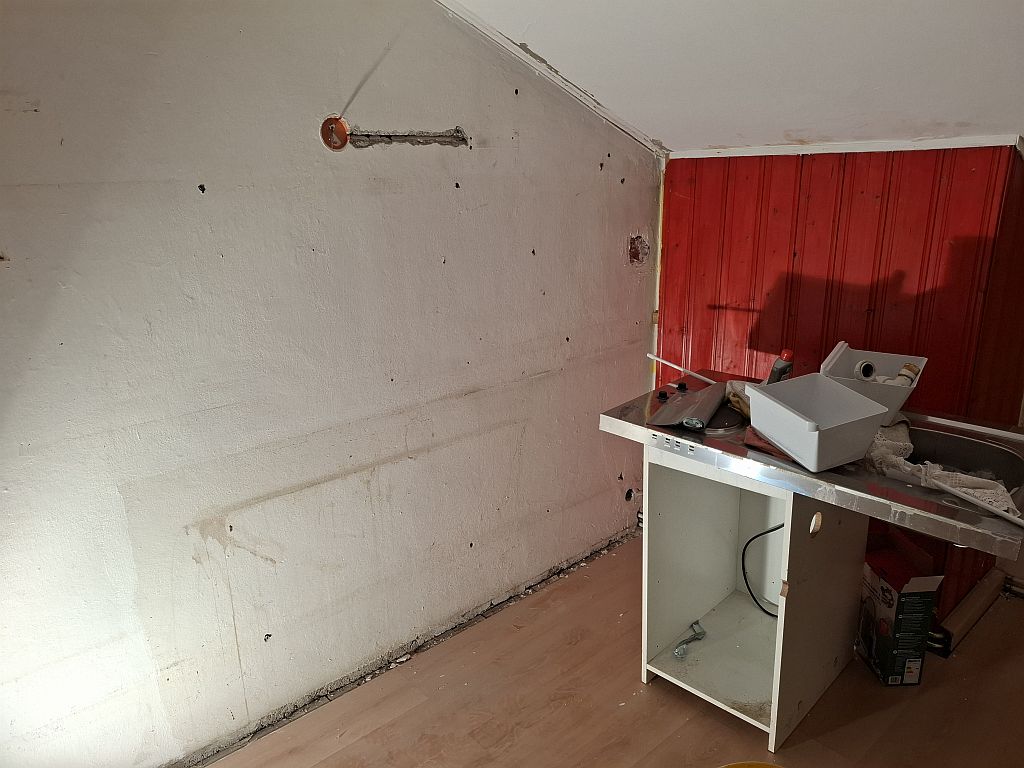

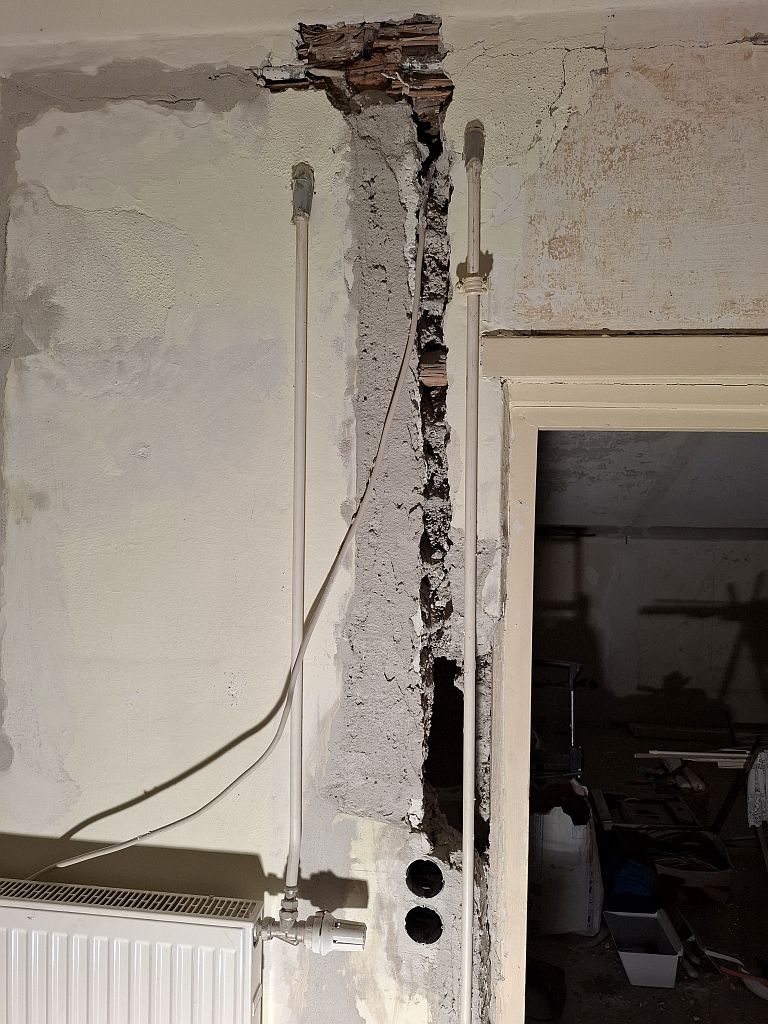

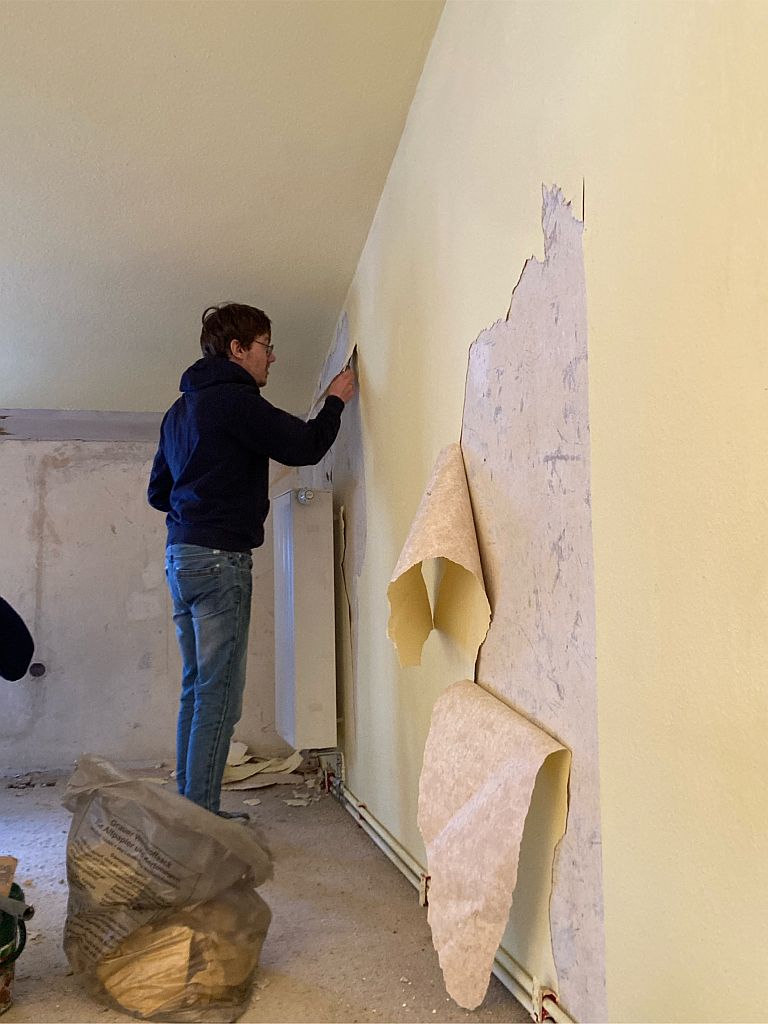

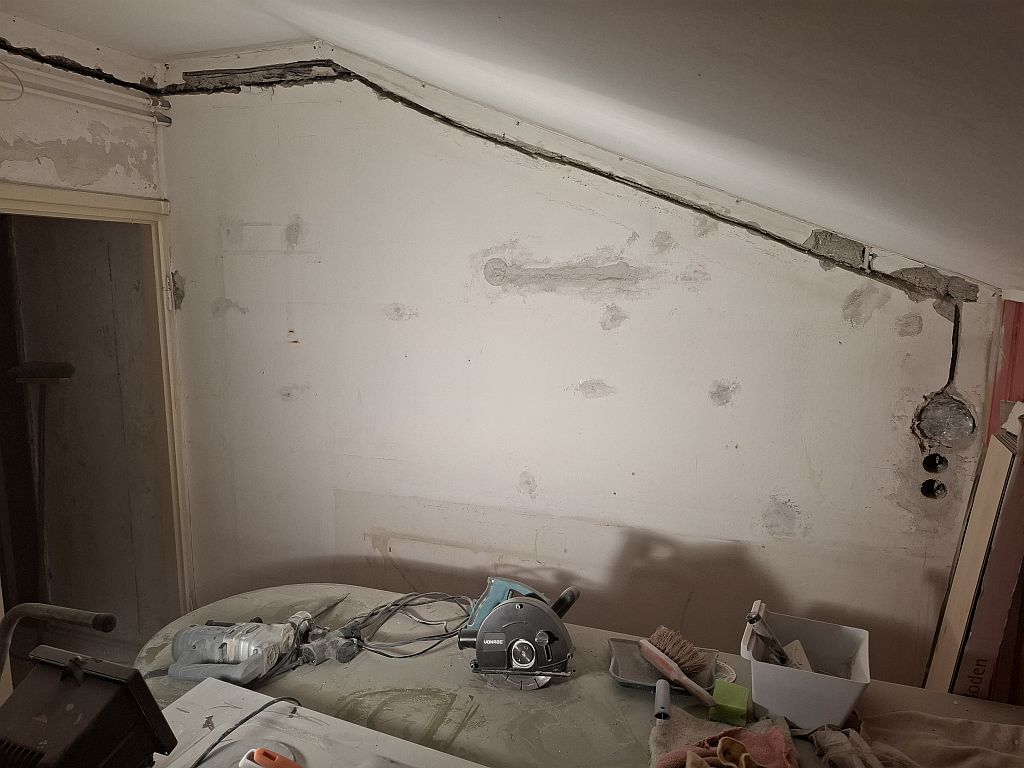

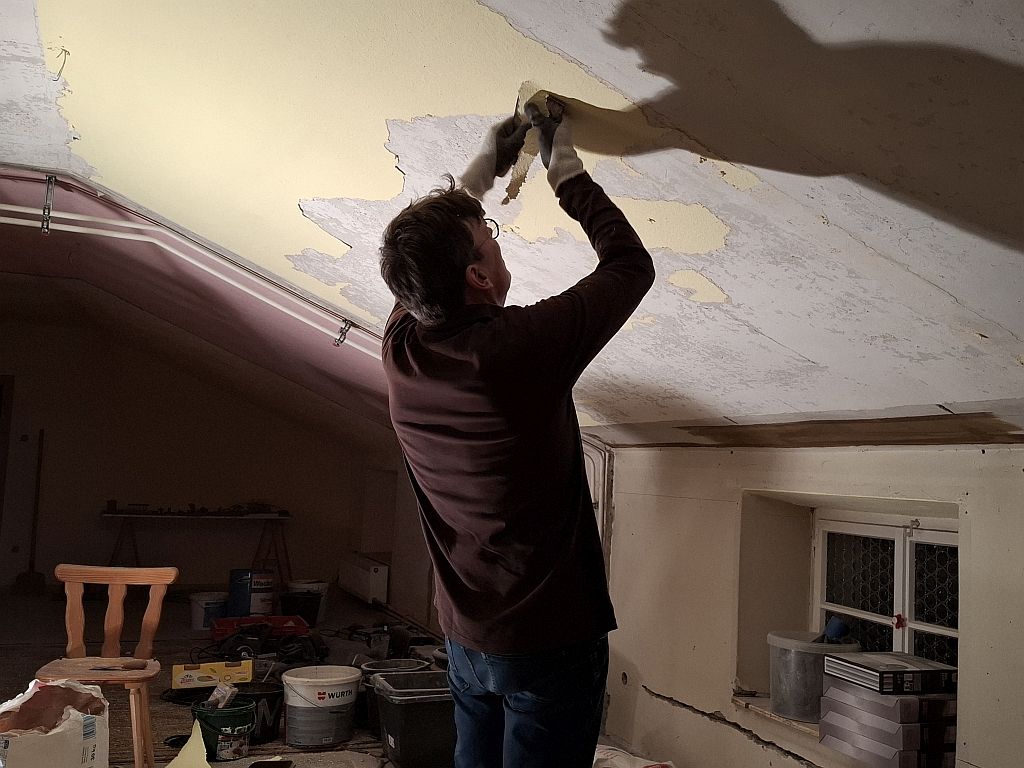

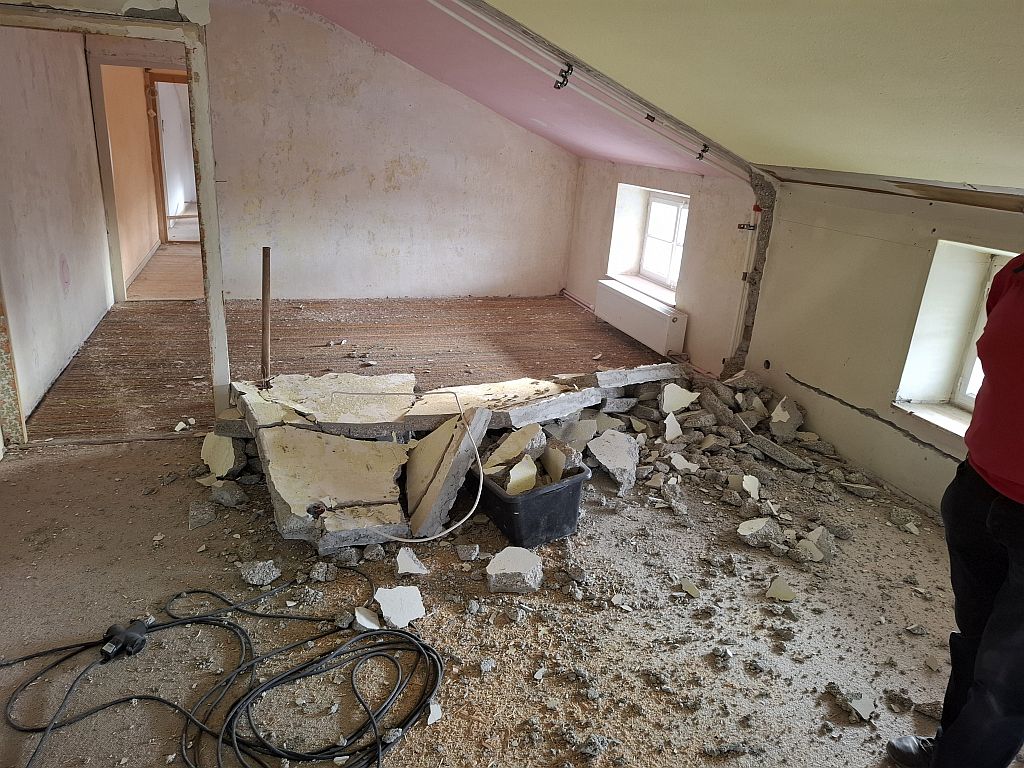

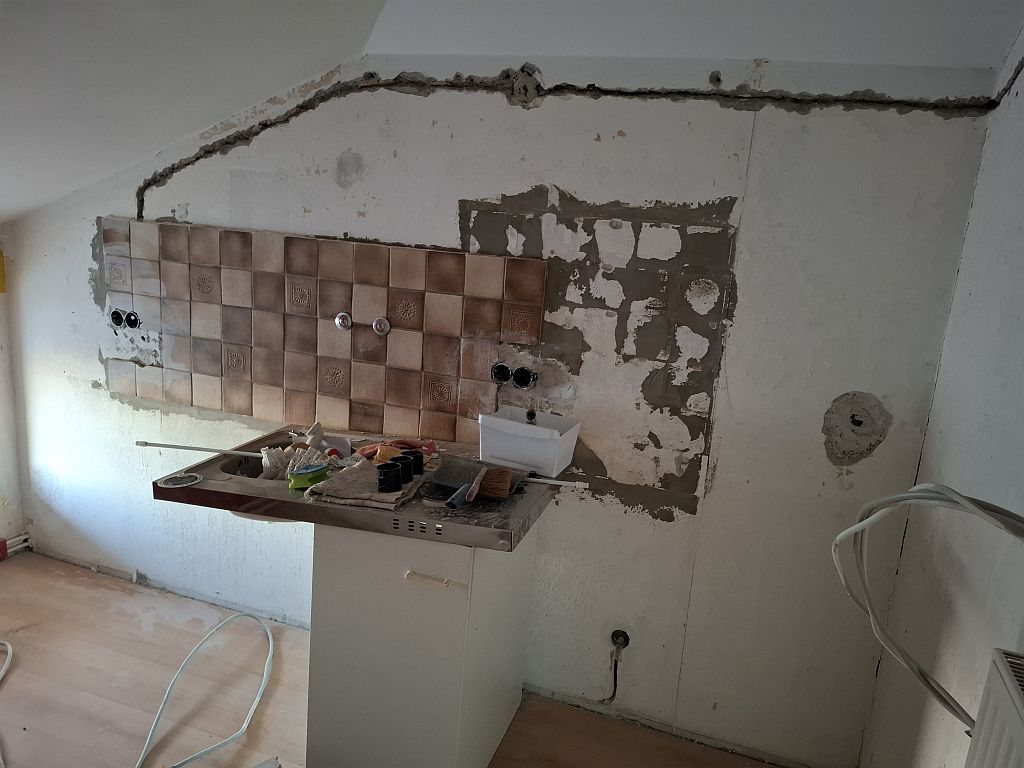

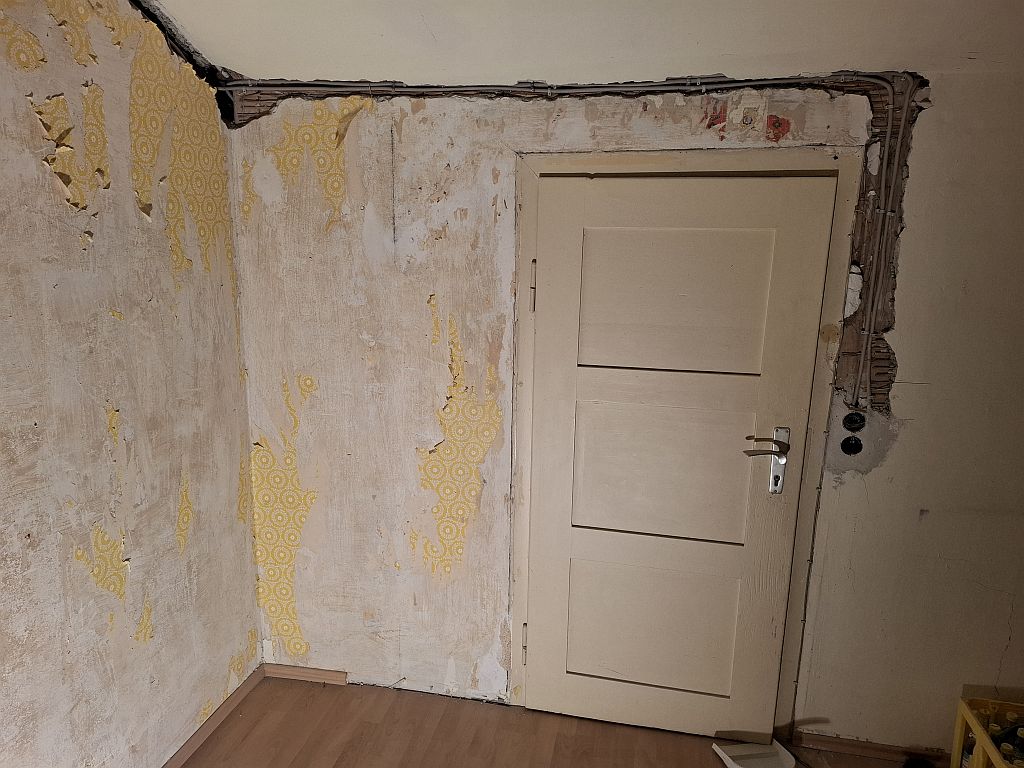

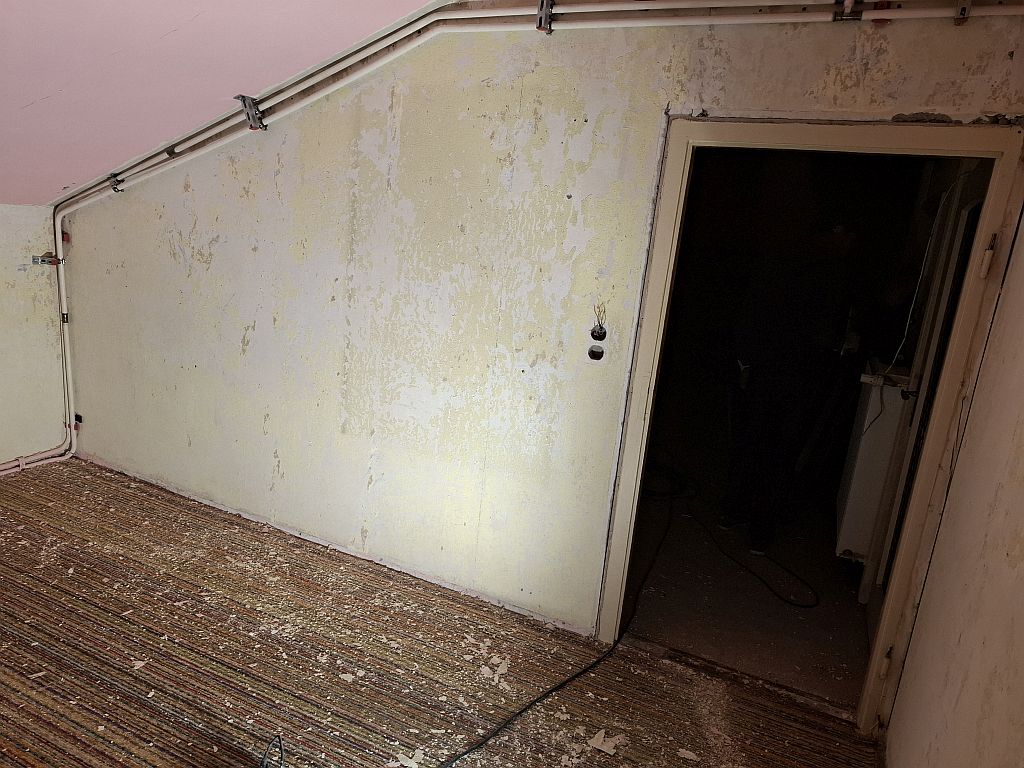

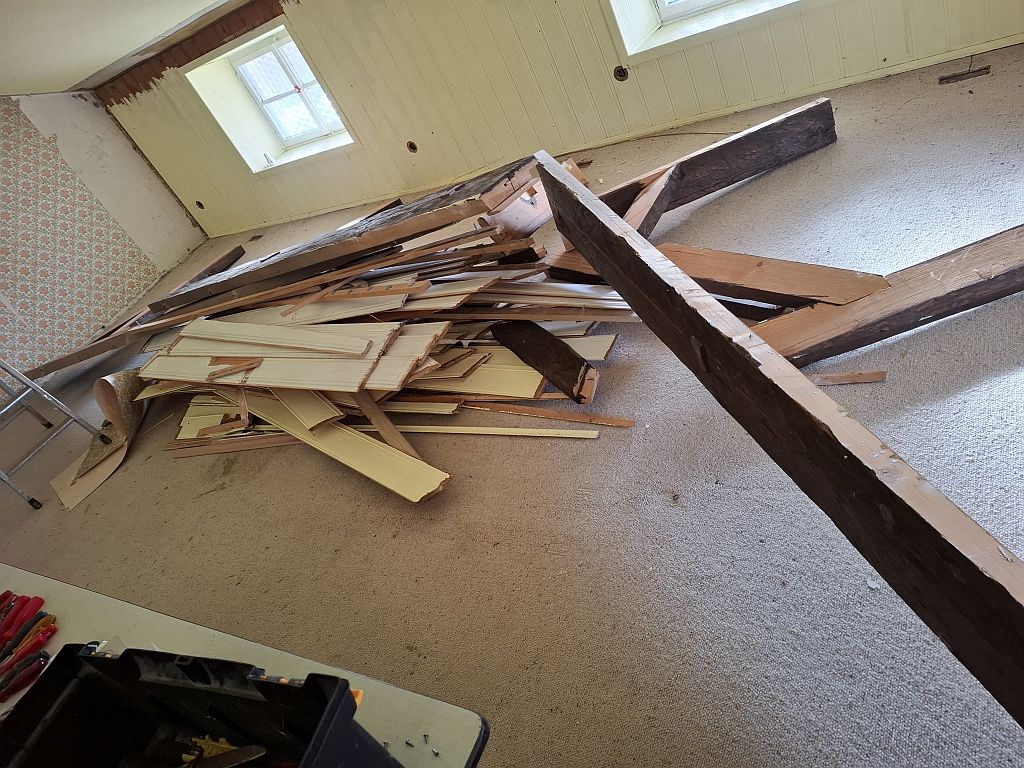

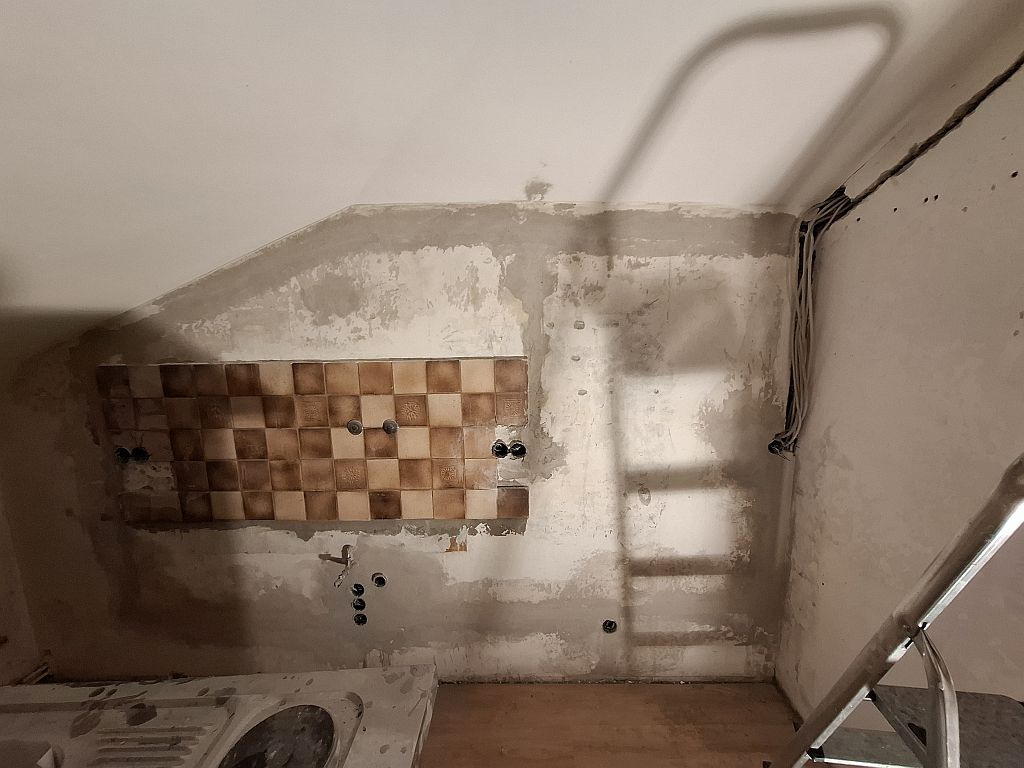

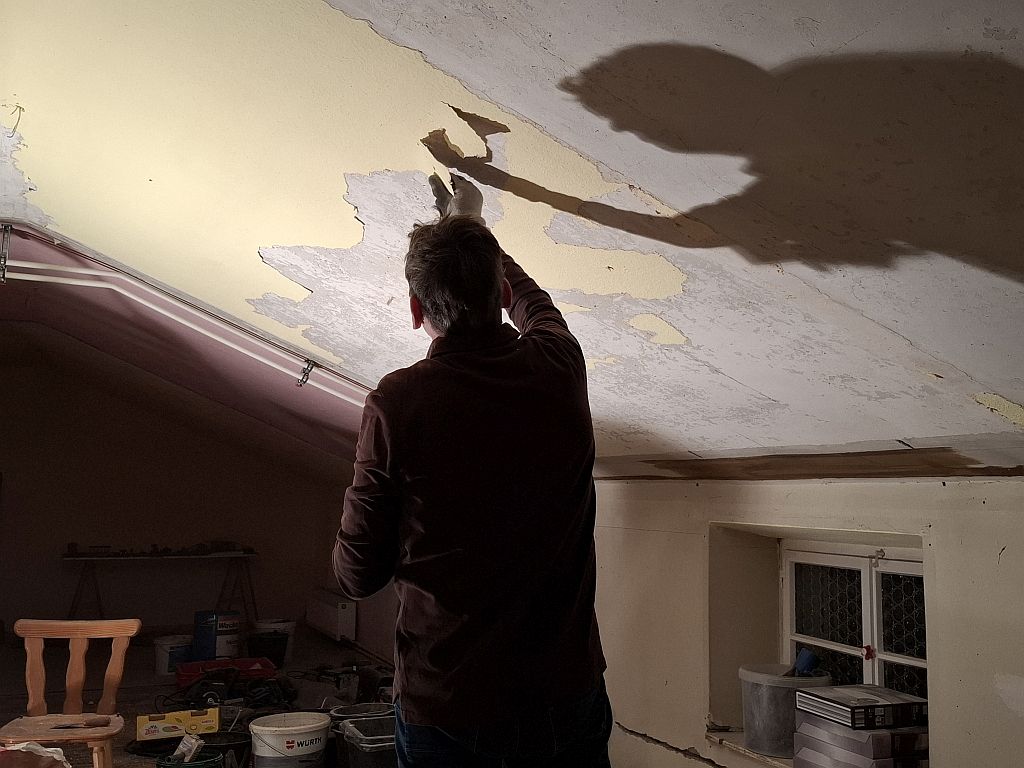

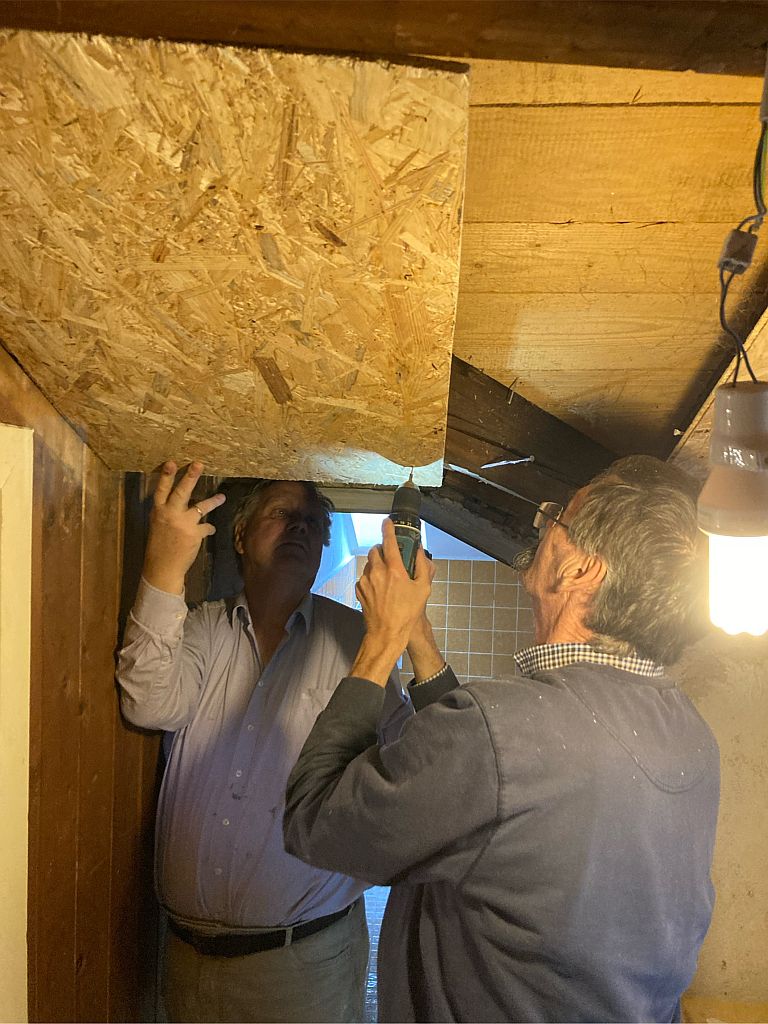

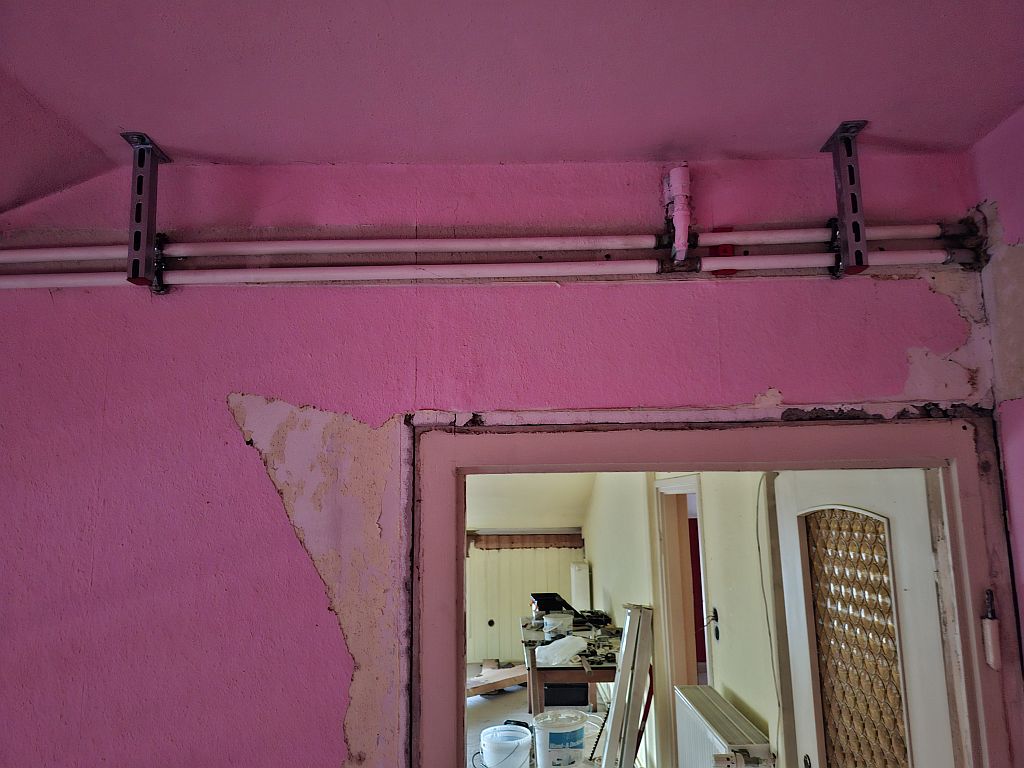

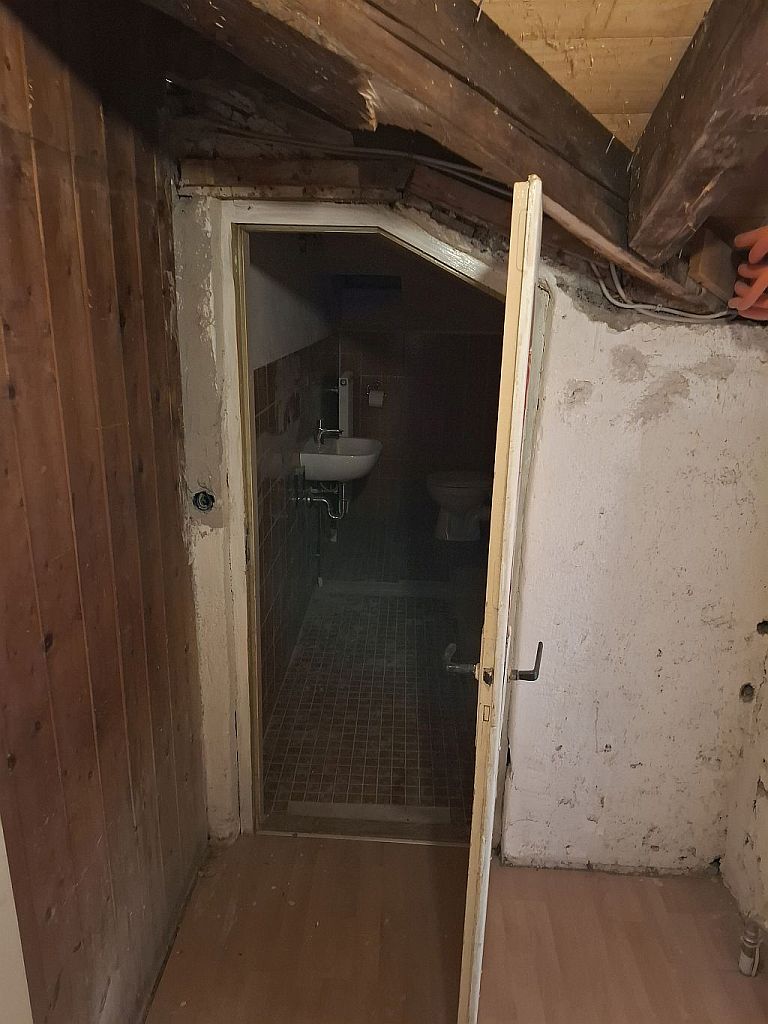

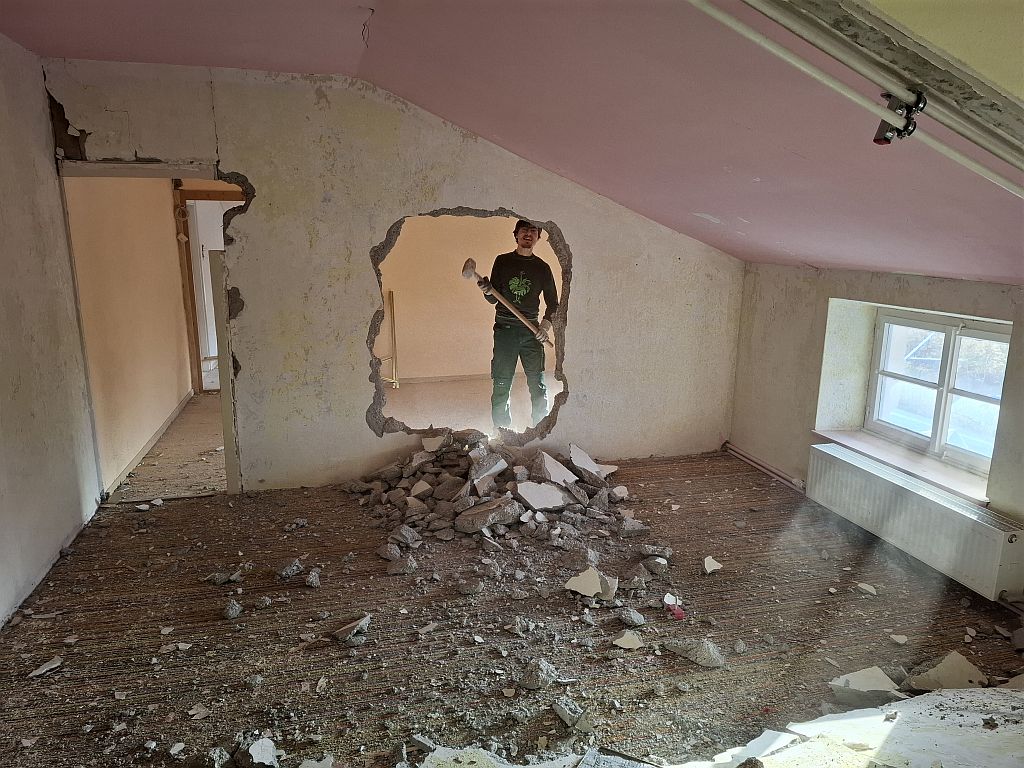

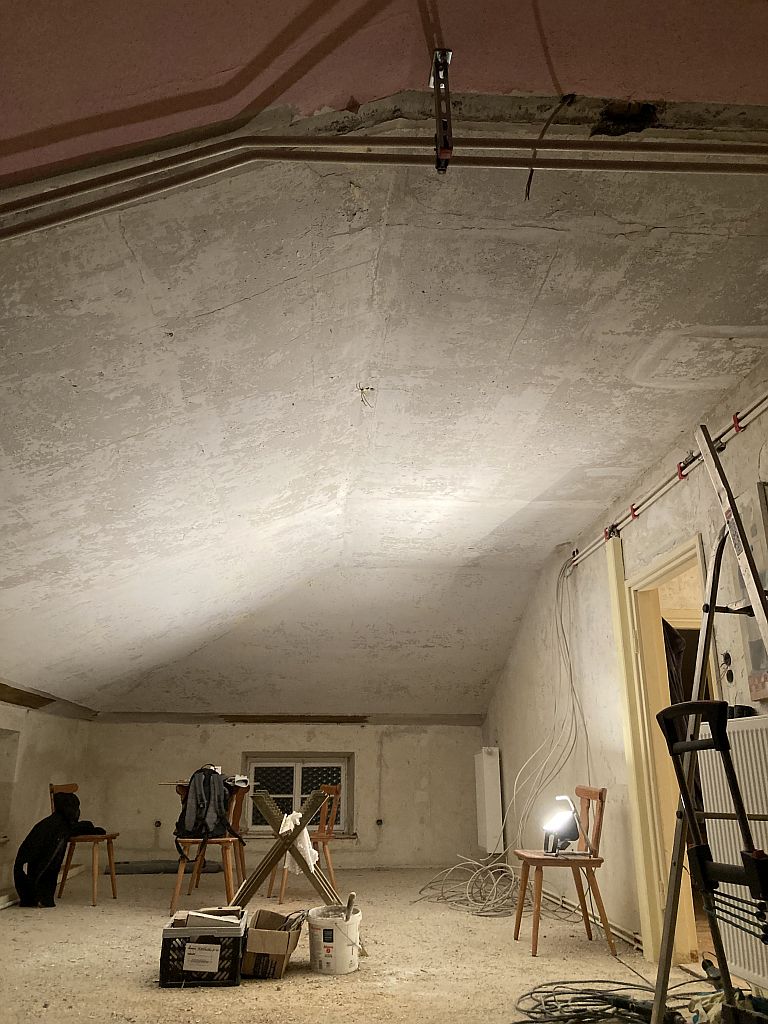

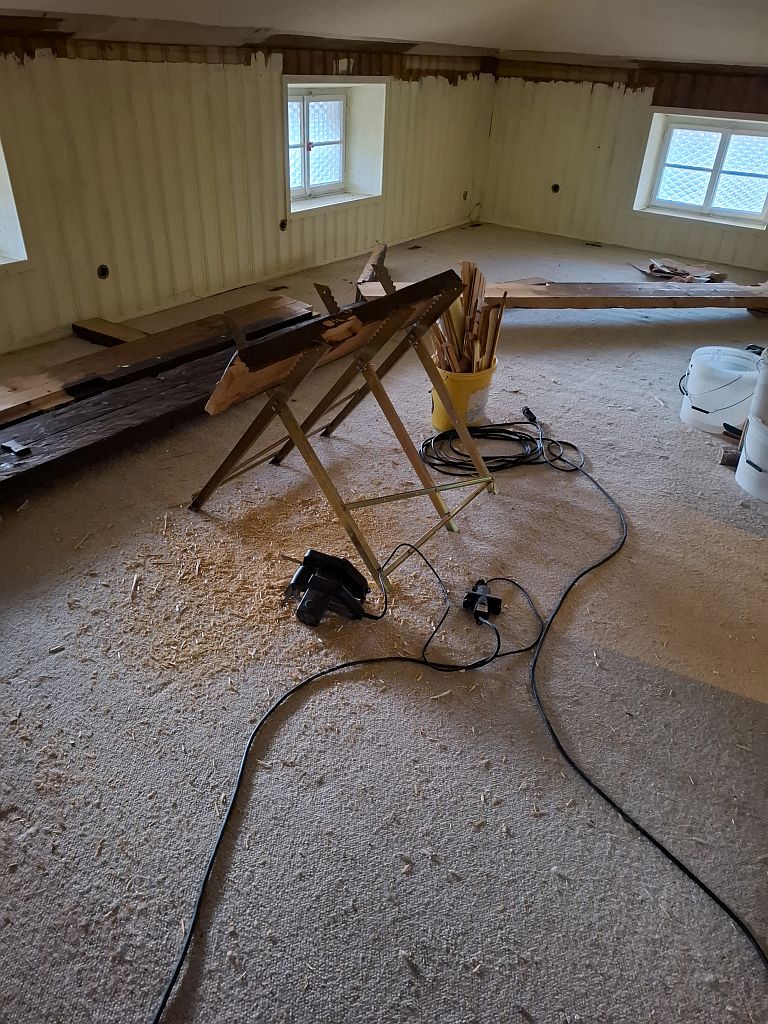

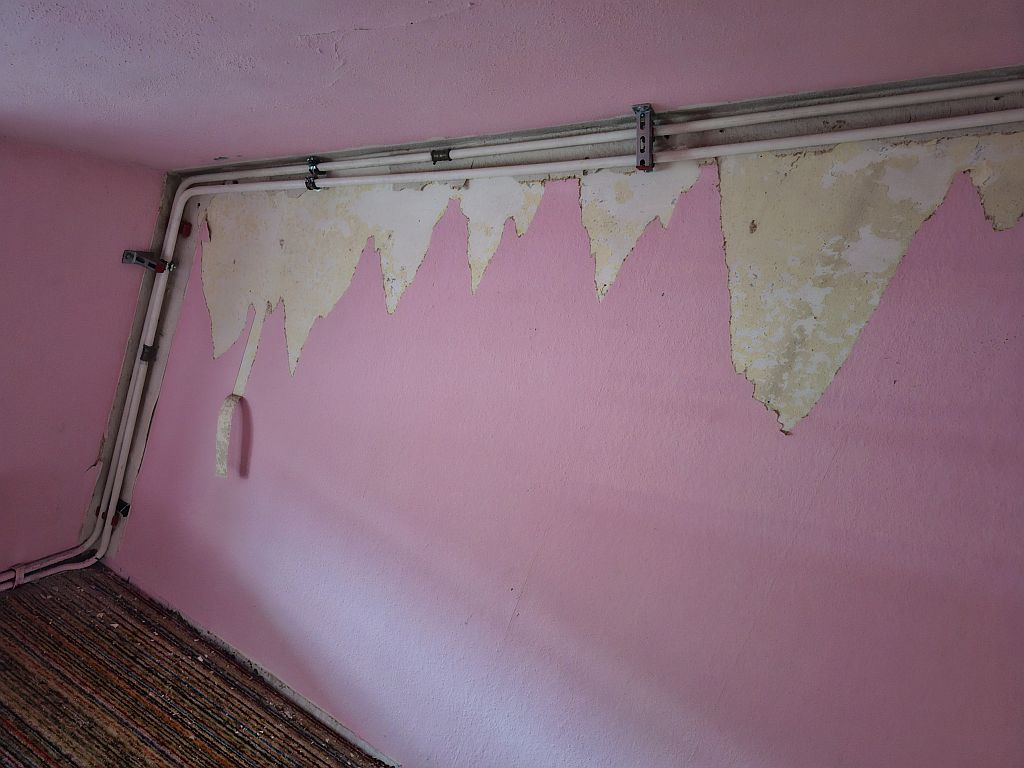

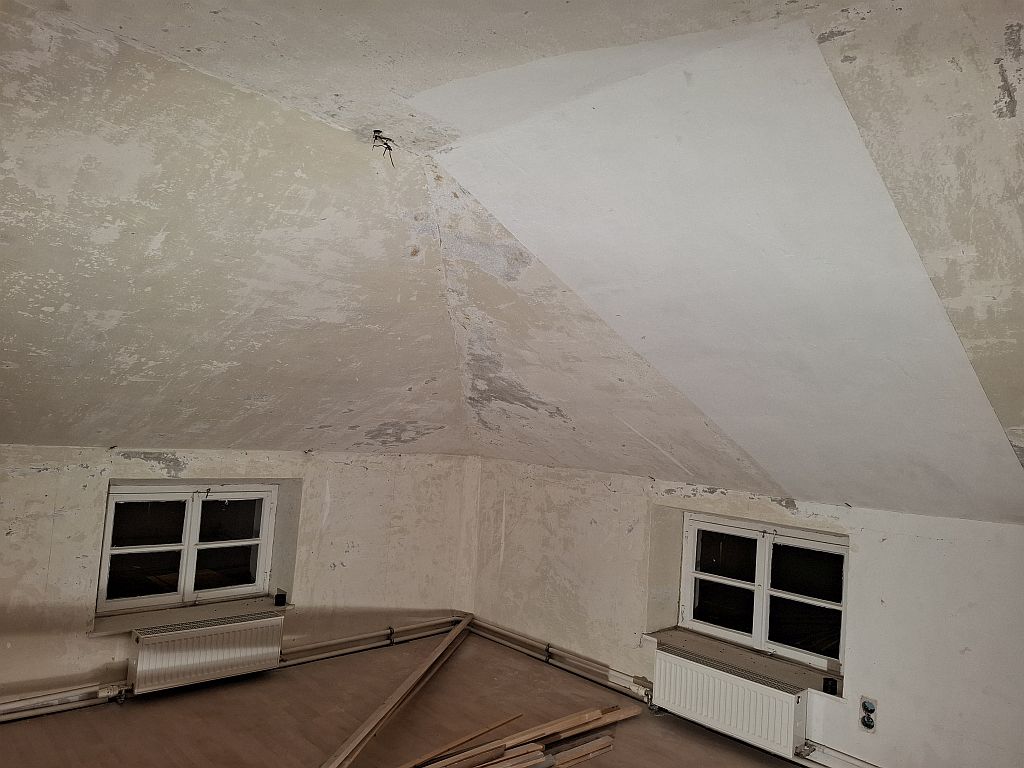

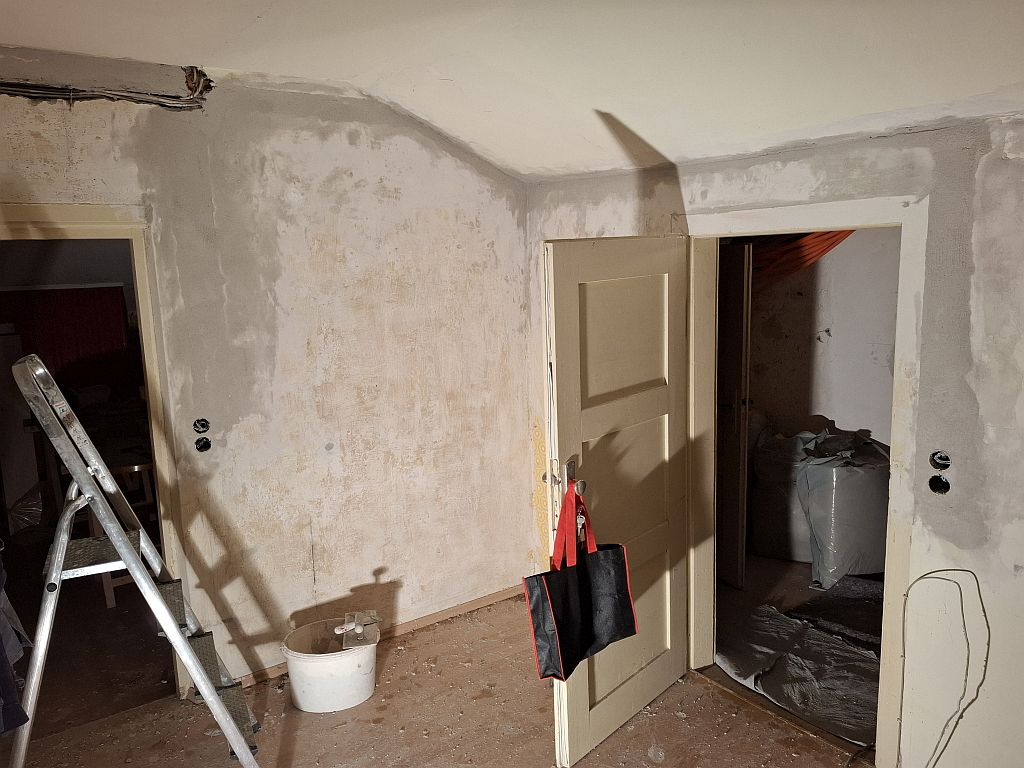

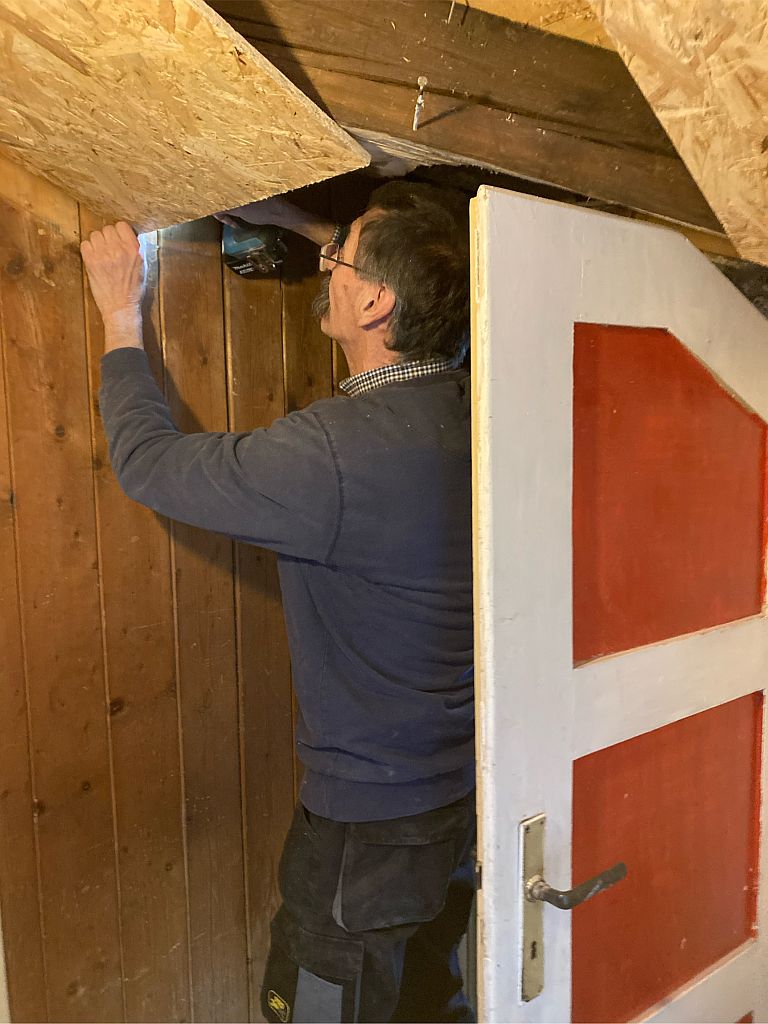

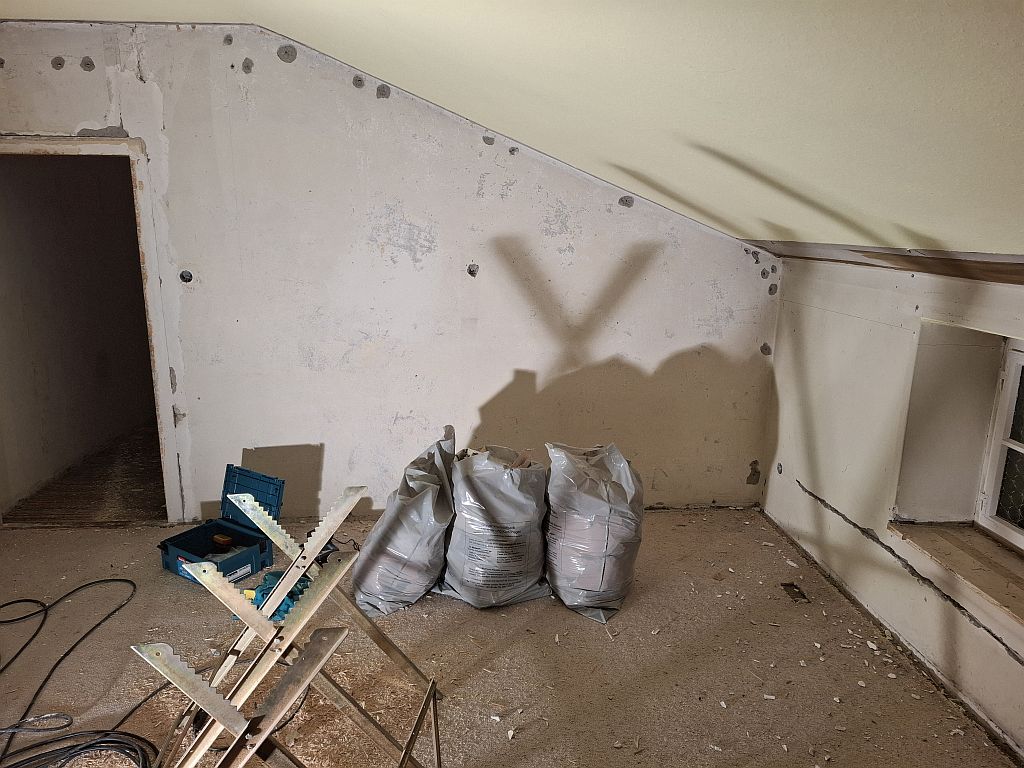

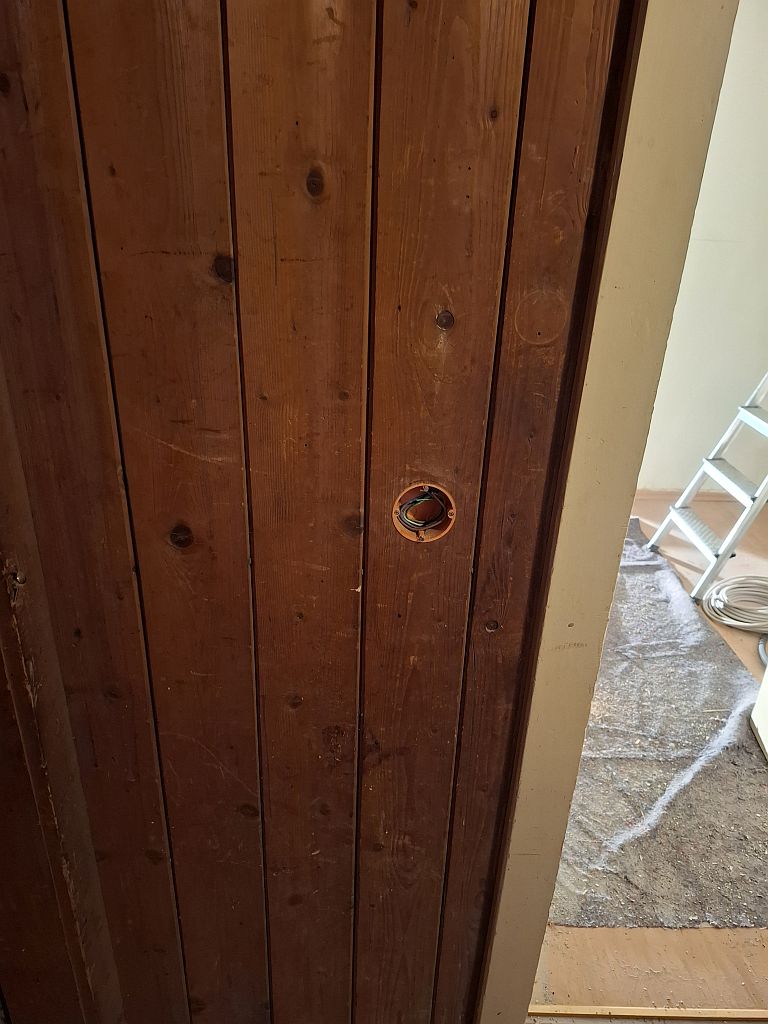

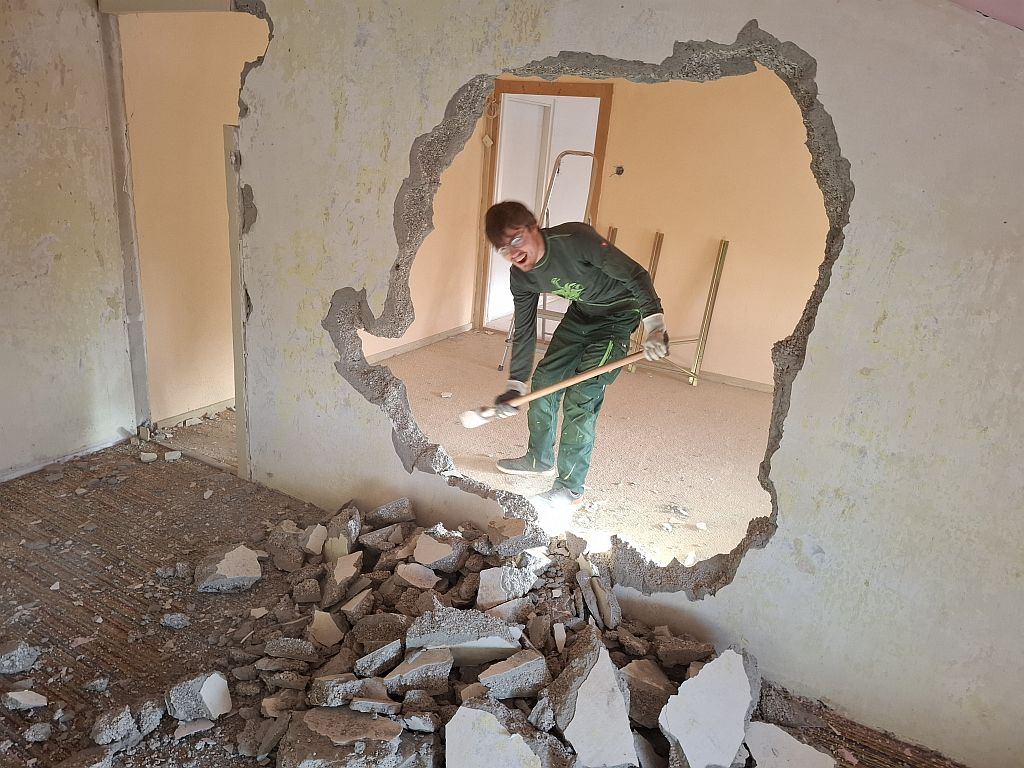

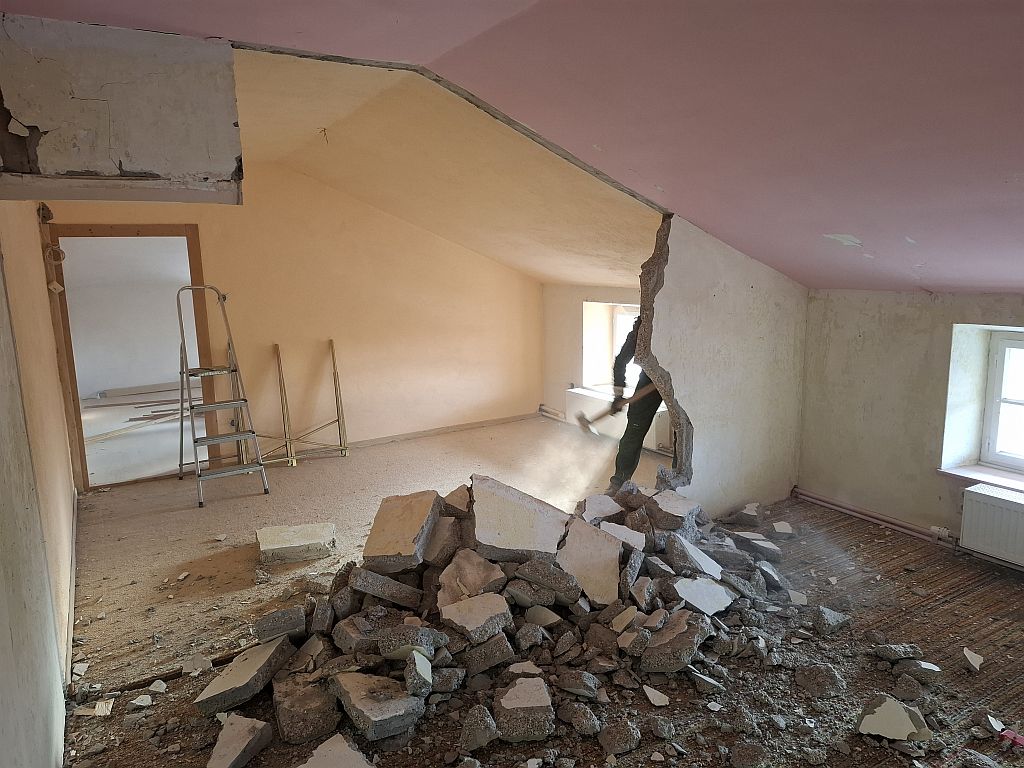

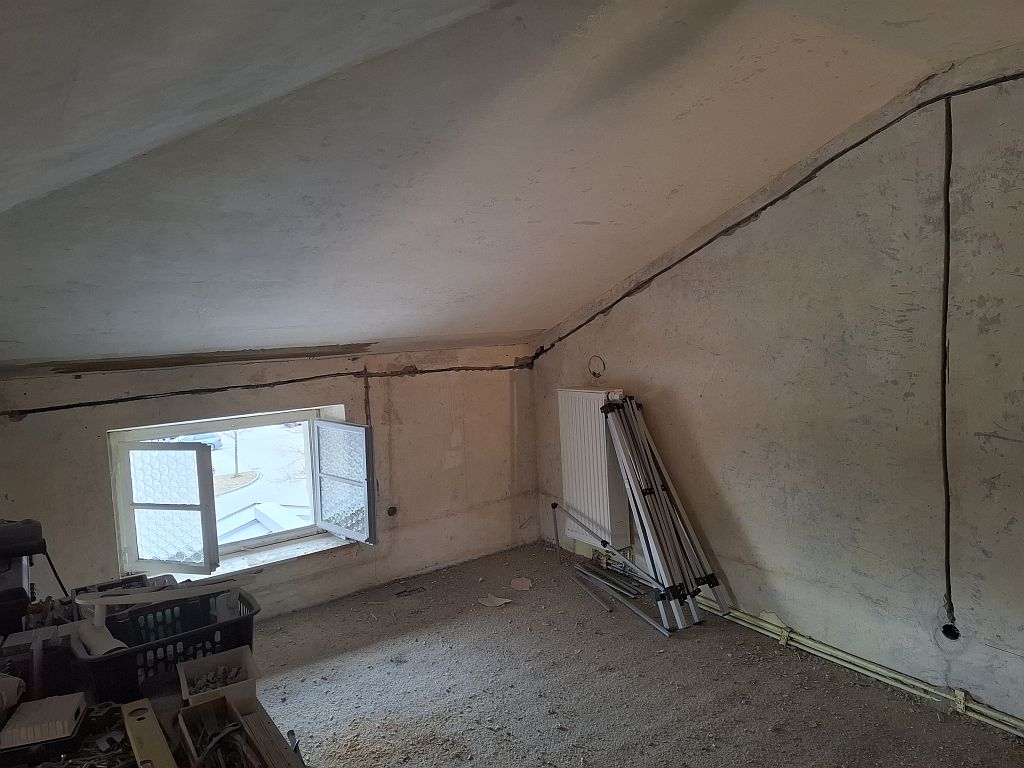

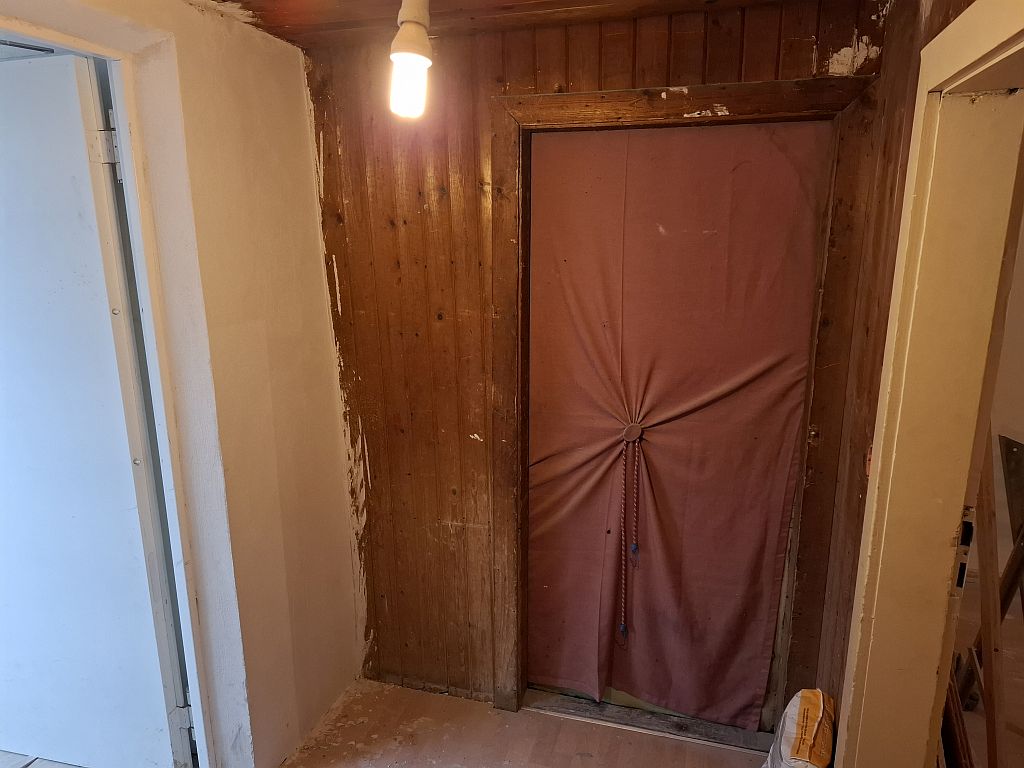

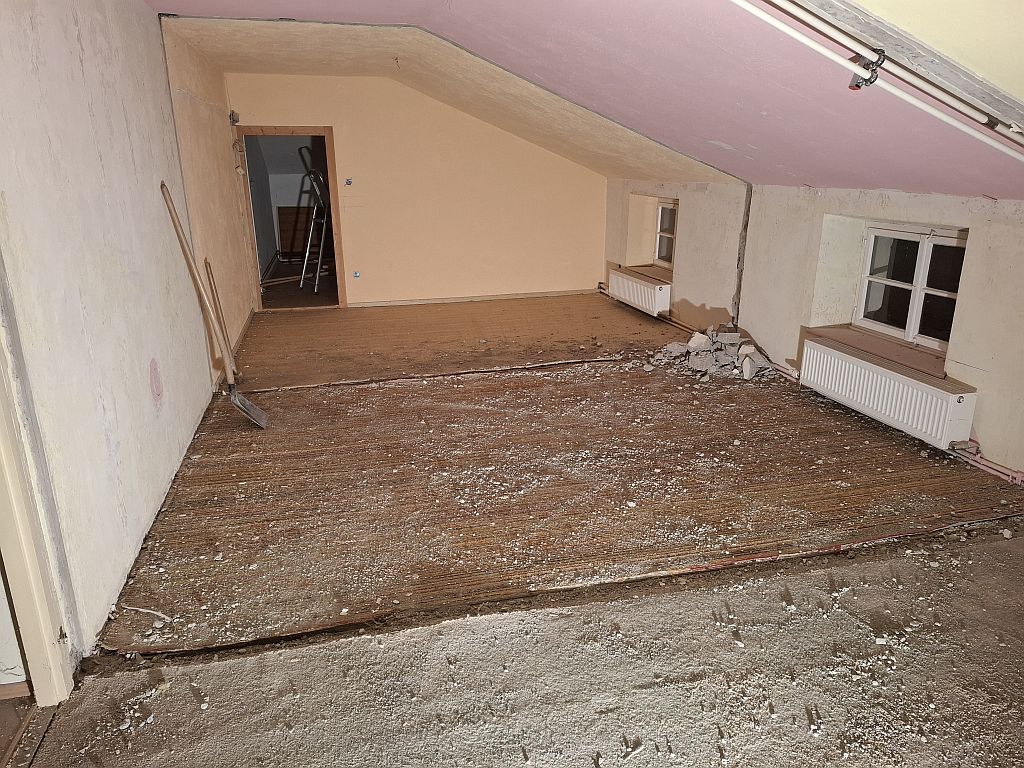

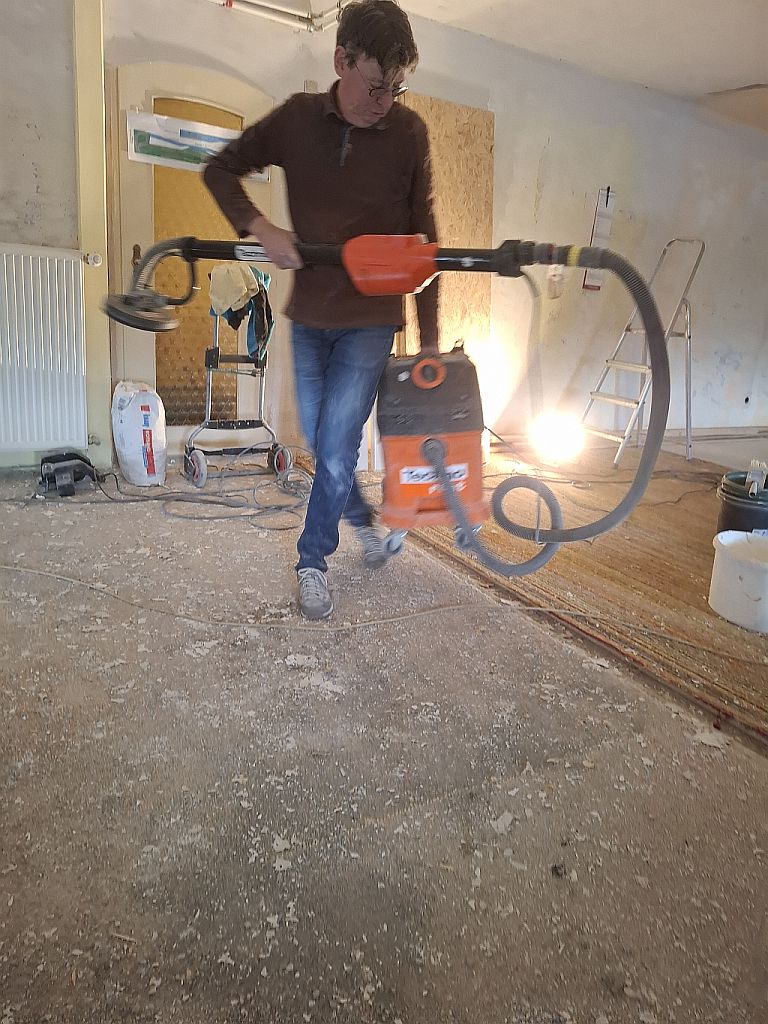

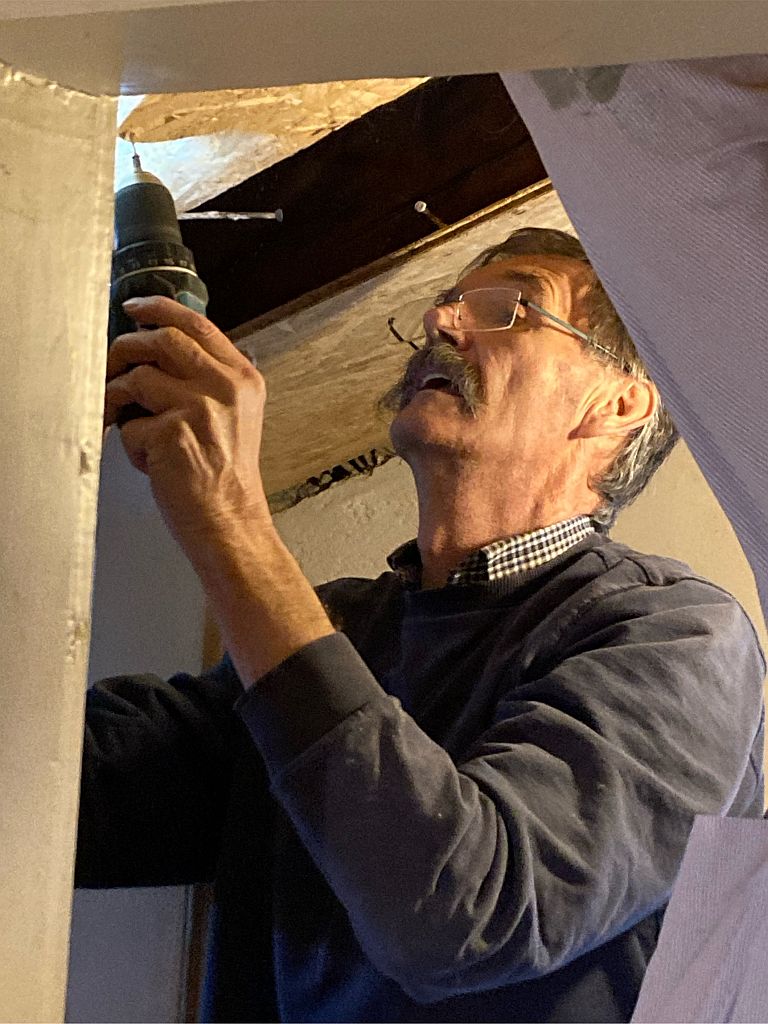

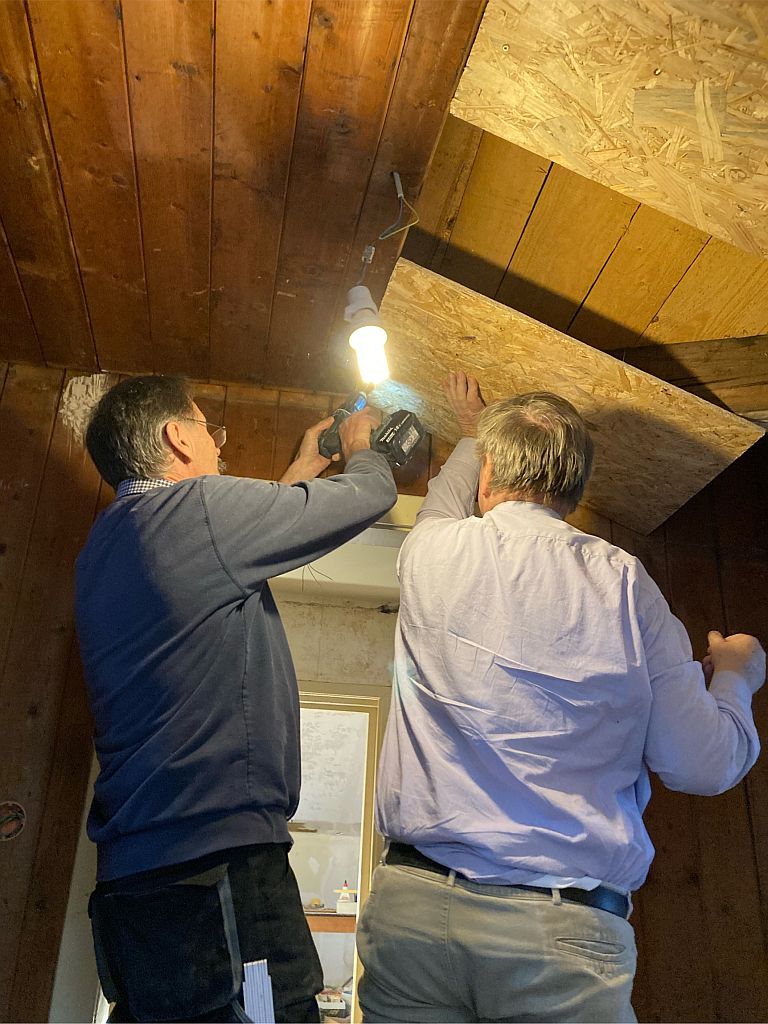

Tapeten ablösen, restliches Holz entfernen im großen Raum. 2 Wände entfernen und noch eine Wand vom Holz entfernen.

Auch im neuen Jahr 2026 geht es weiter …

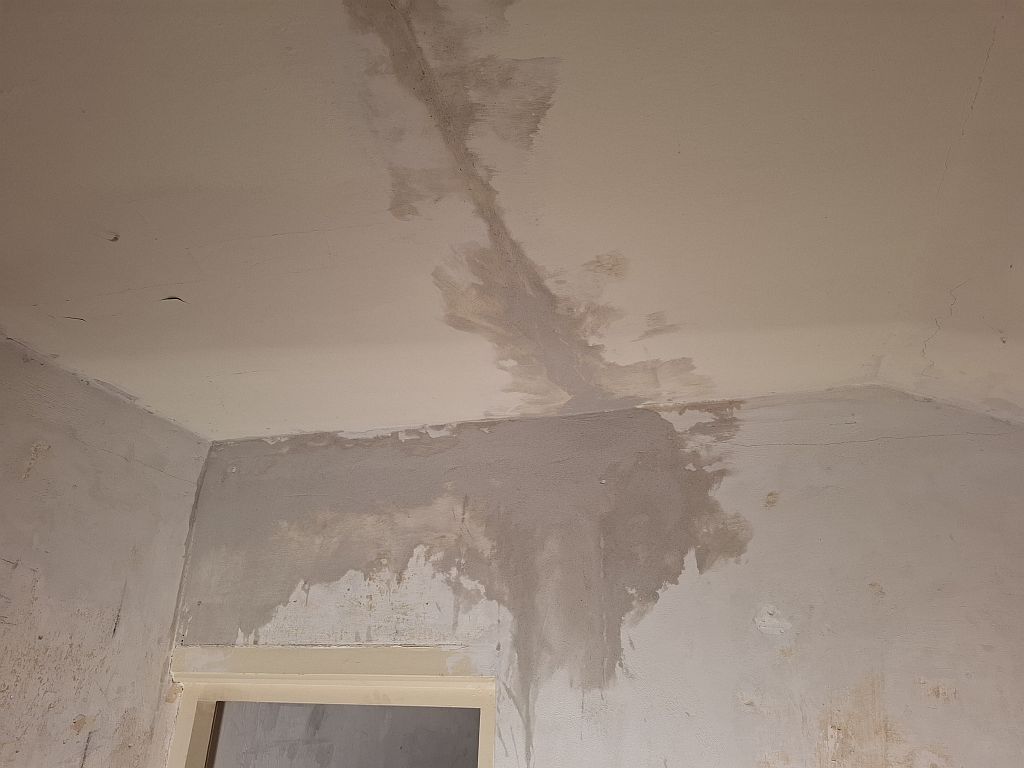

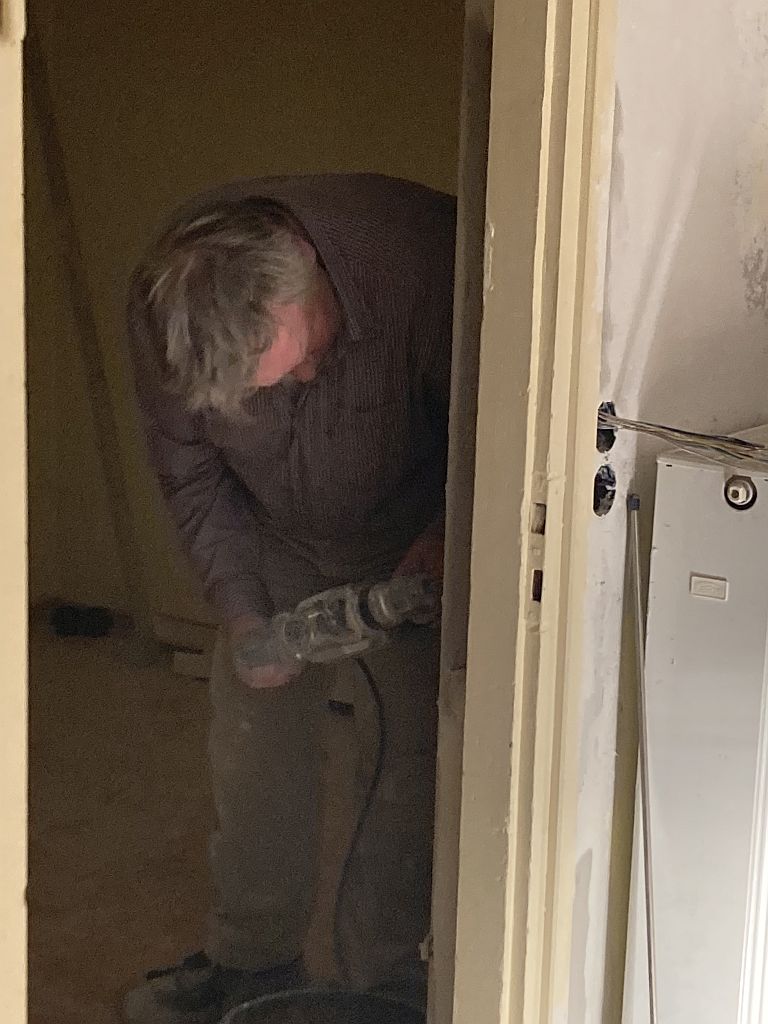

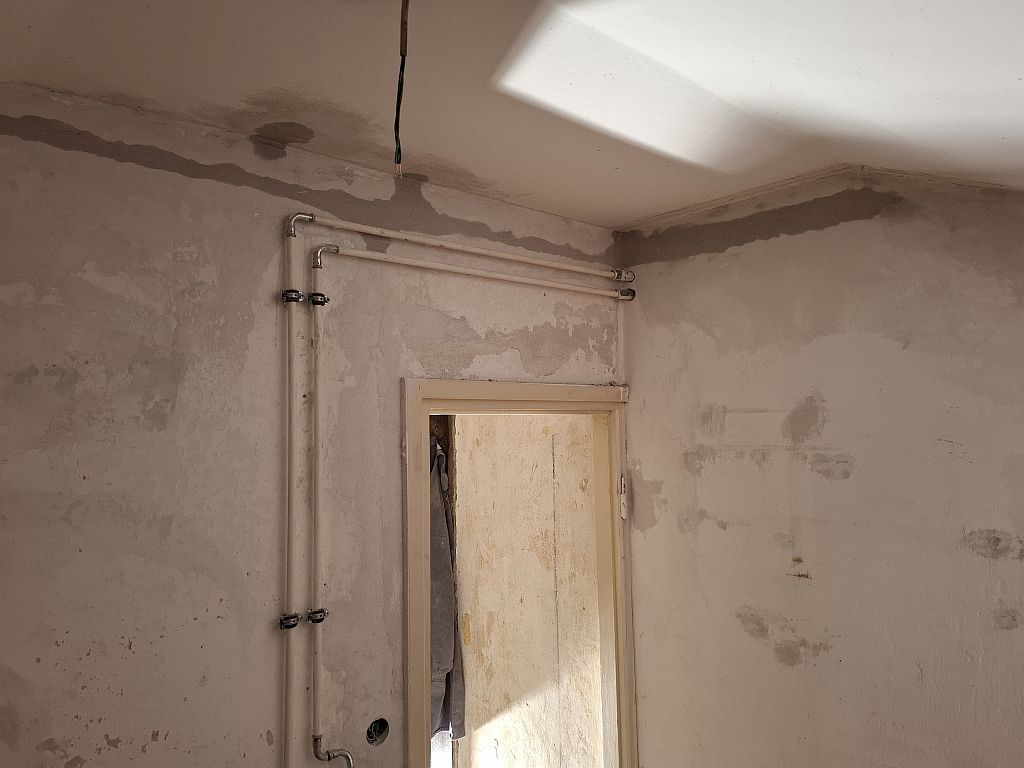

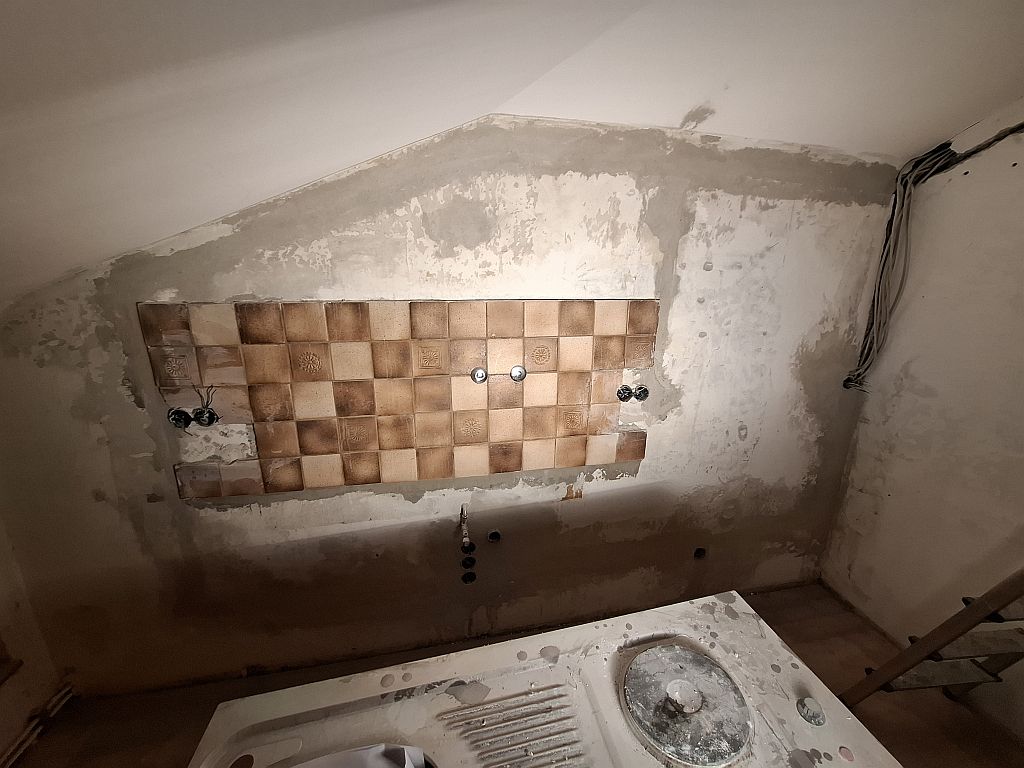

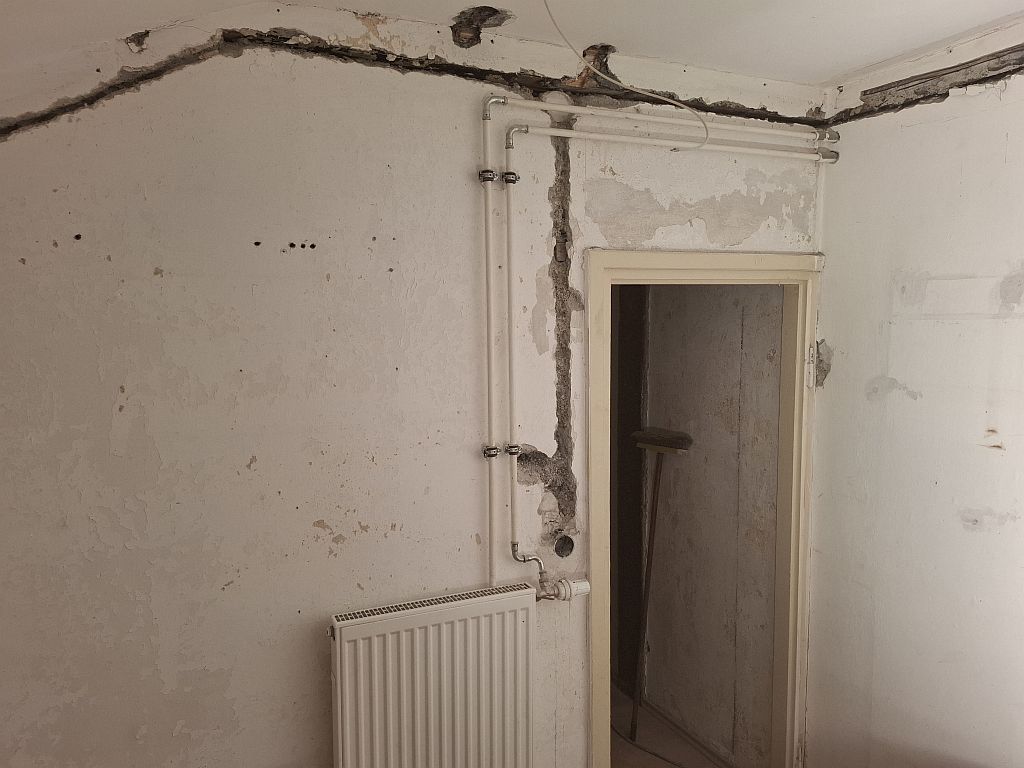

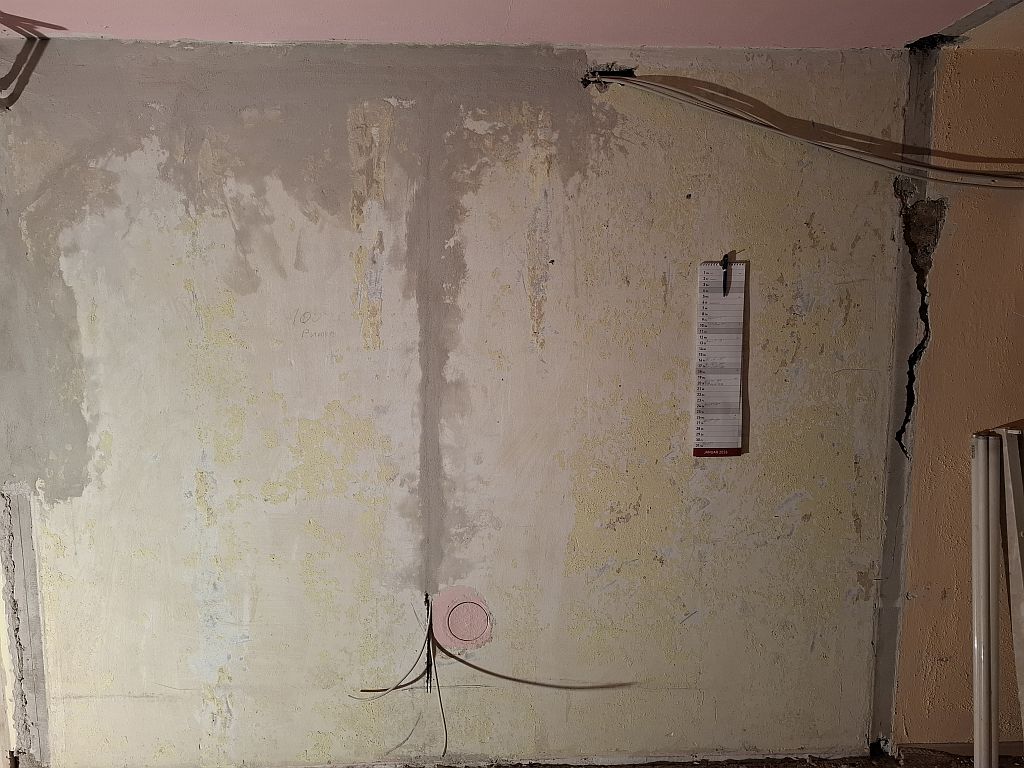

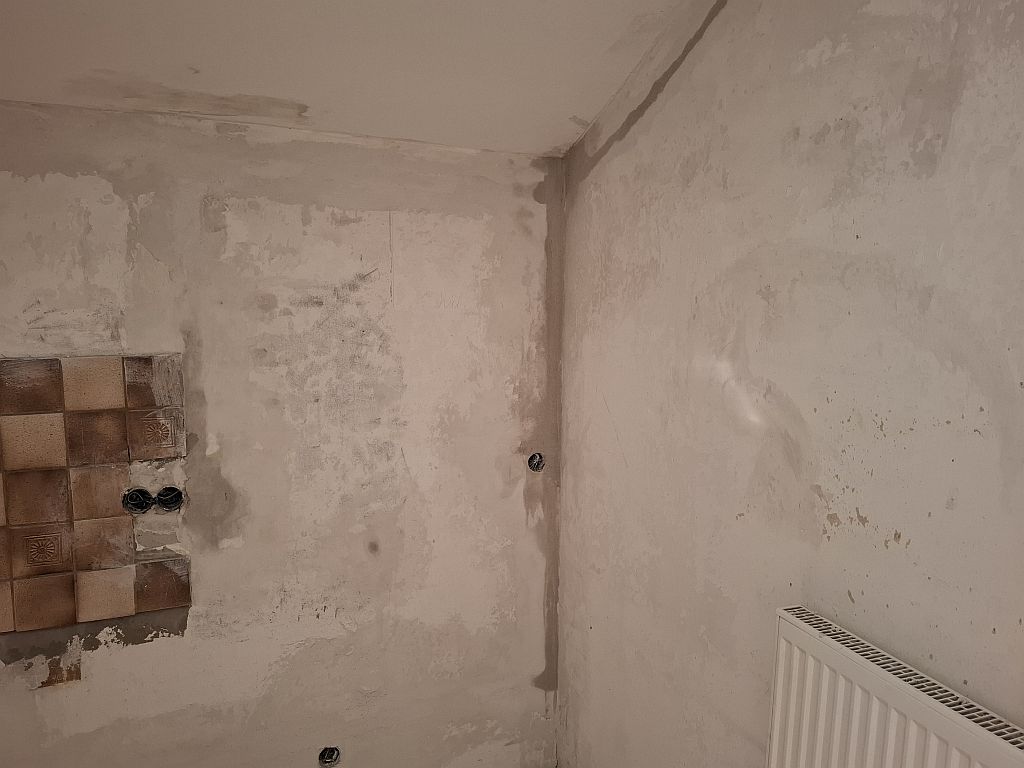

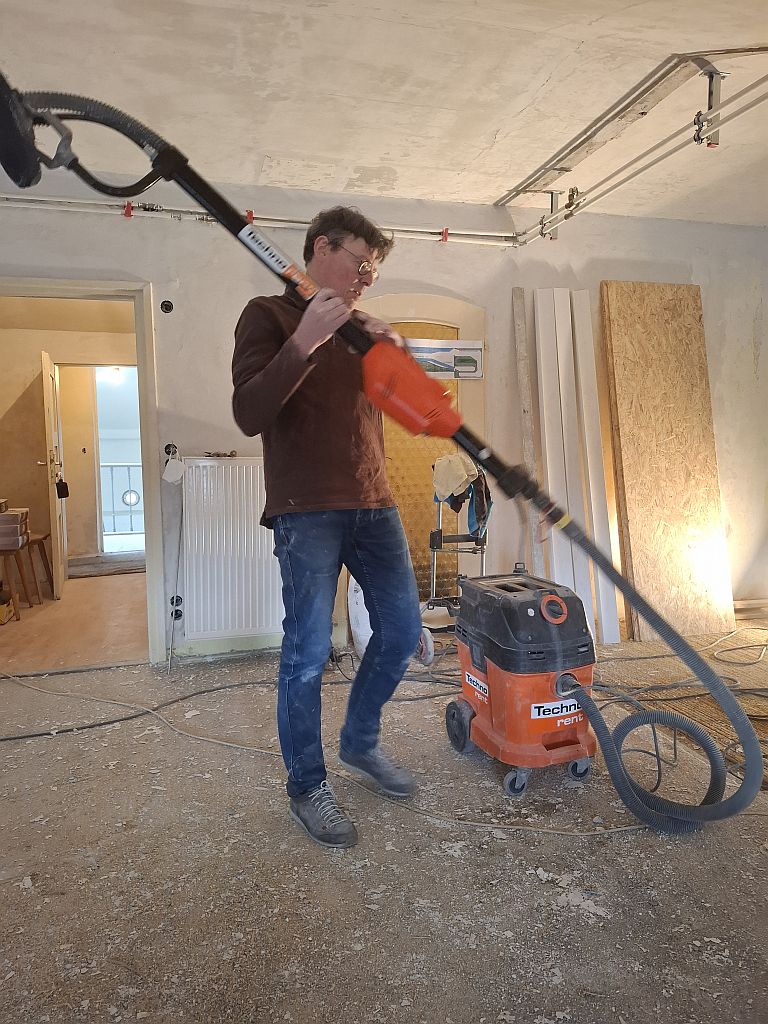

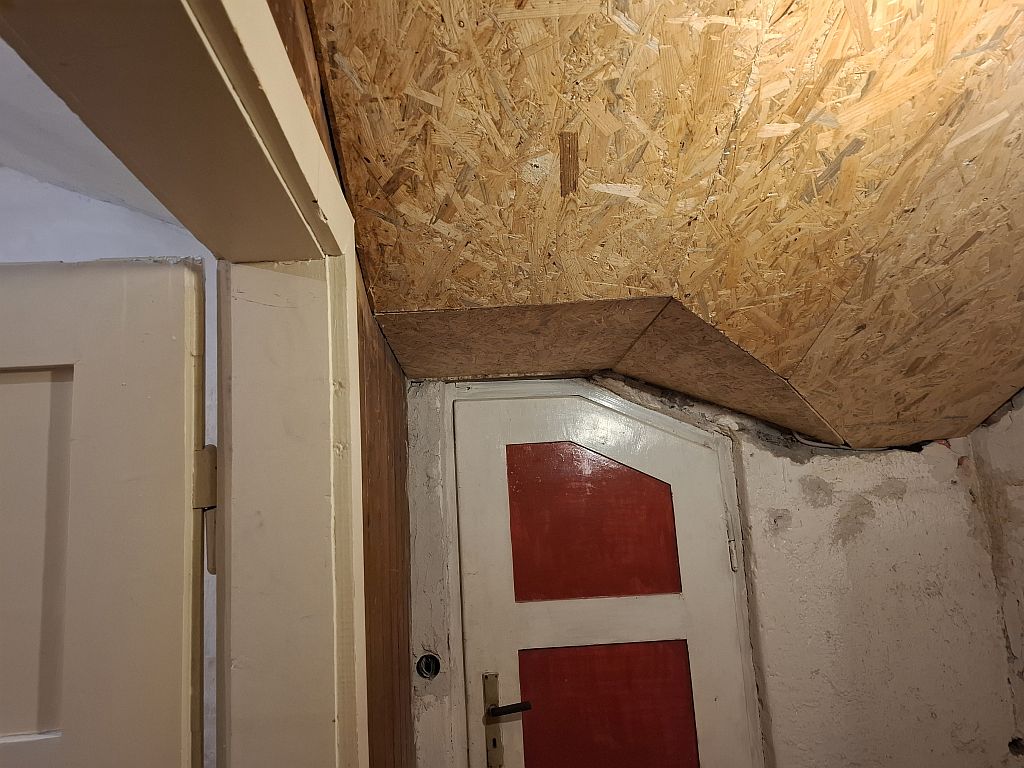

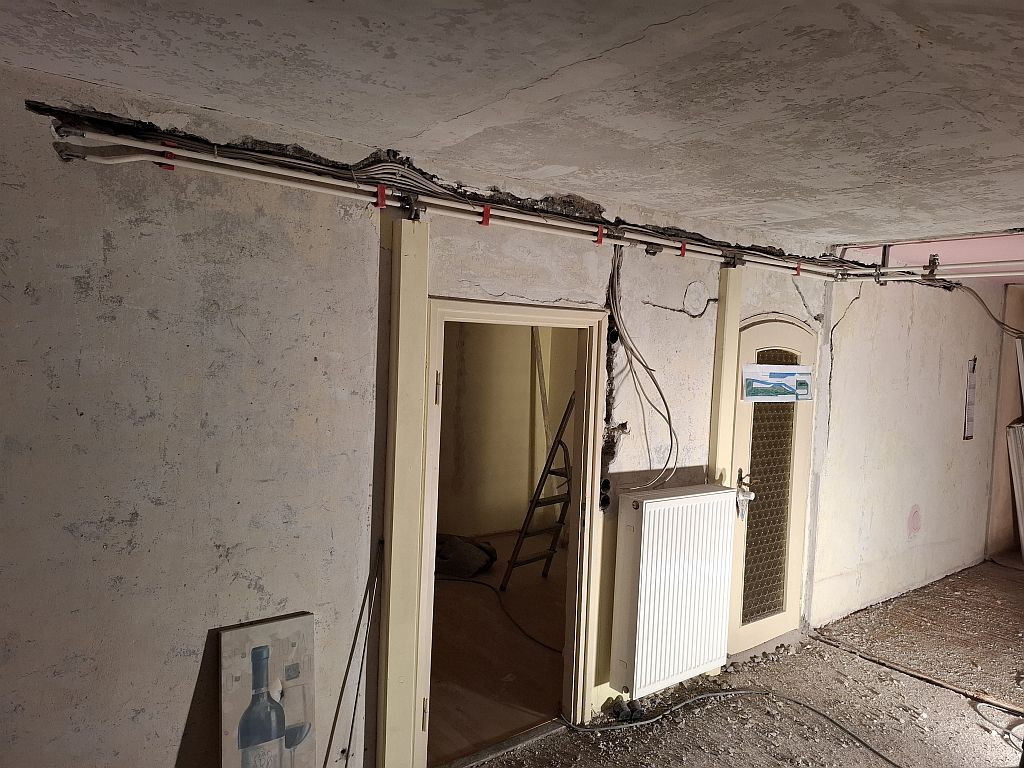

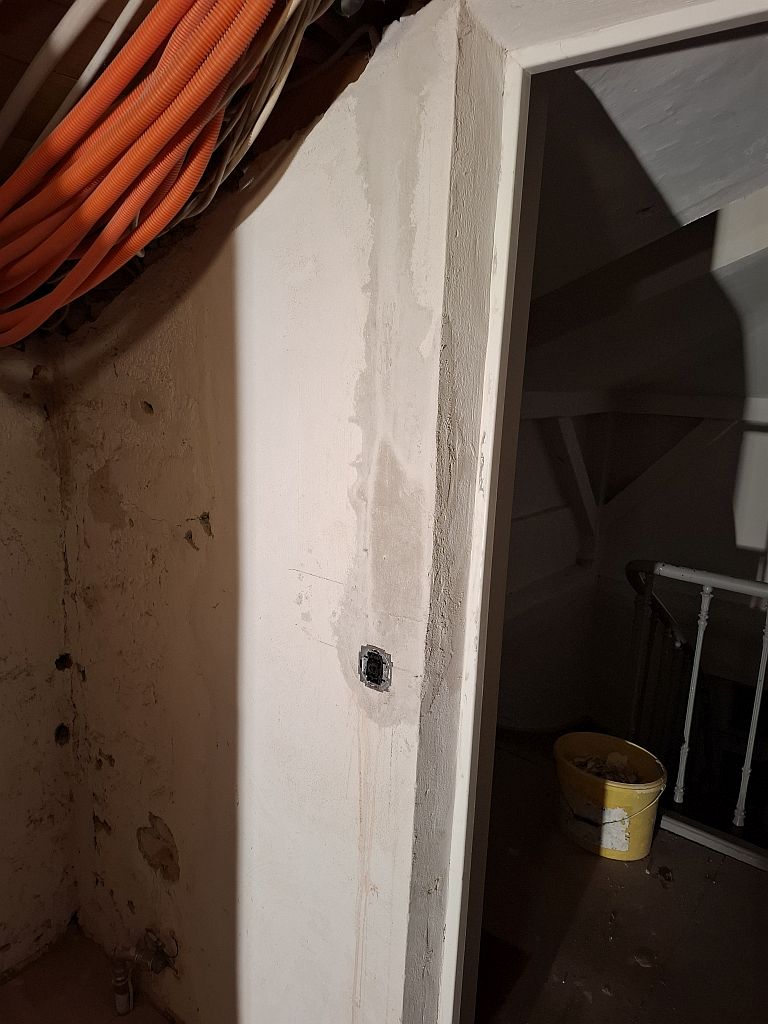

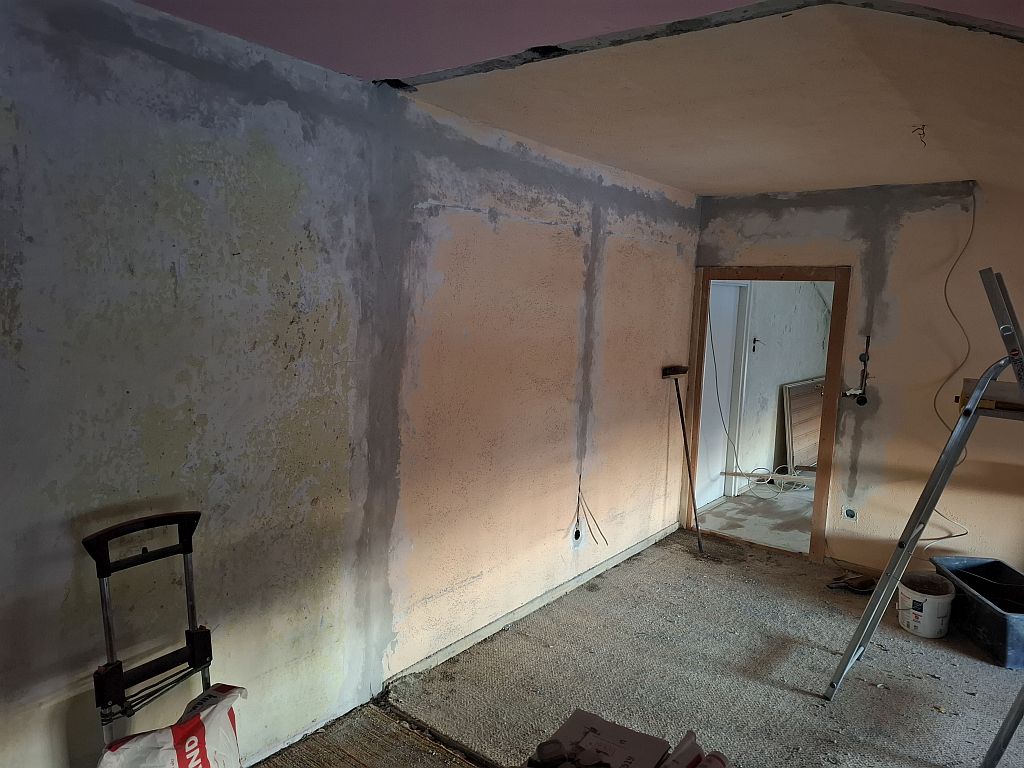

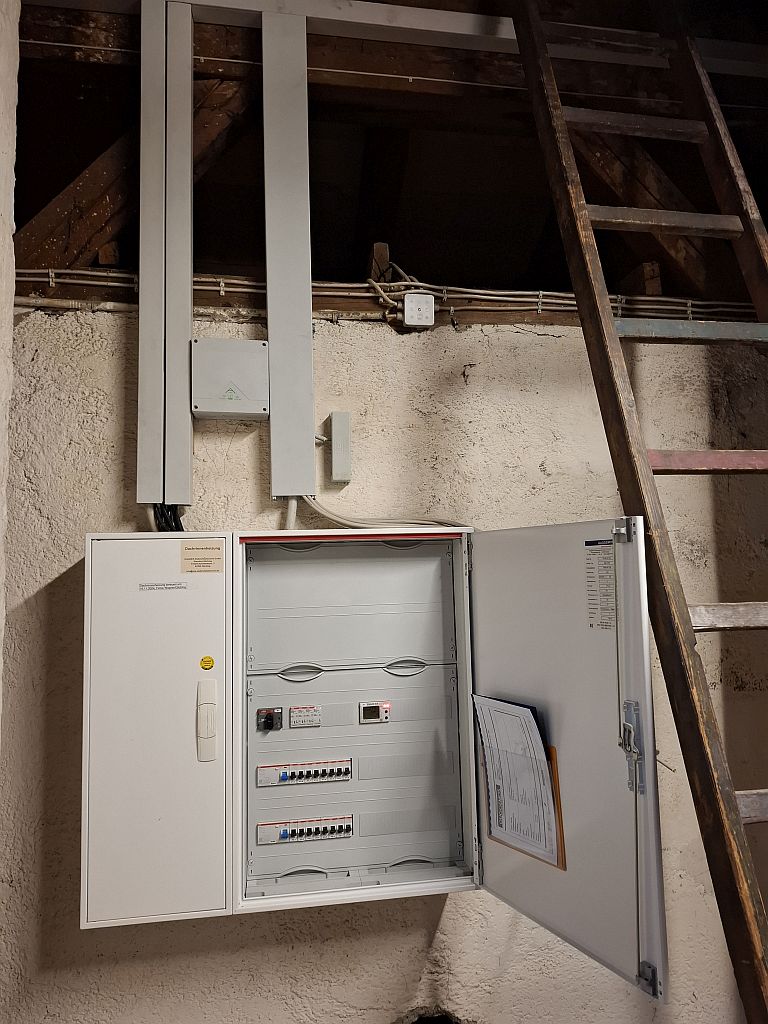

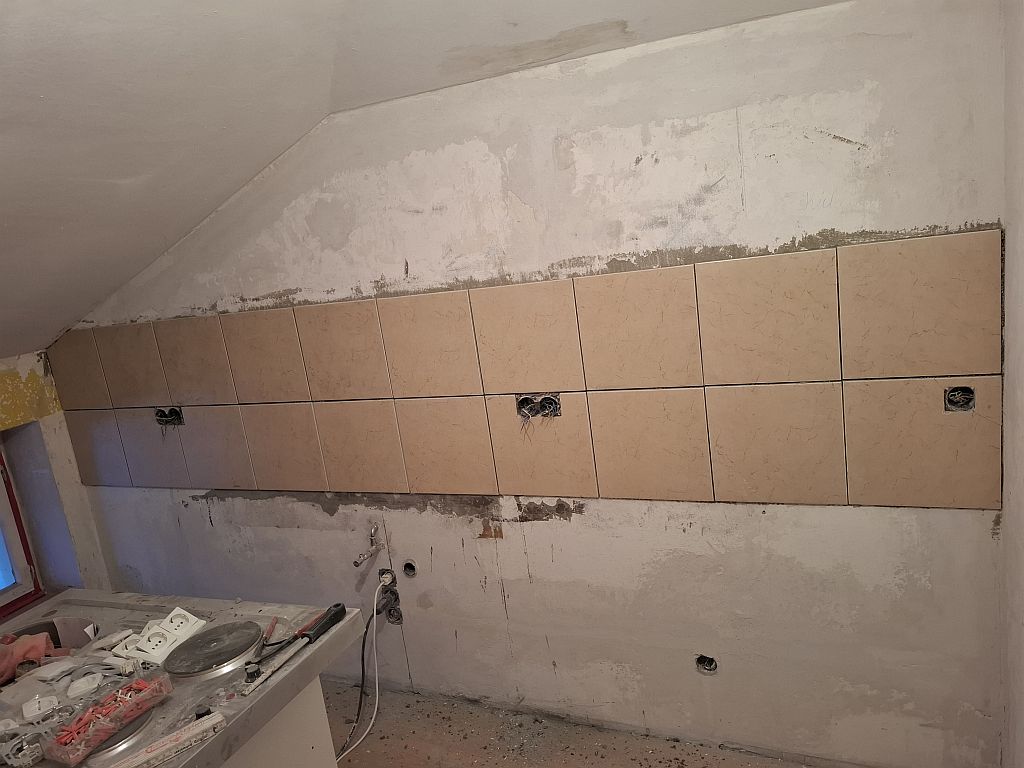

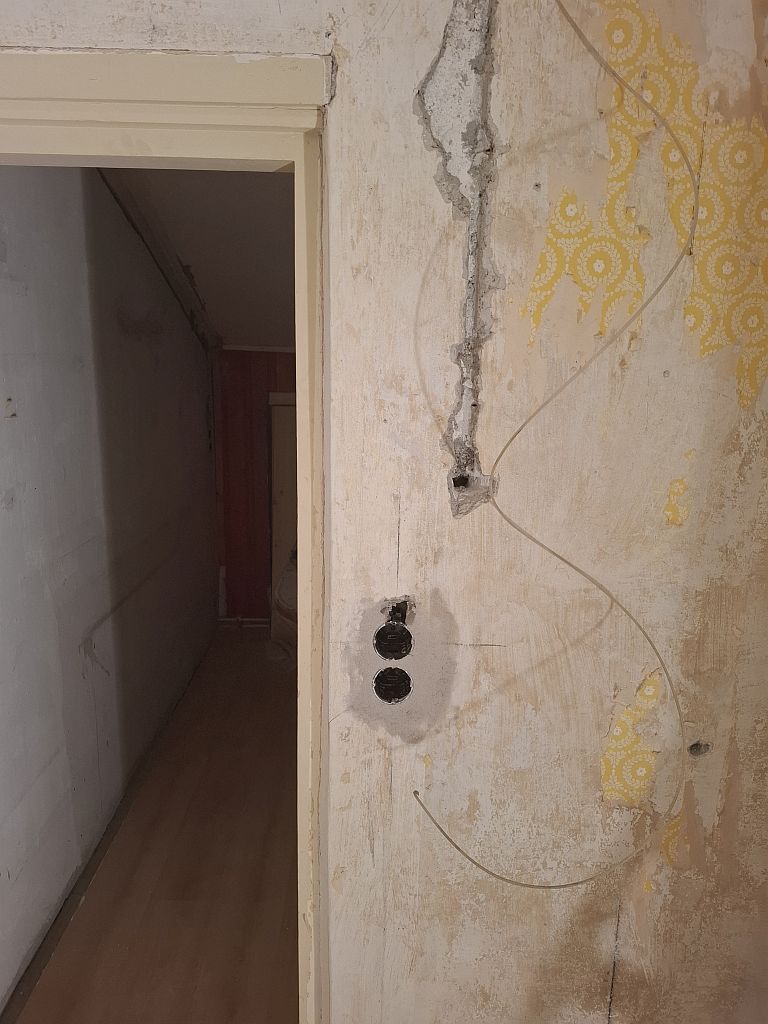

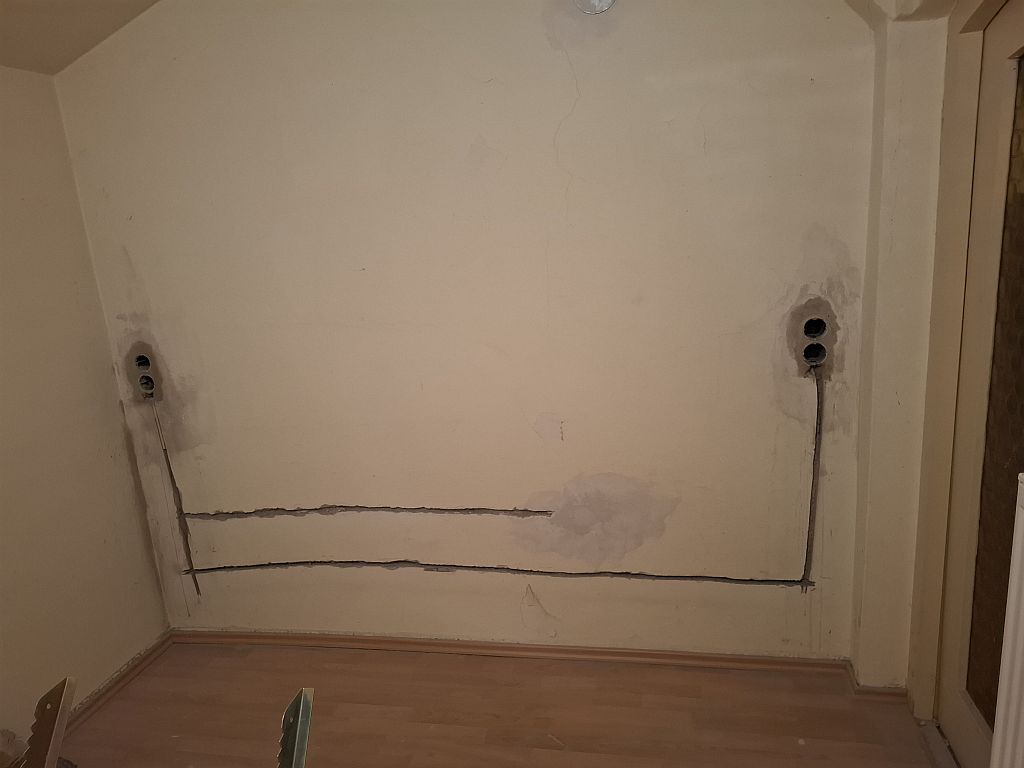

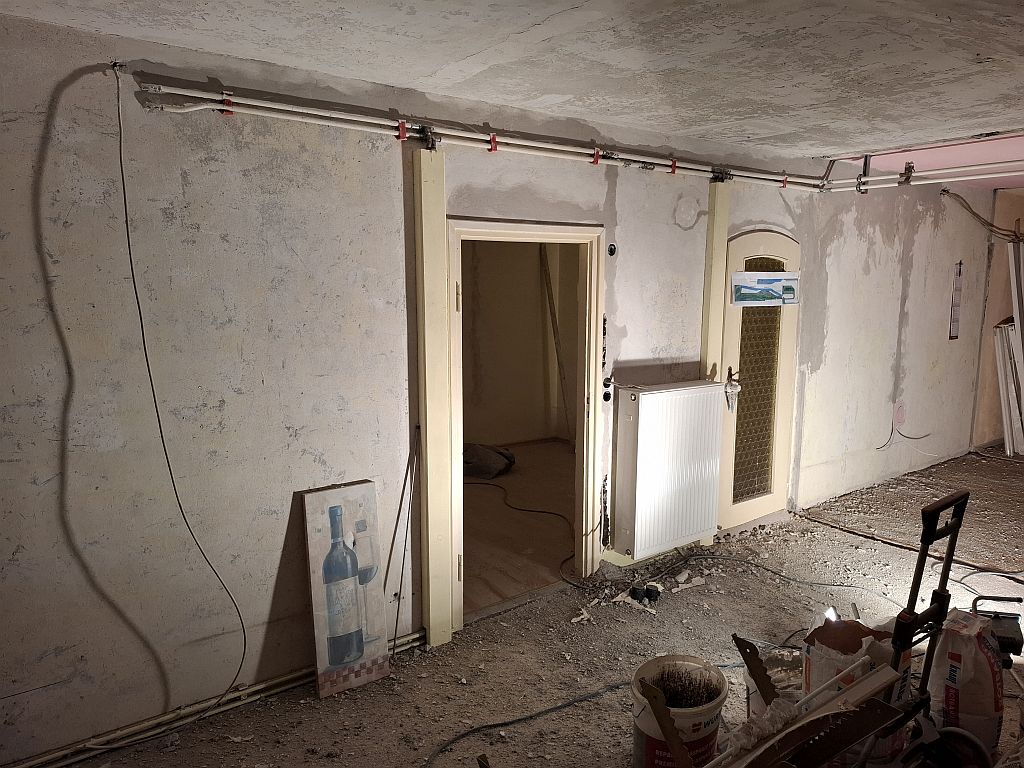

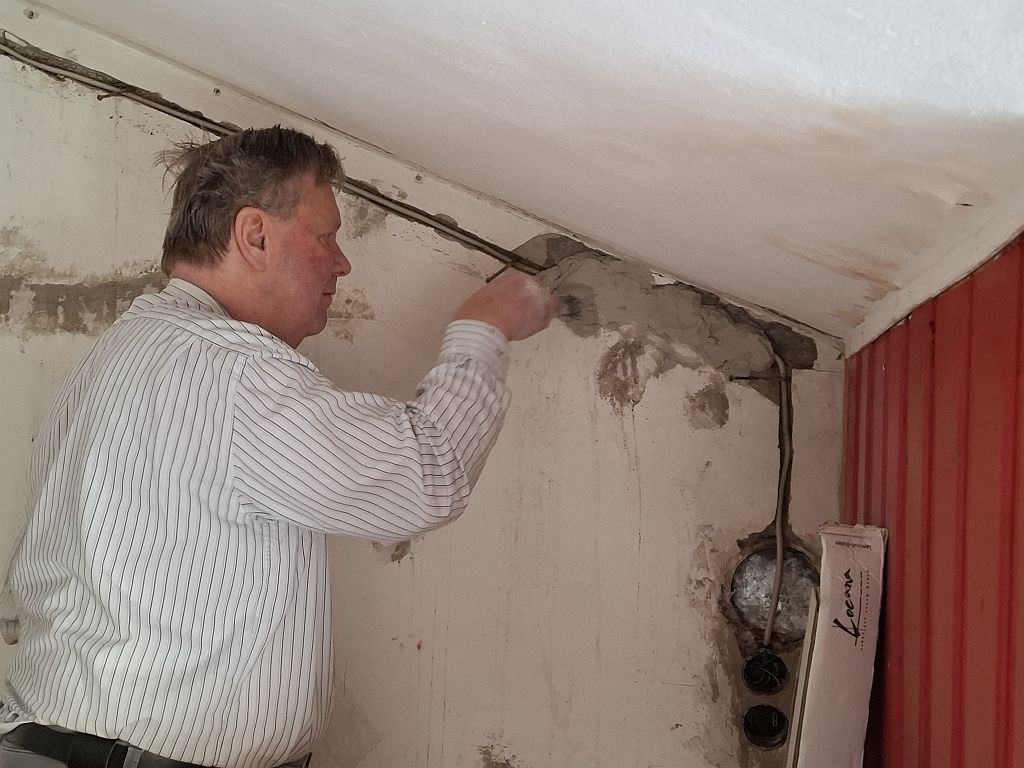

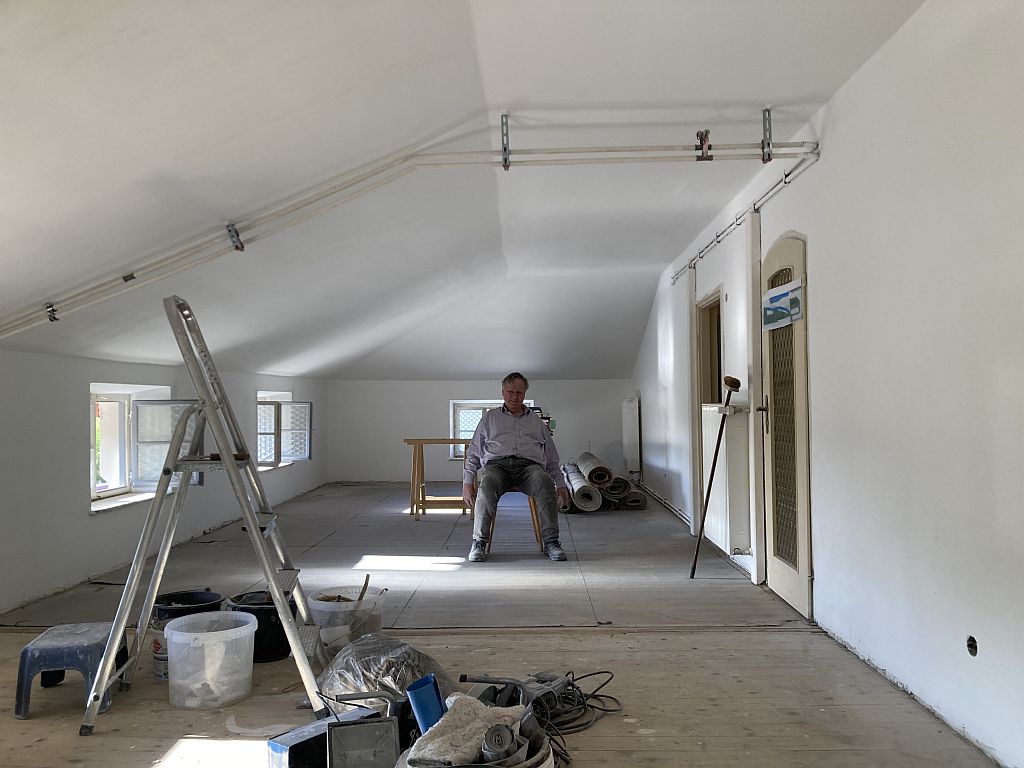

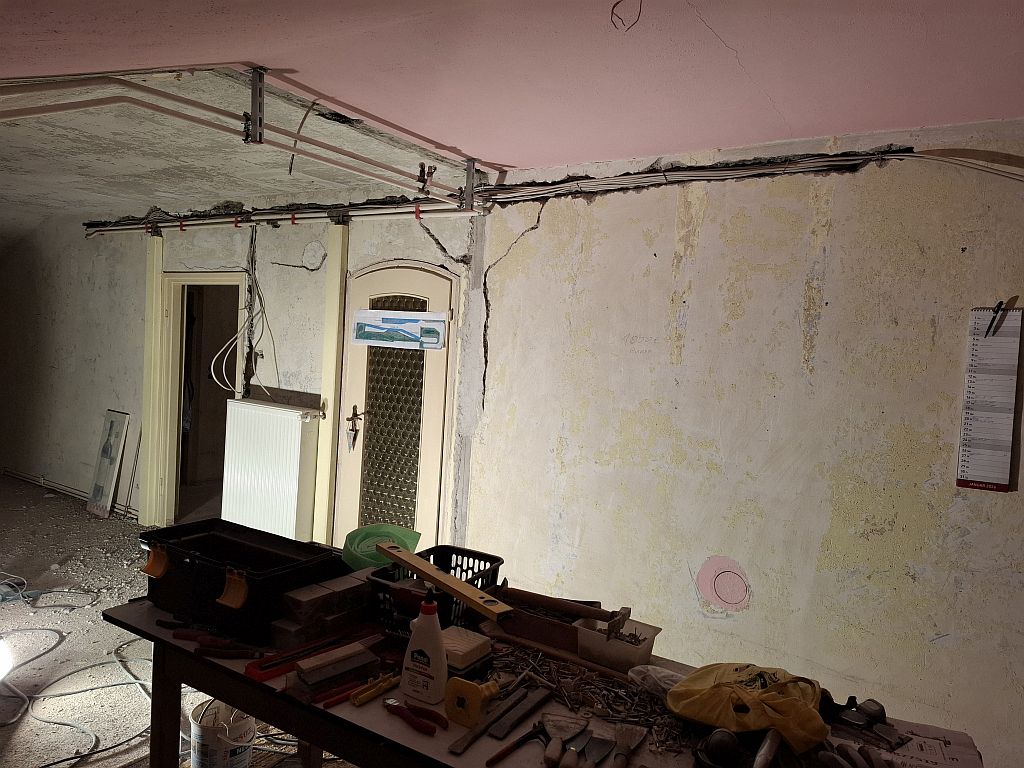

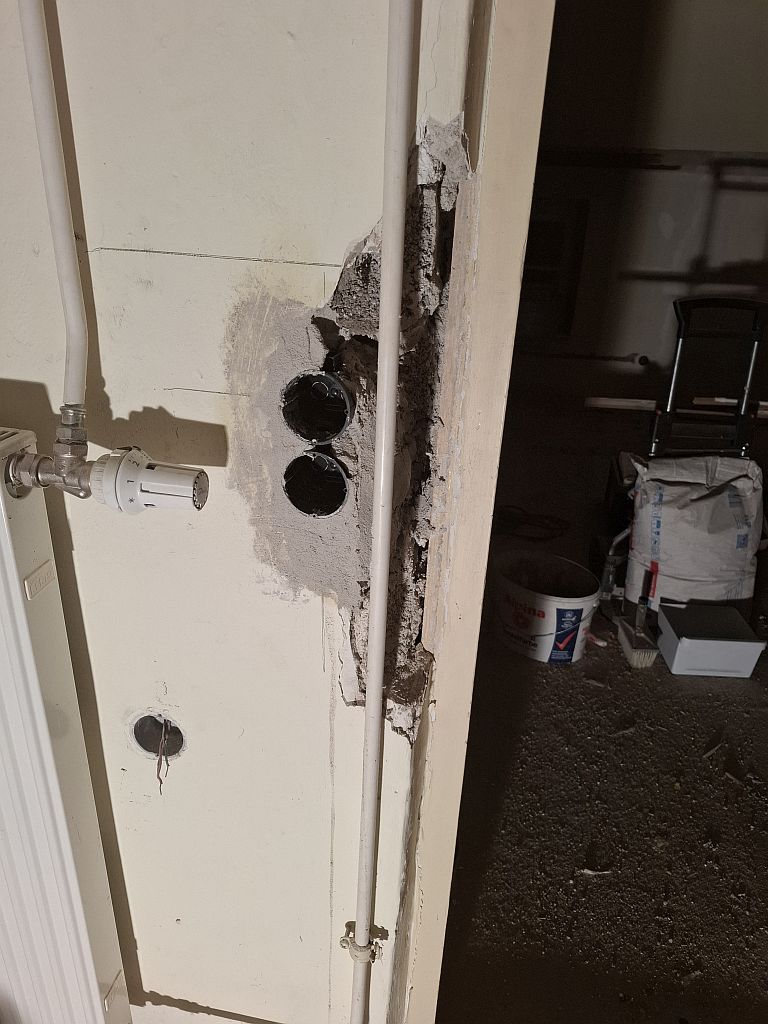

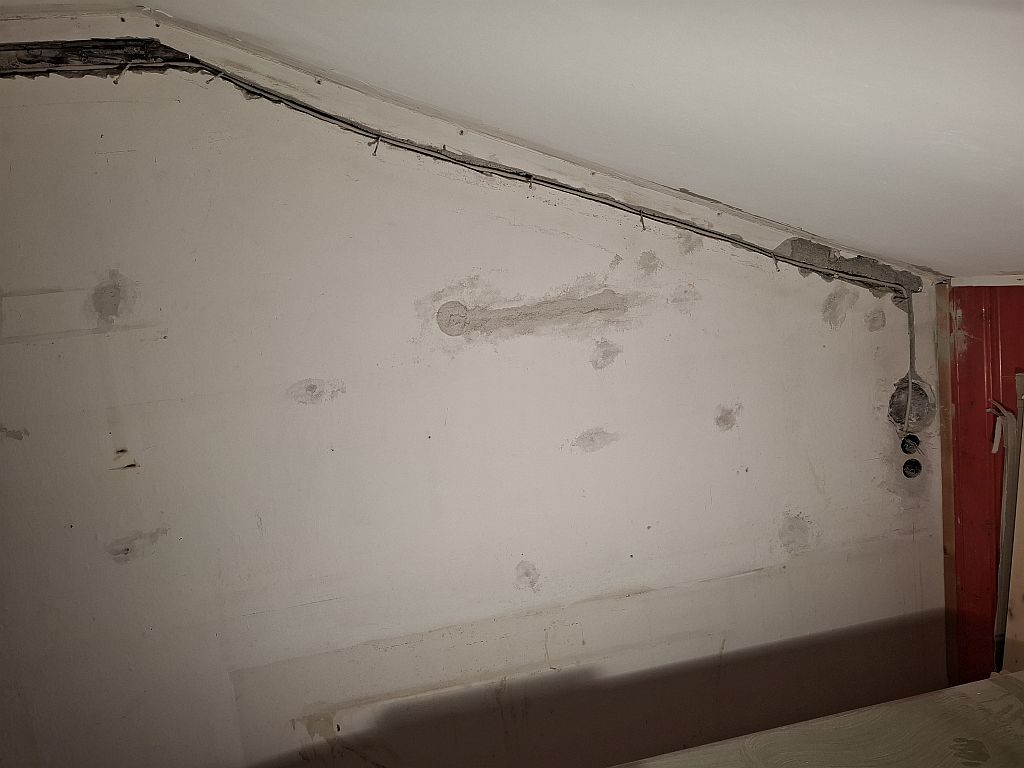

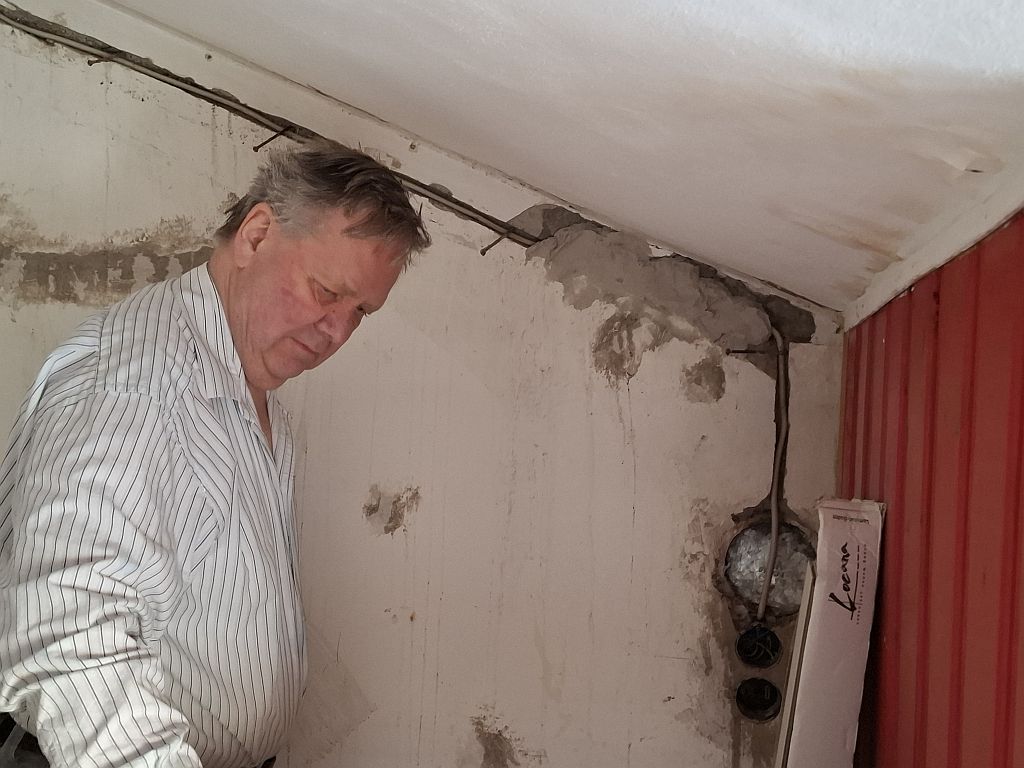

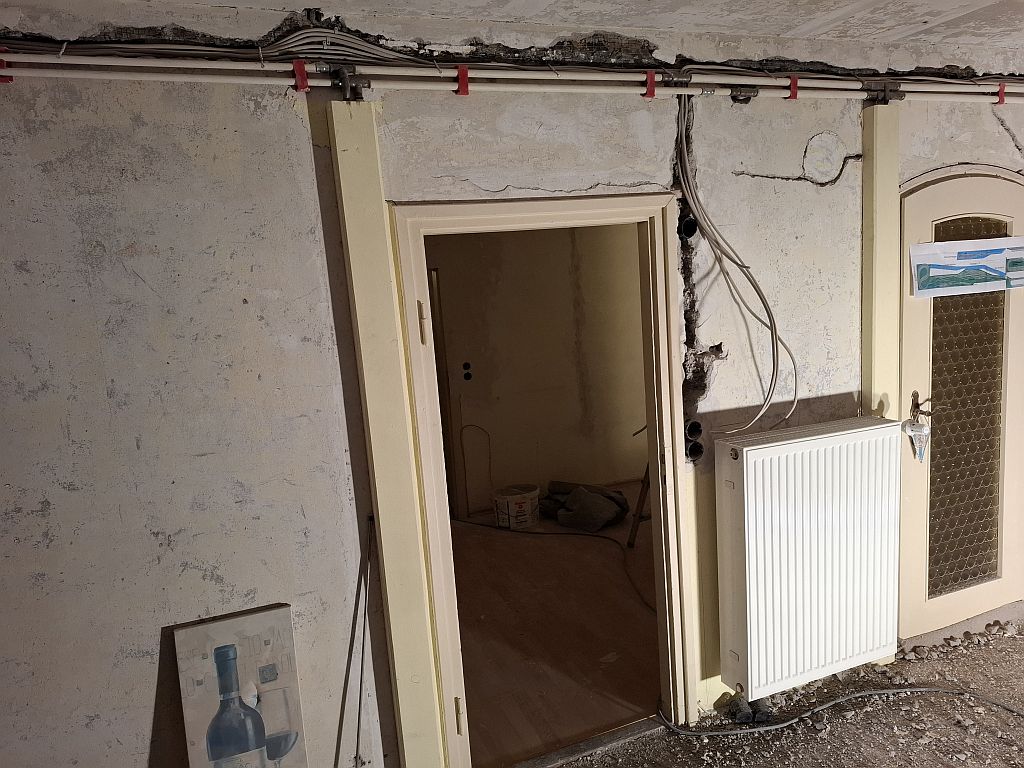

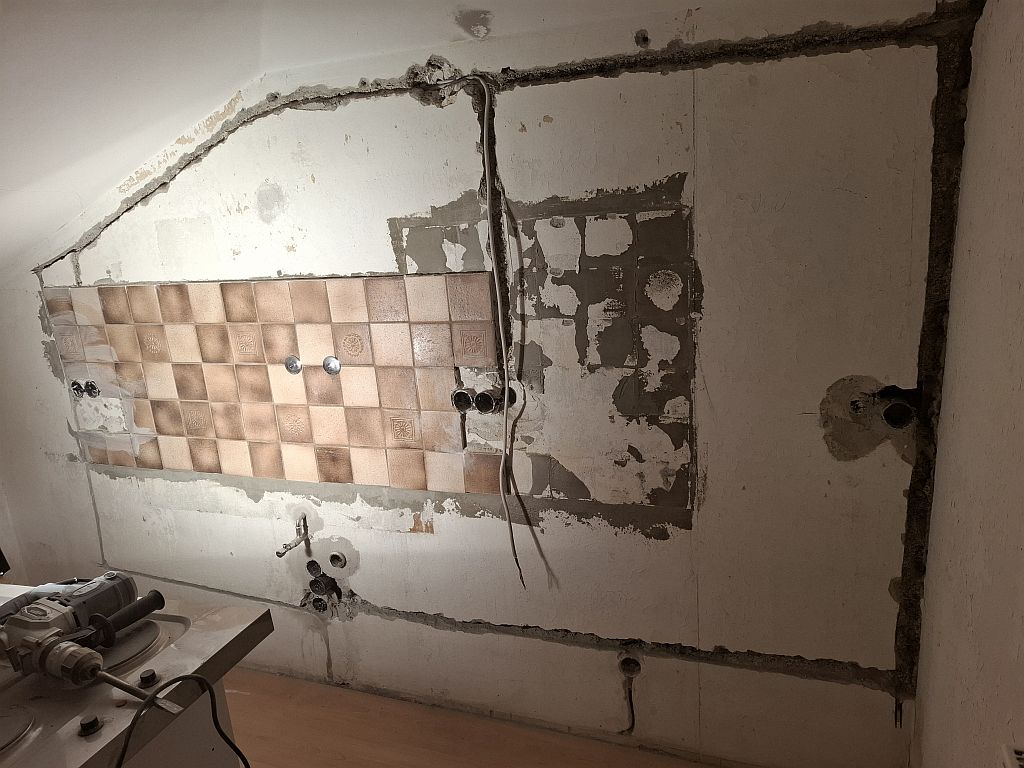

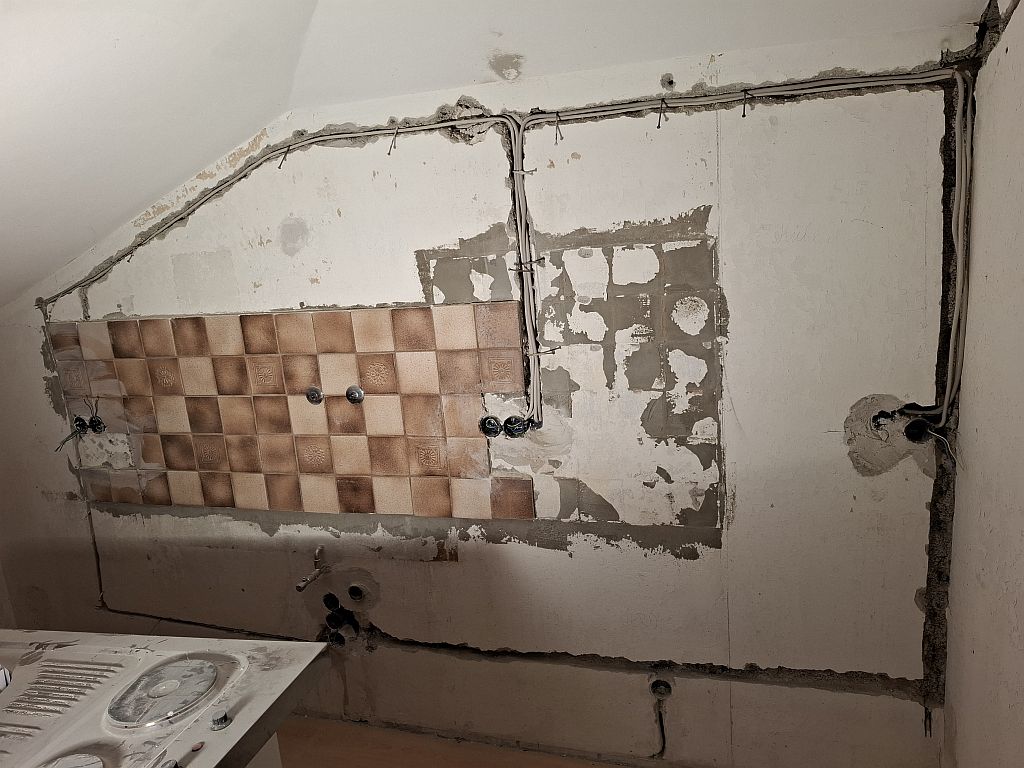

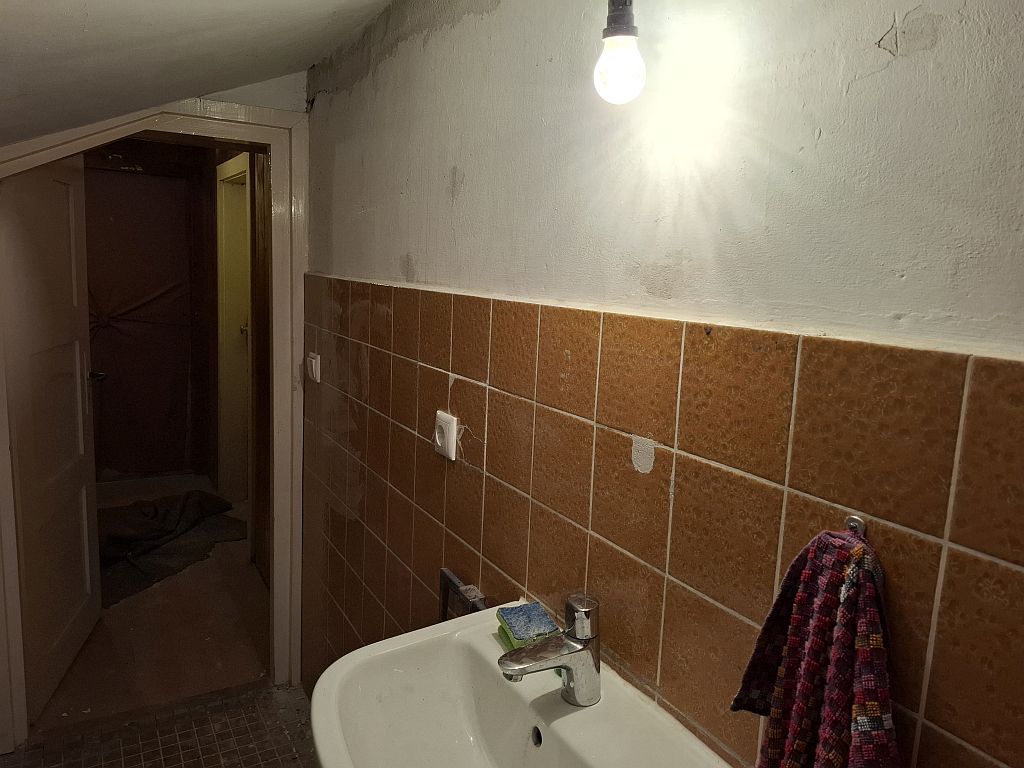

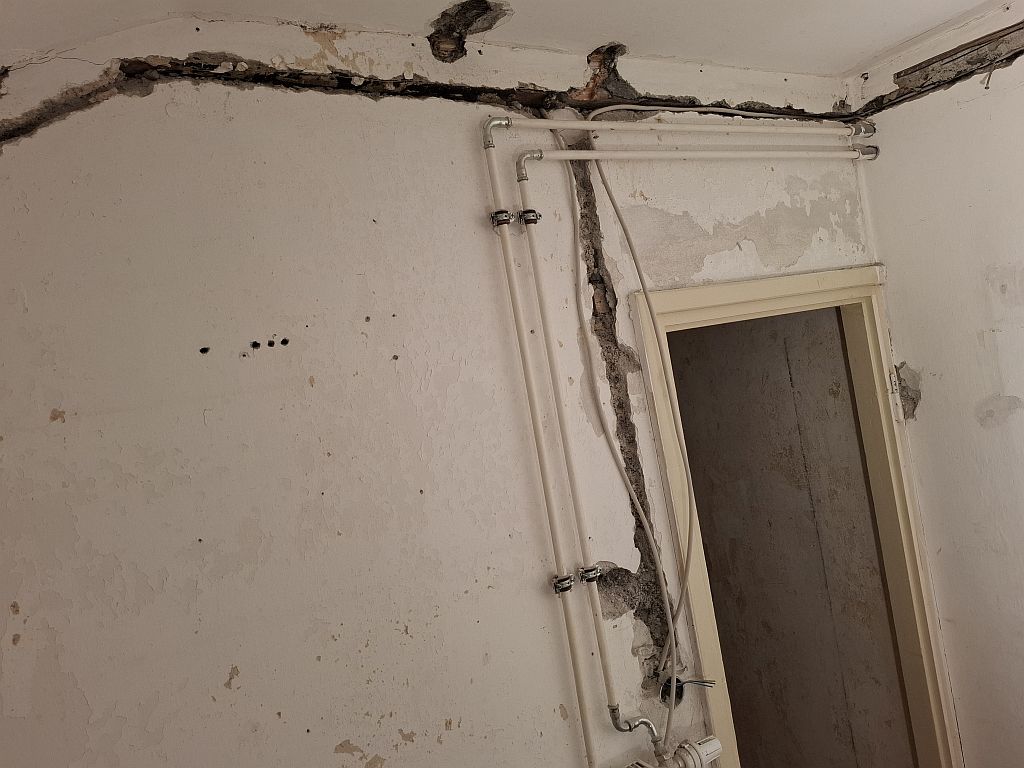

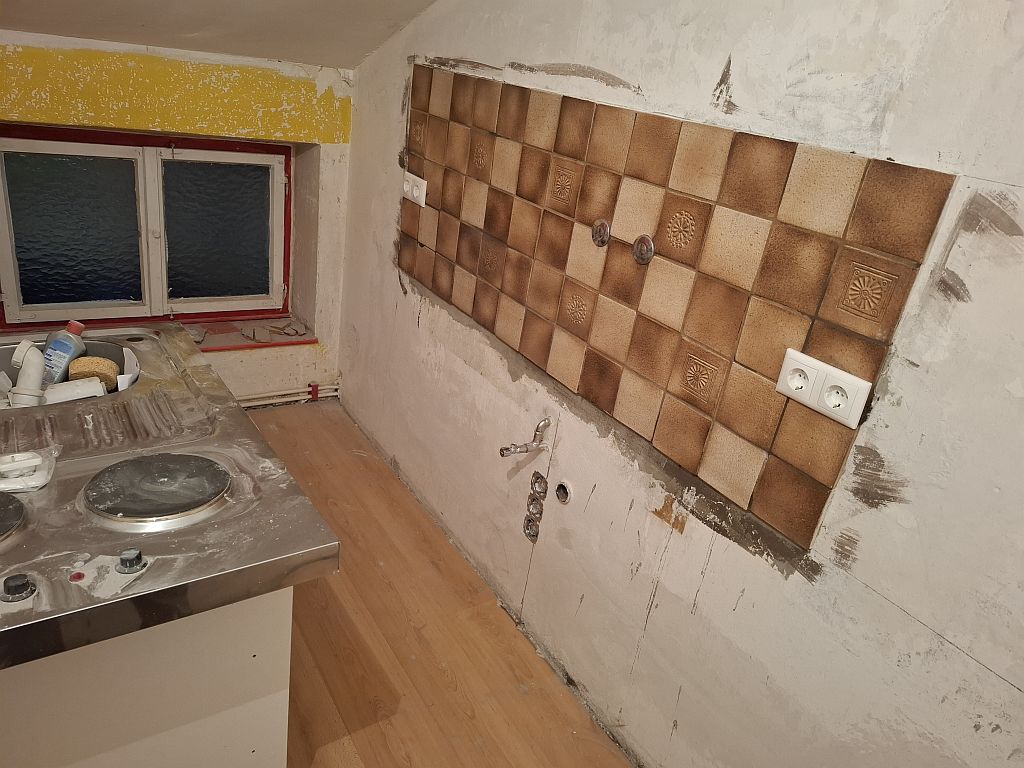

in der Küche und in der Werkstatt geht es weiter mit Kabelschlitze und Mauerdosen für Schalter und Steckdosen. Außerdem wird die Tapete im Anlagenraum und im Lager mit Schattenbahnhof entfernt. Jetzt werden auch die Kabelschlitze wieder verputzt nachdem die Kabel fixiert sind. Die Decke im Vorplatz wird wieder zu gemacht.

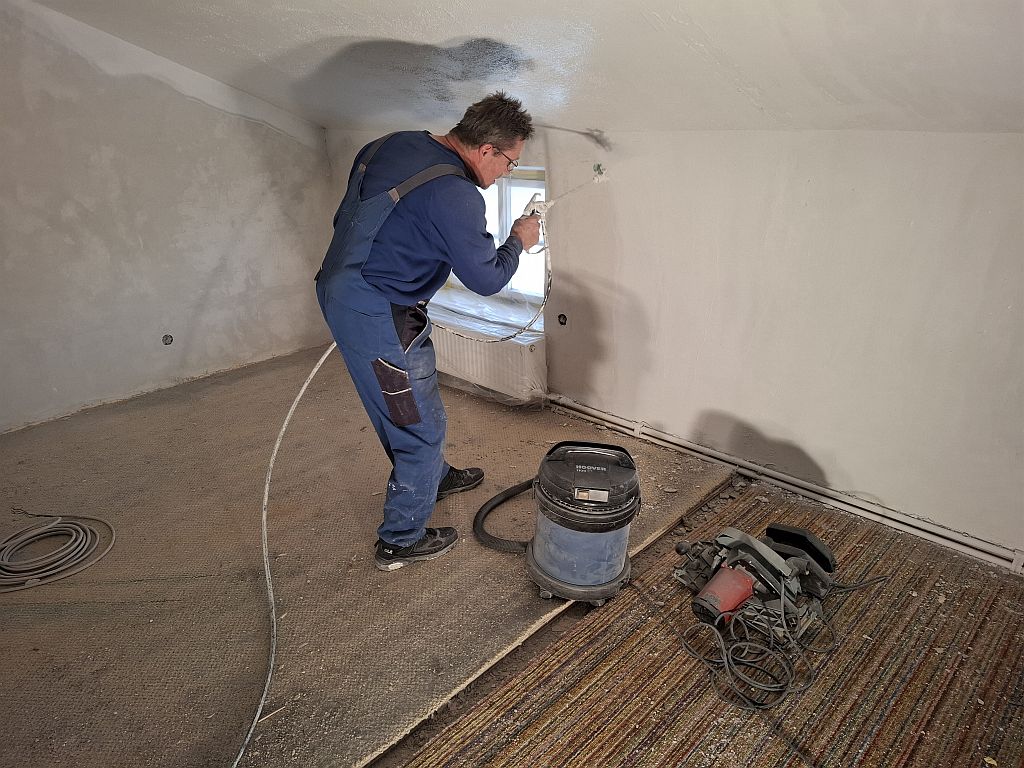

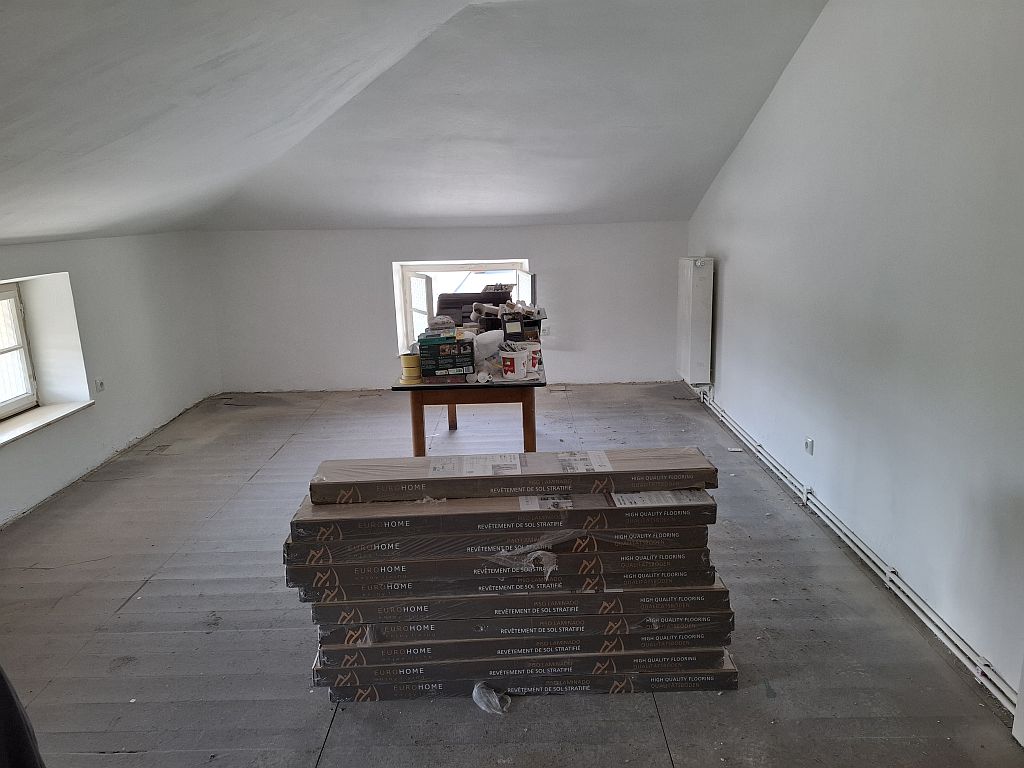

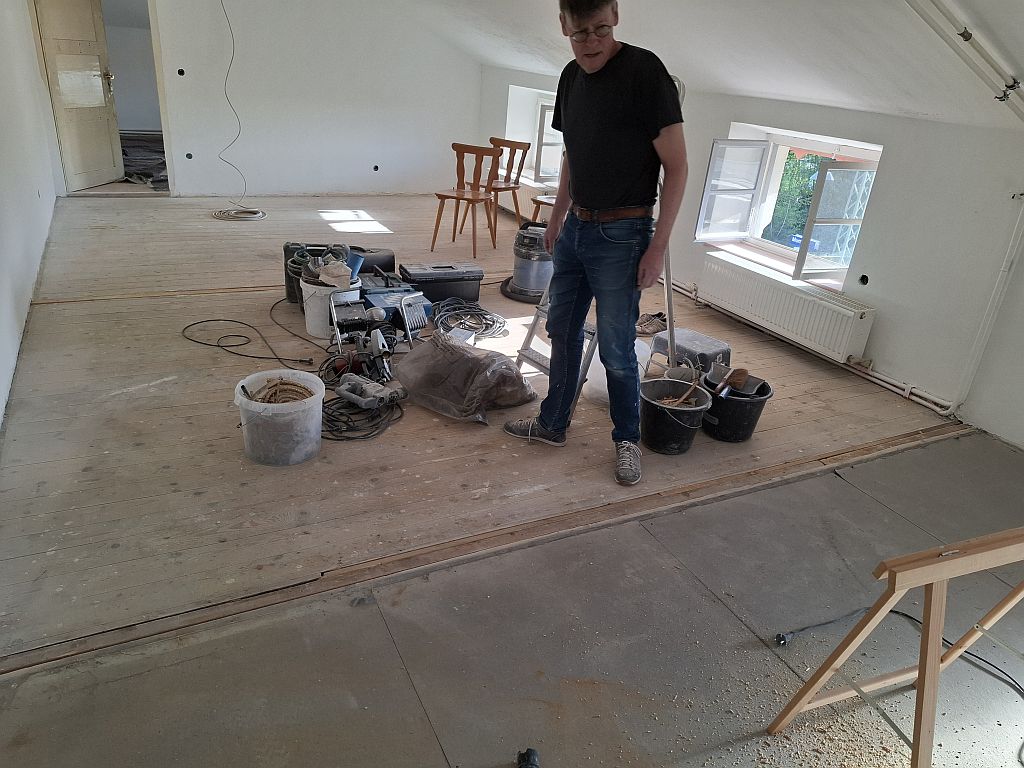

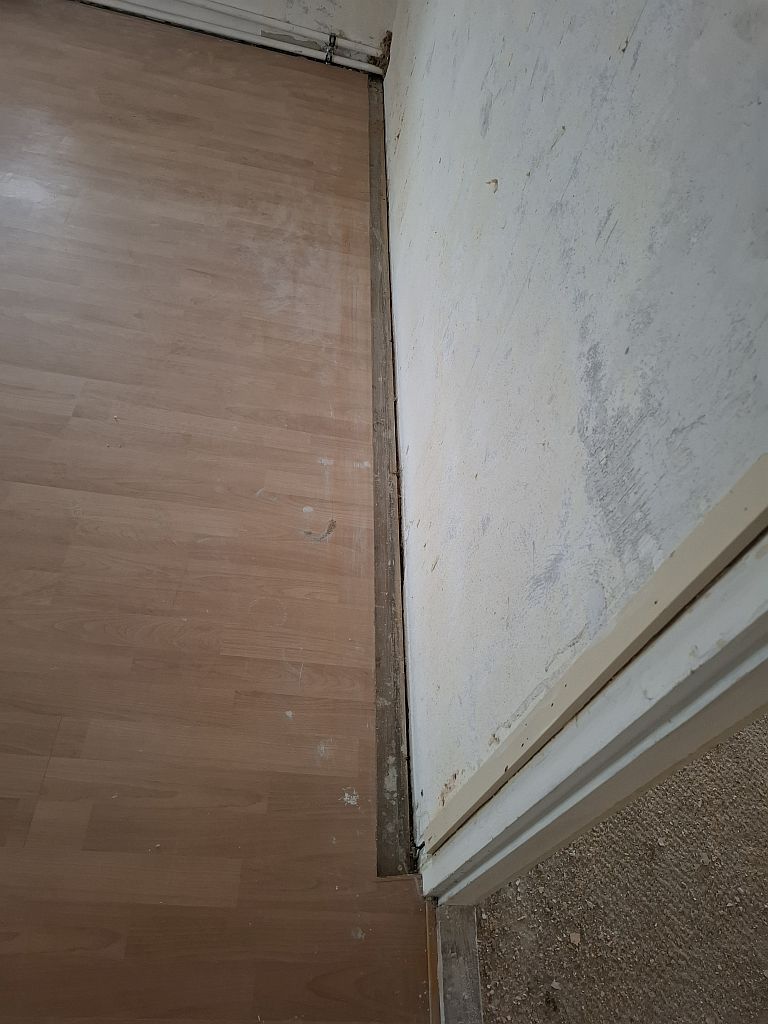

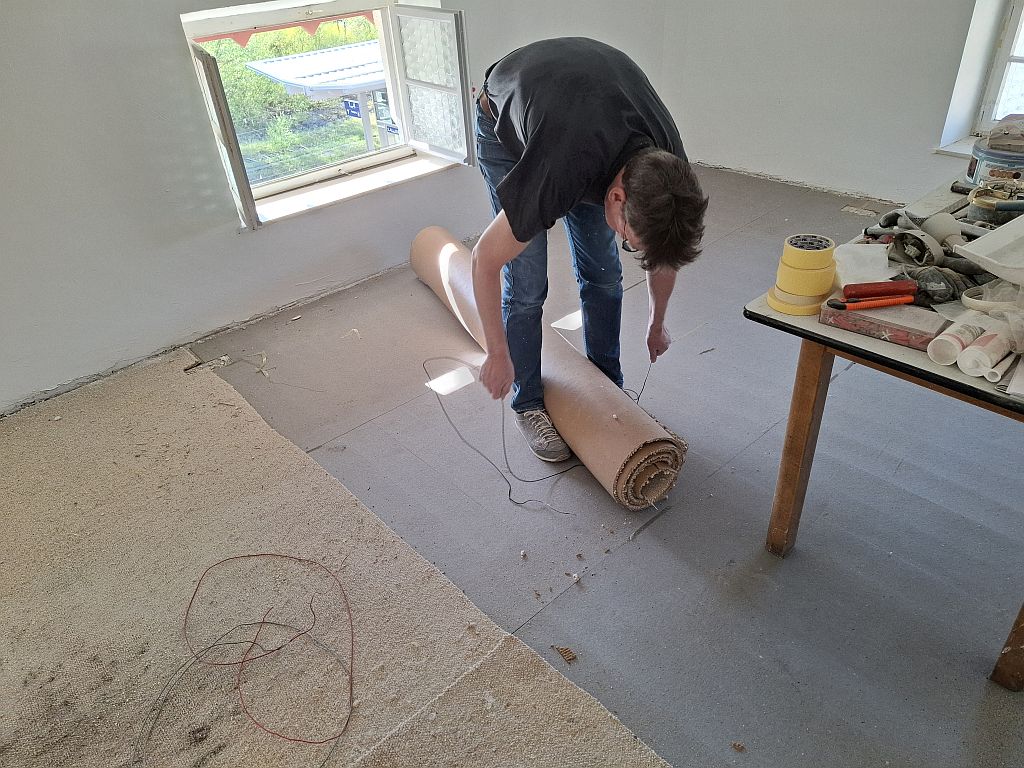

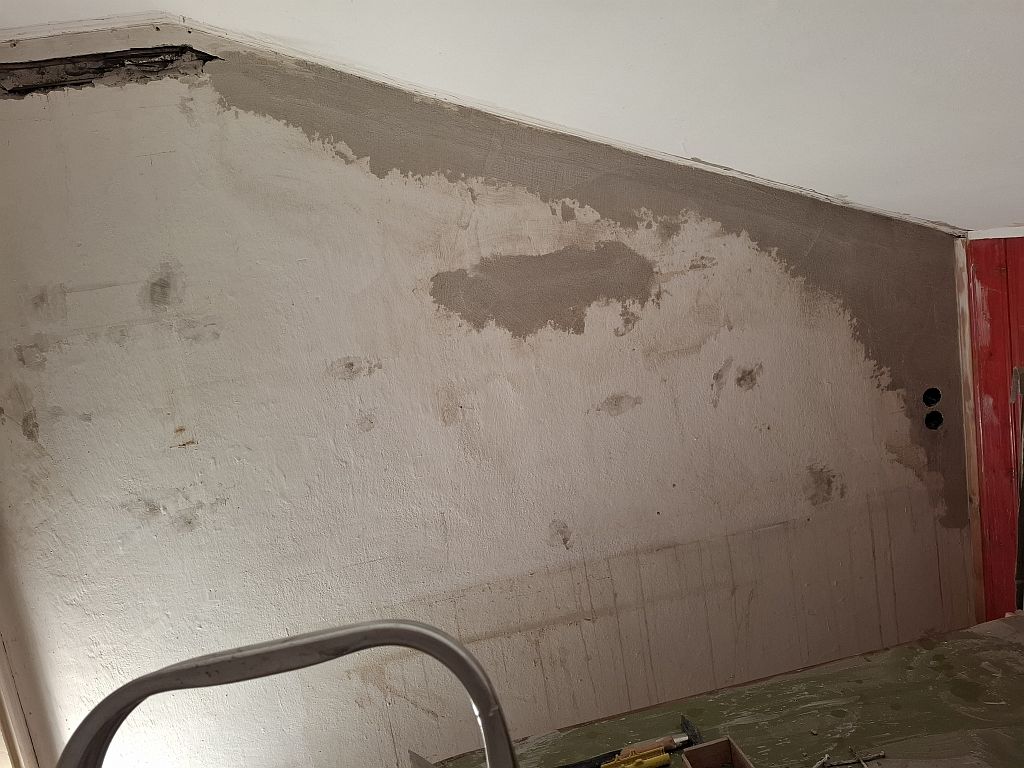

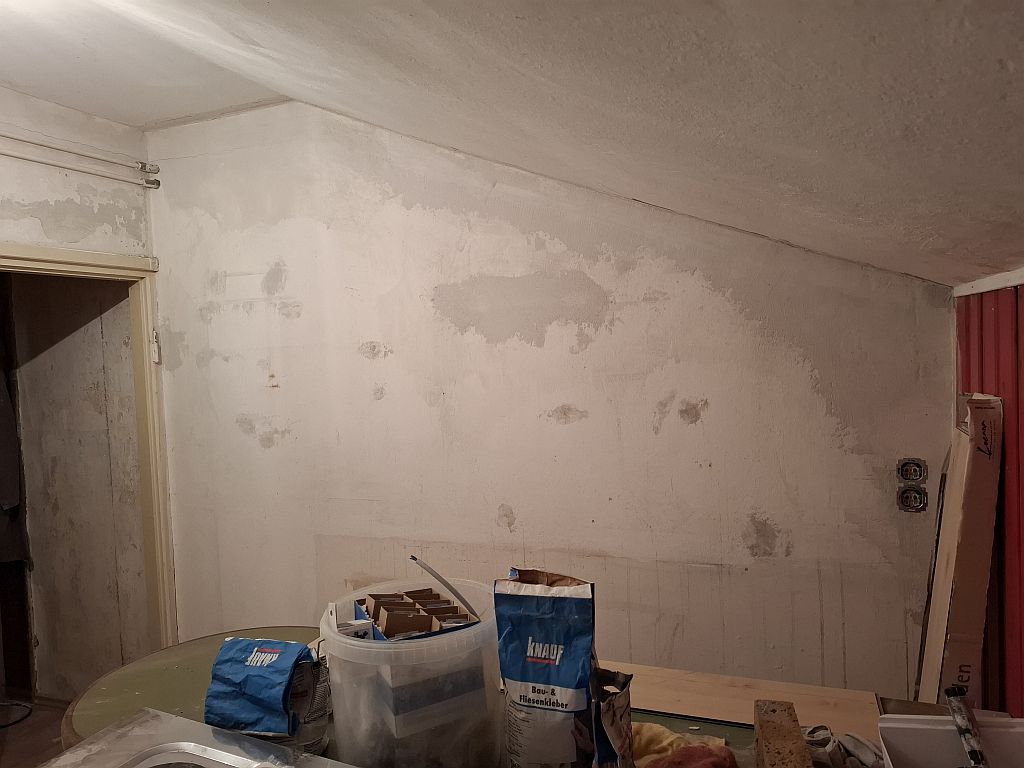

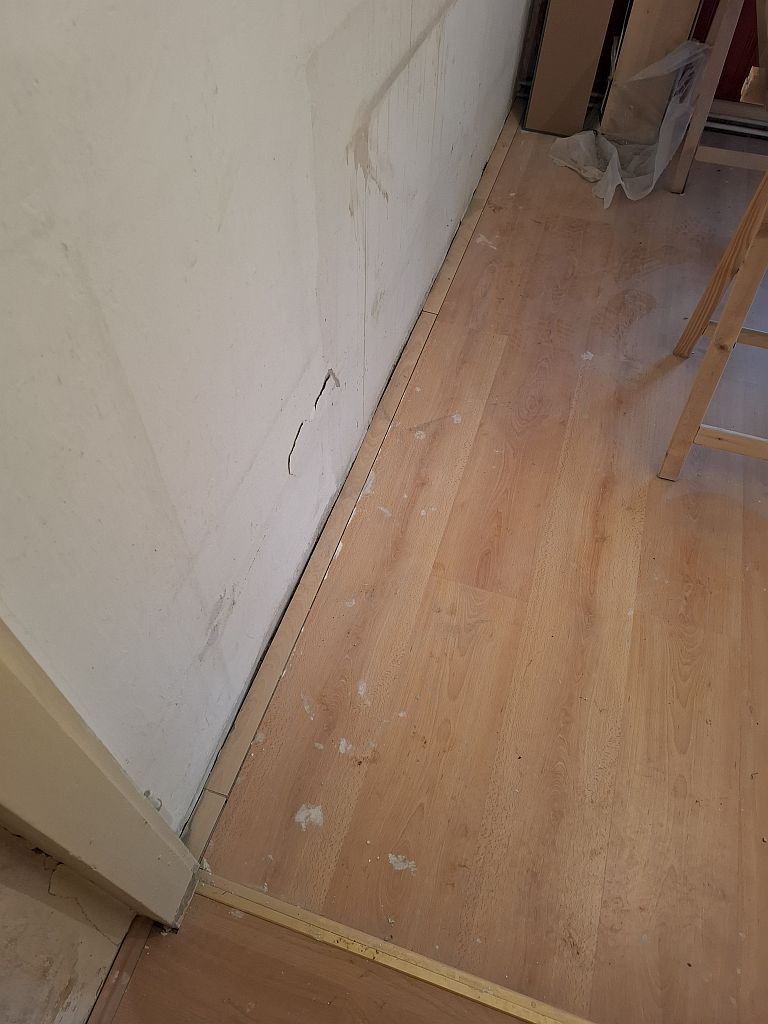

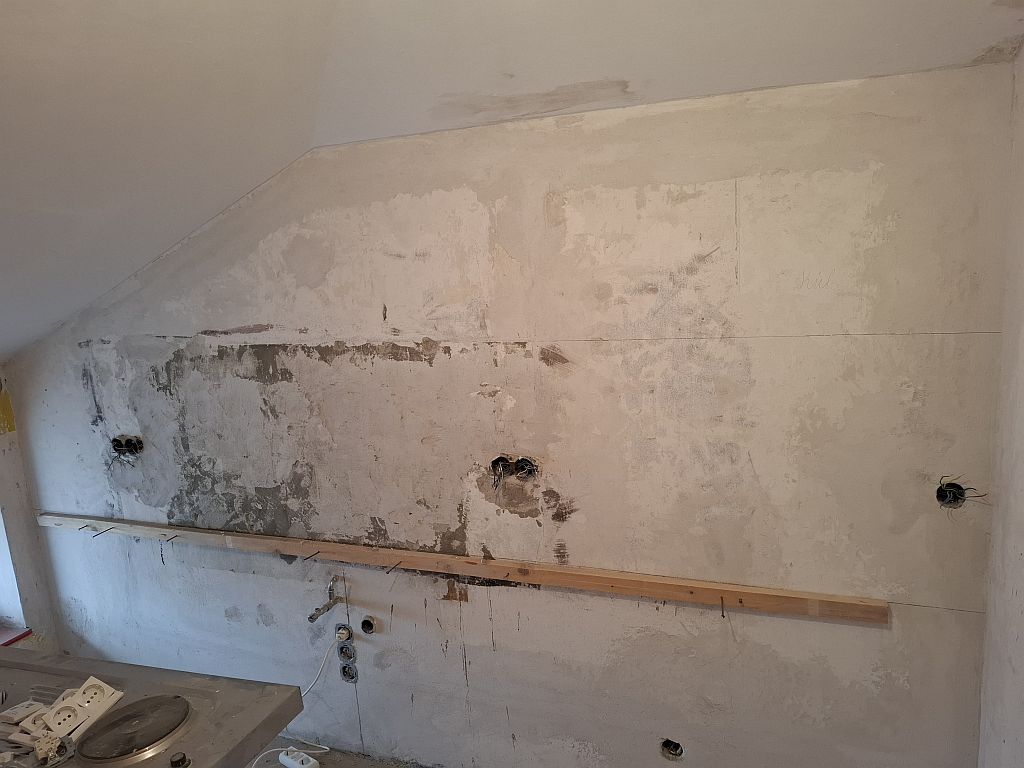

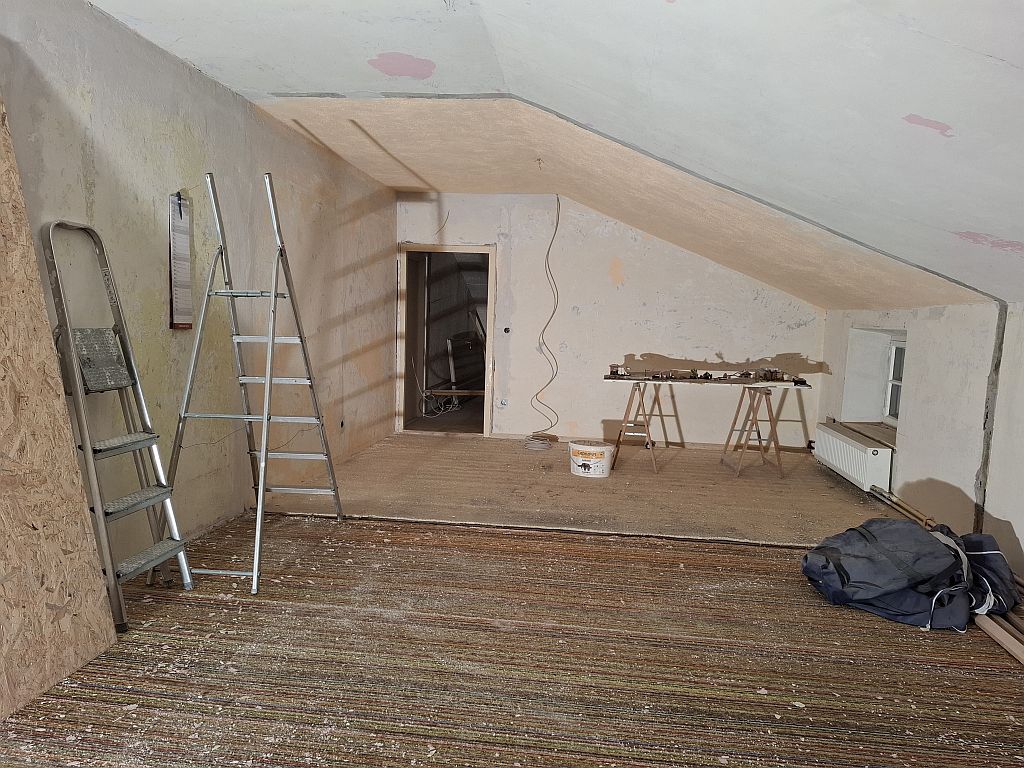

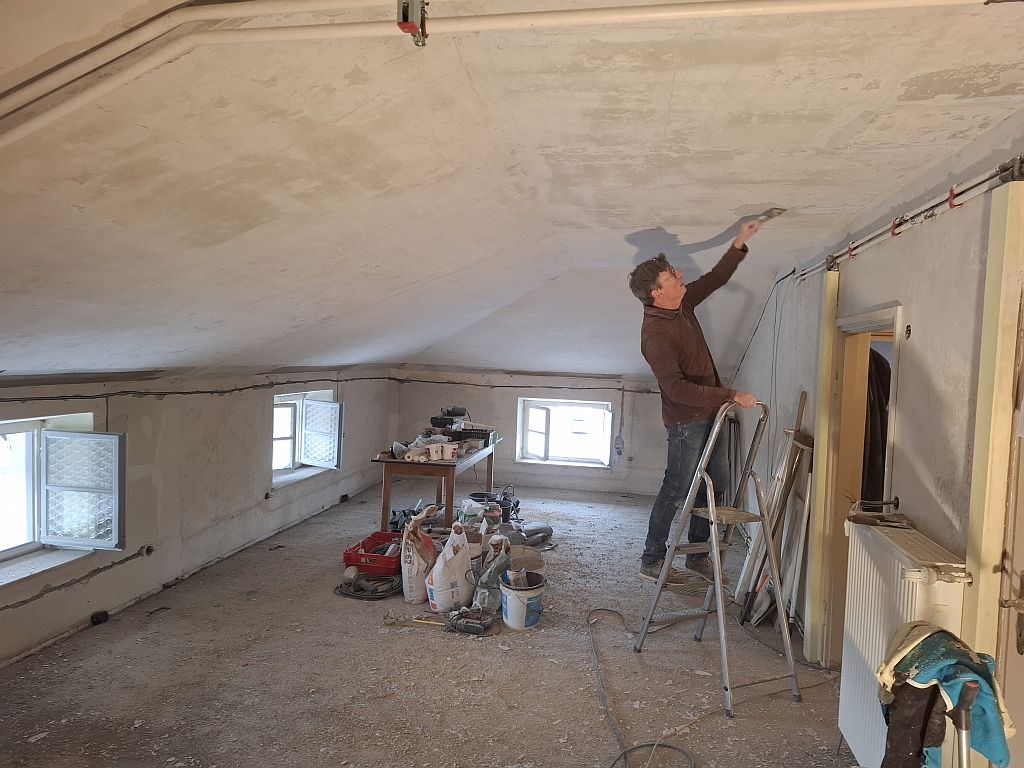

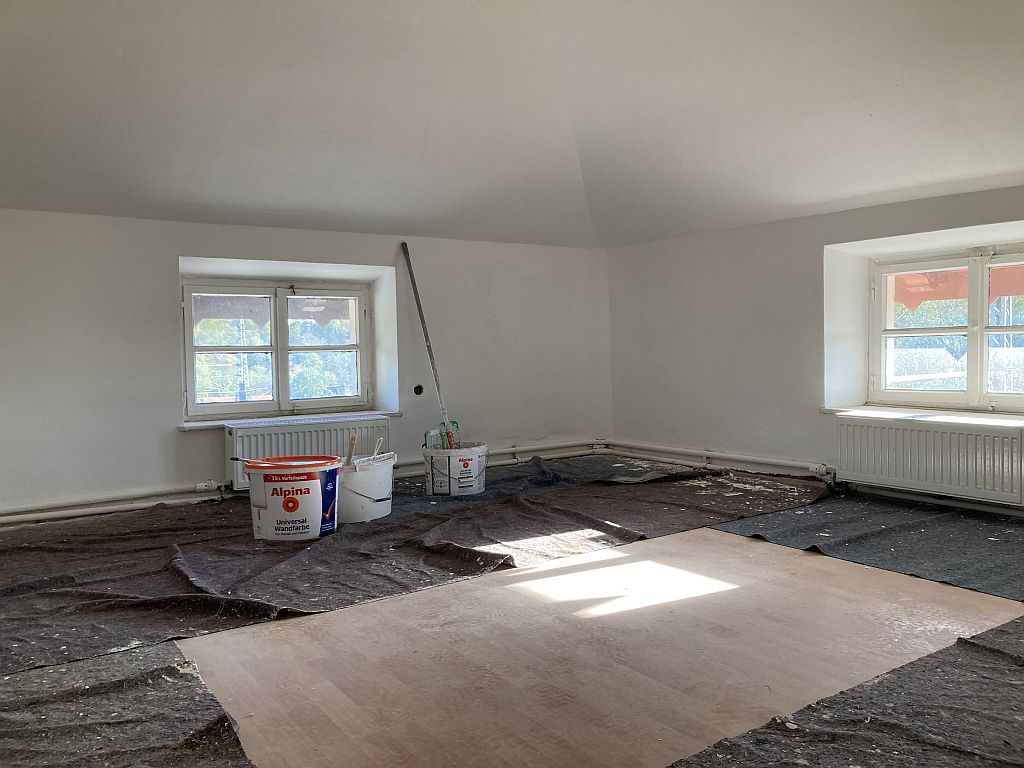

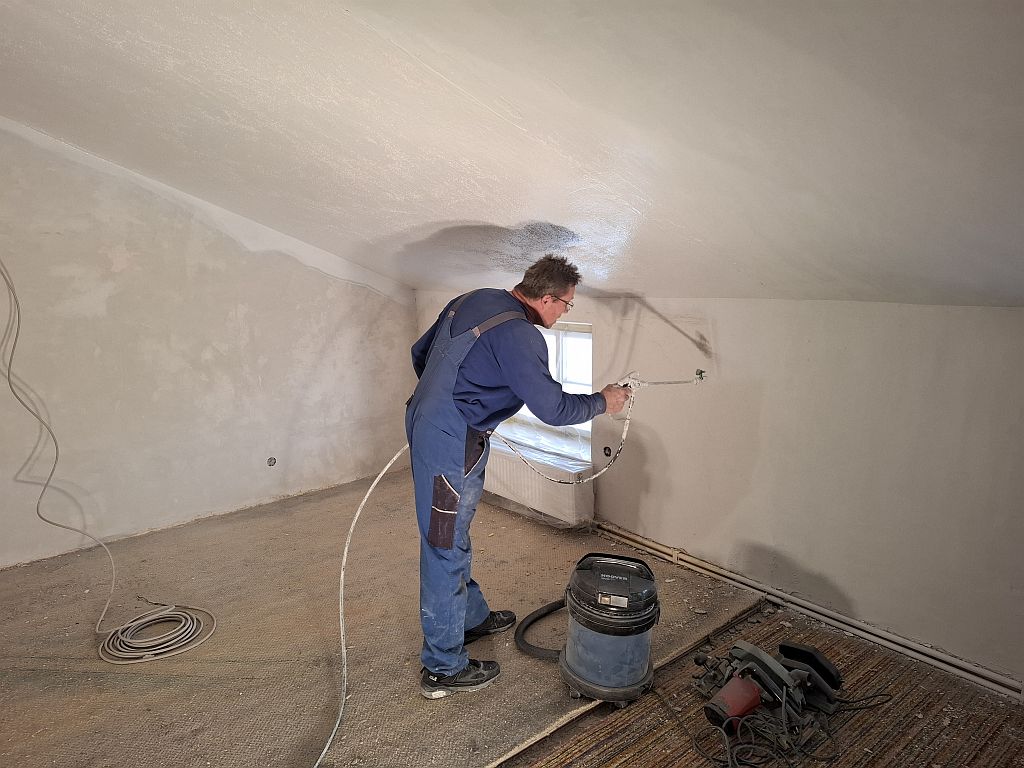

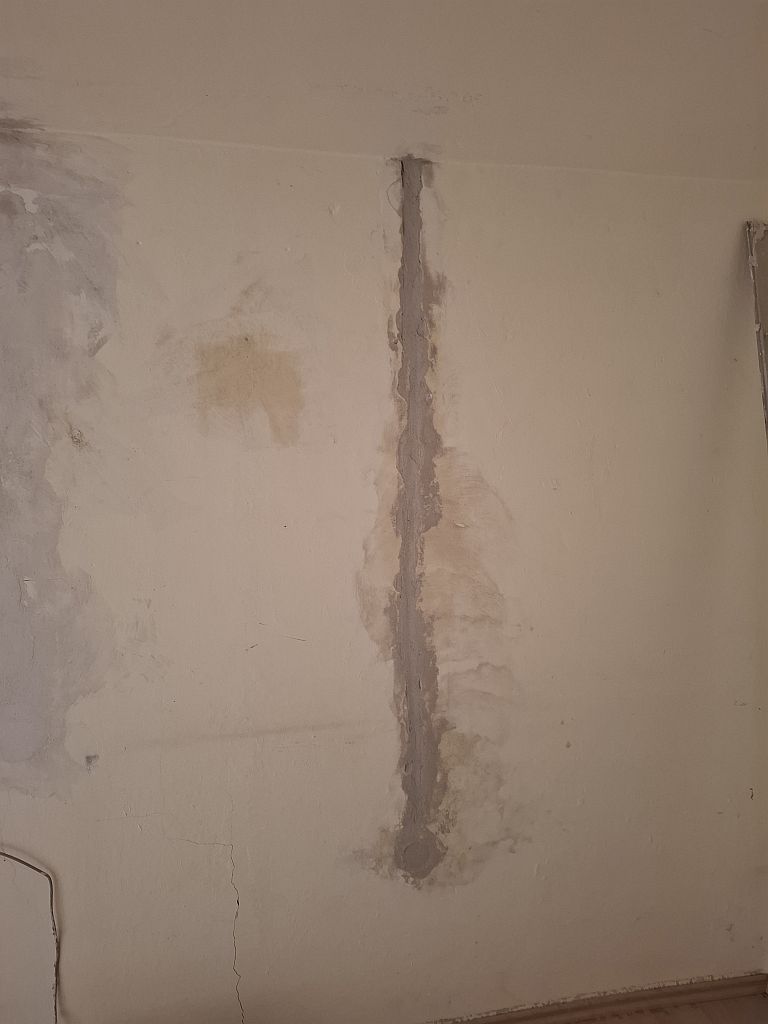

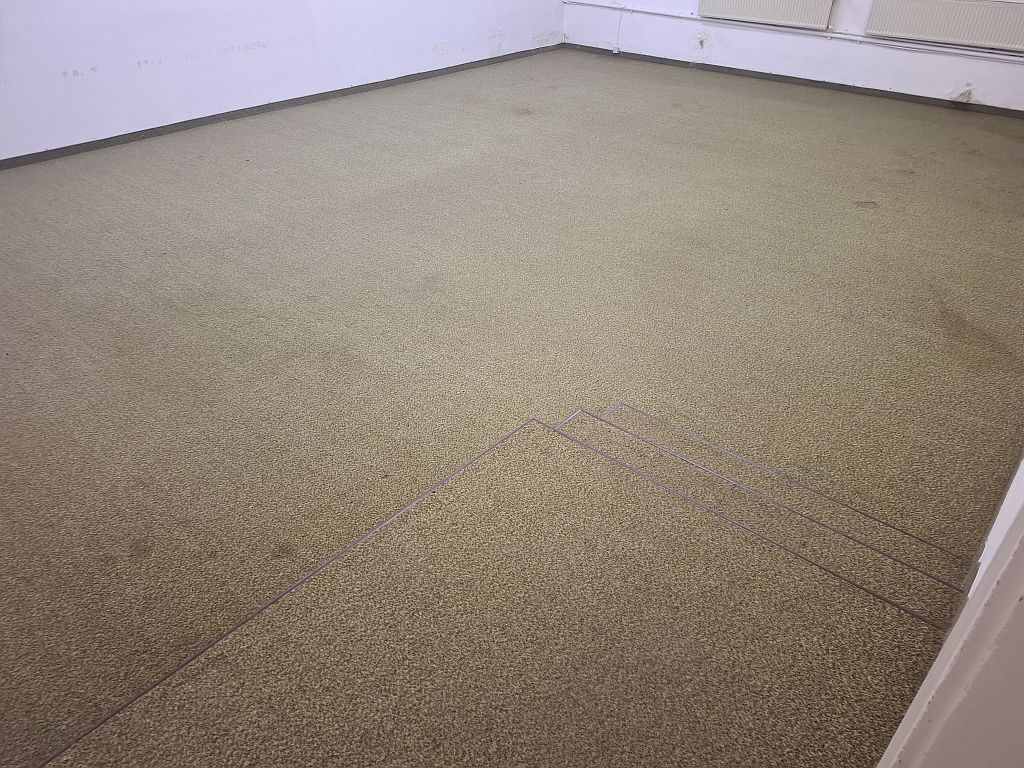

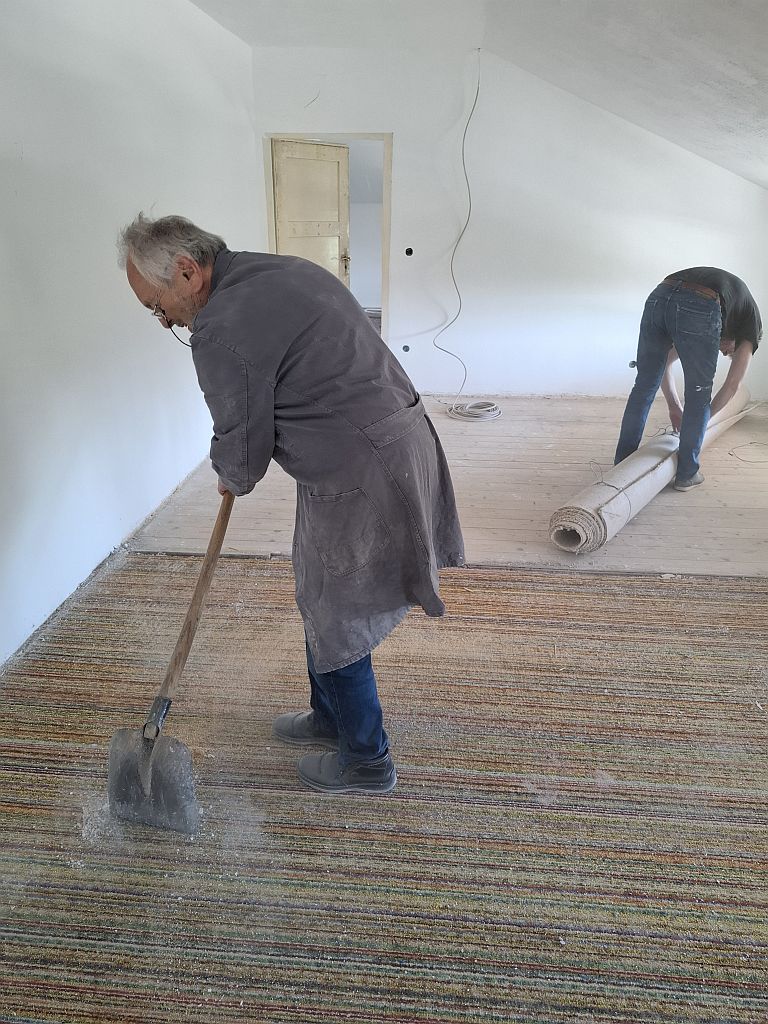

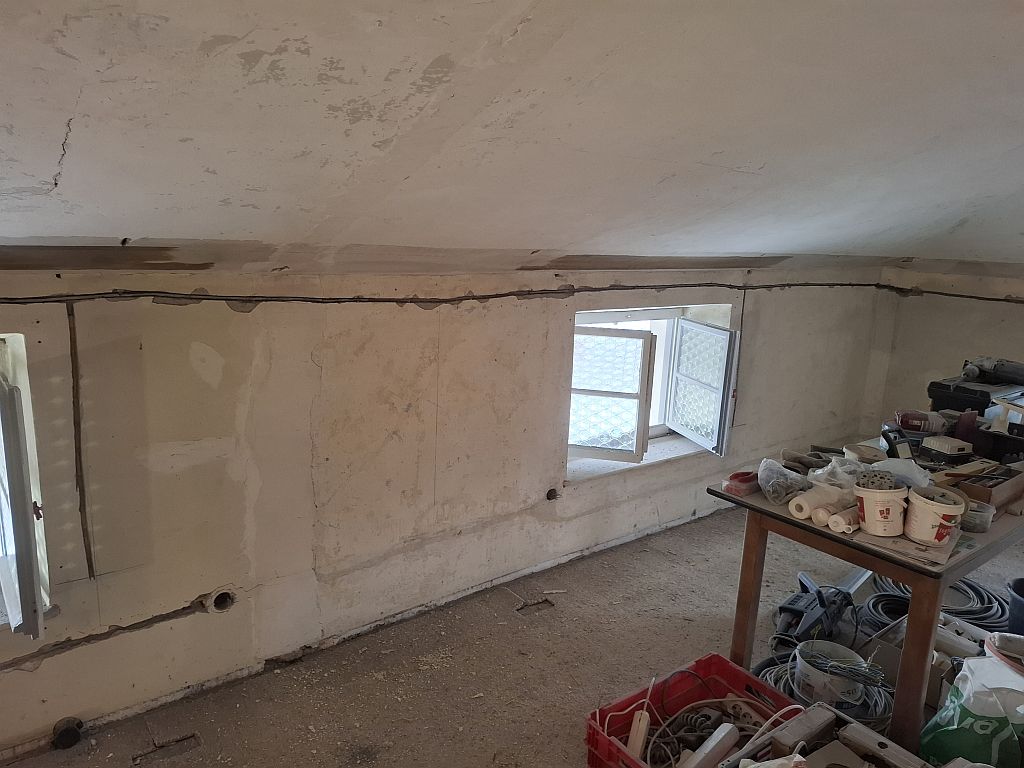

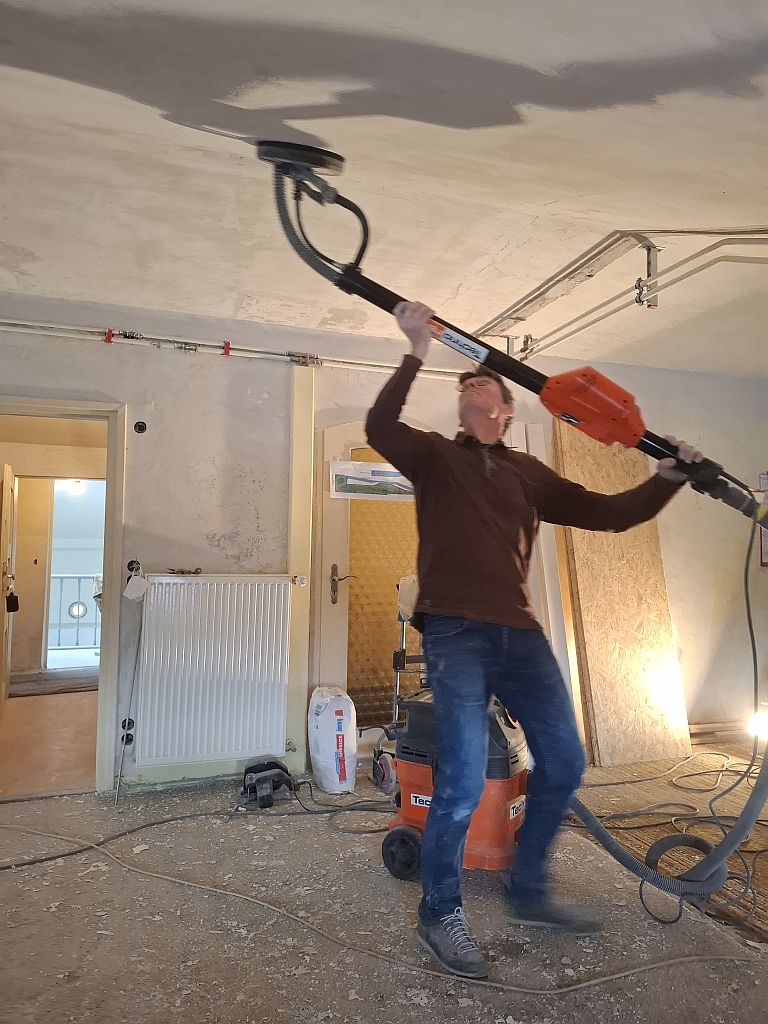

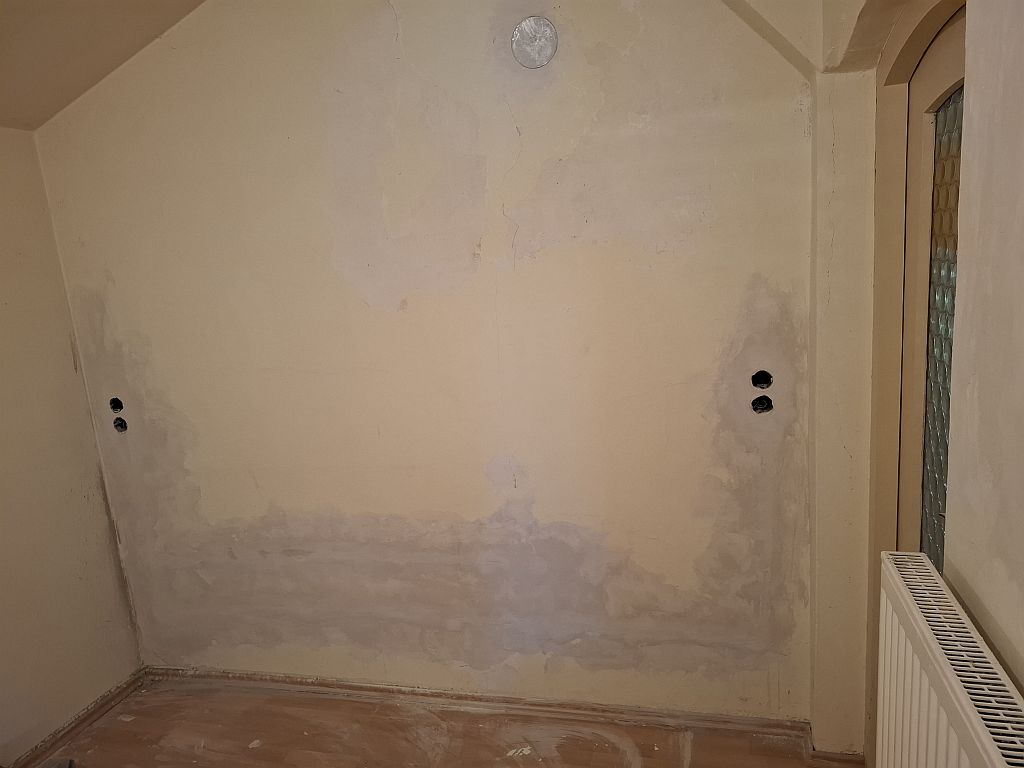

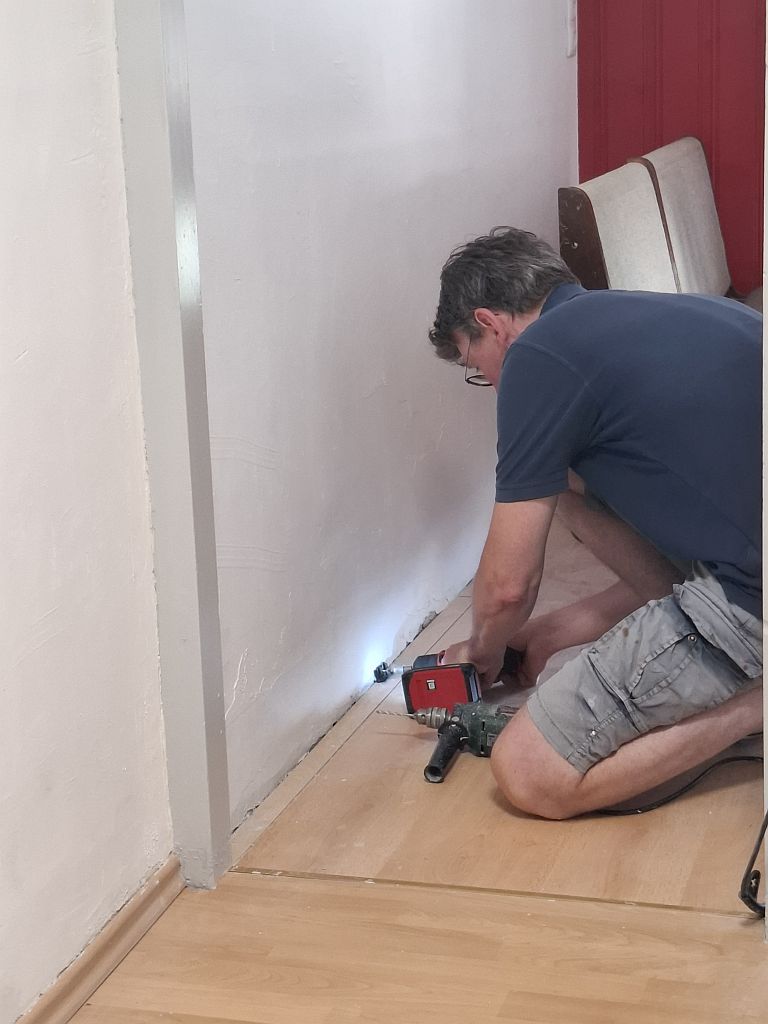

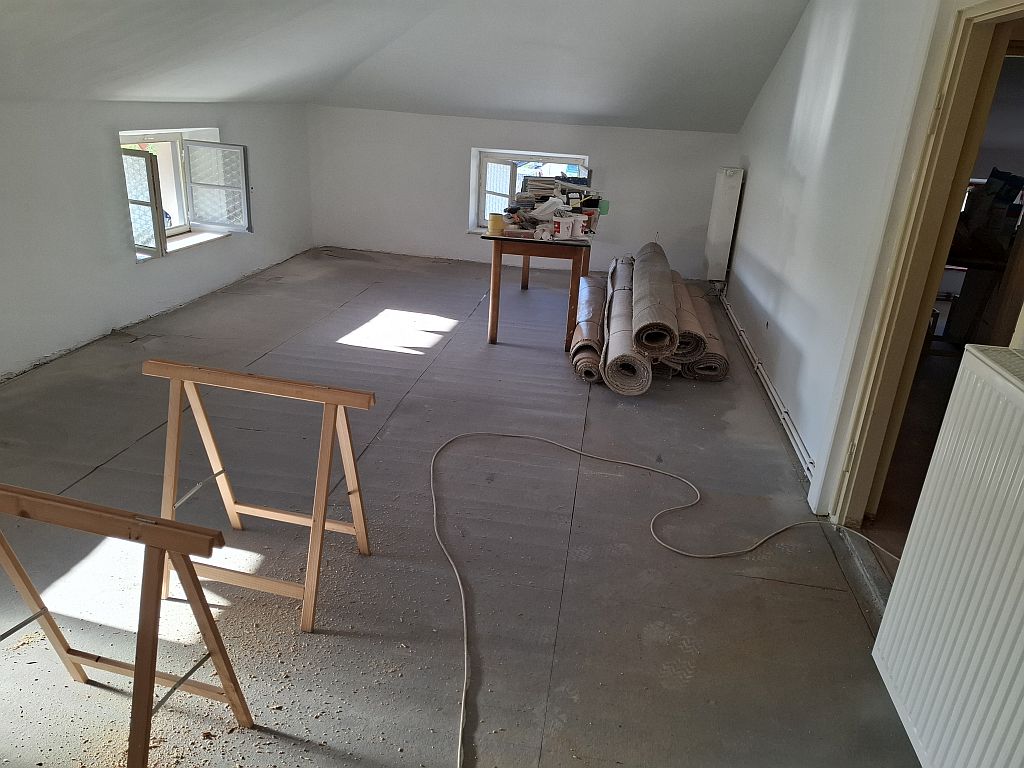

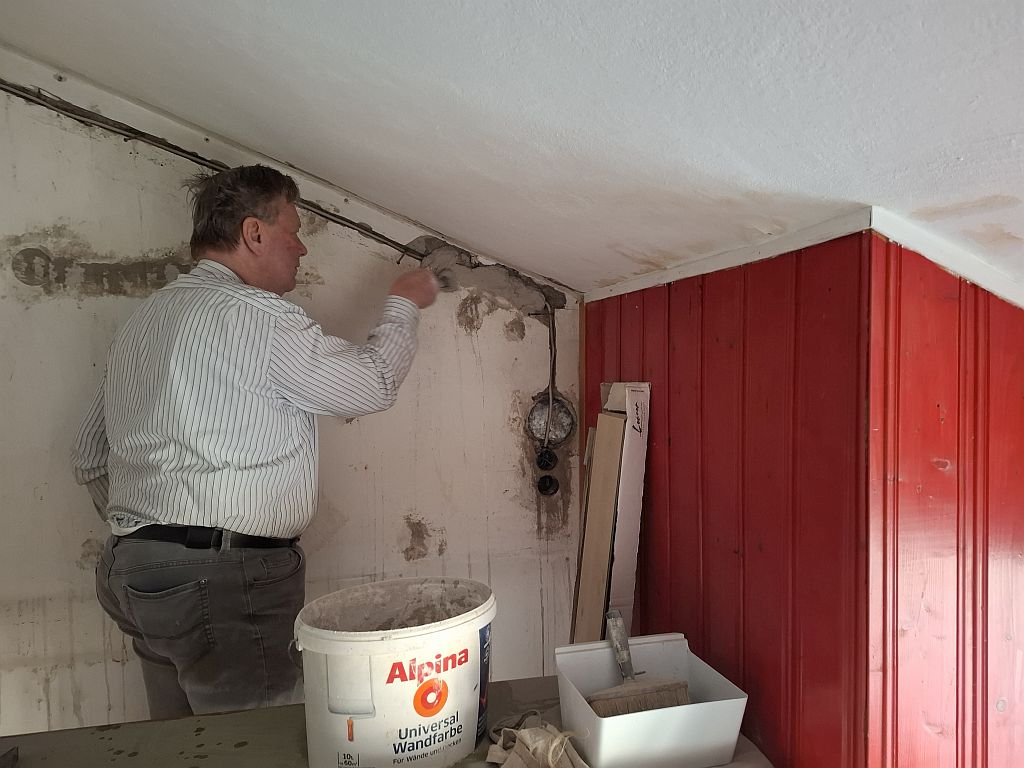

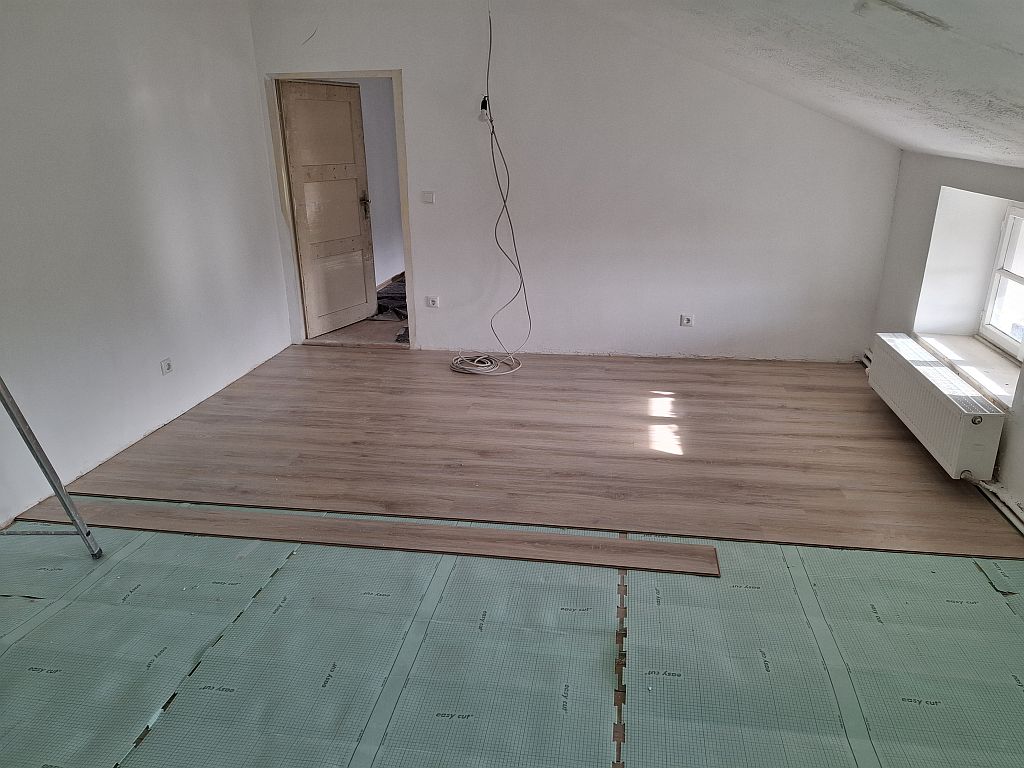

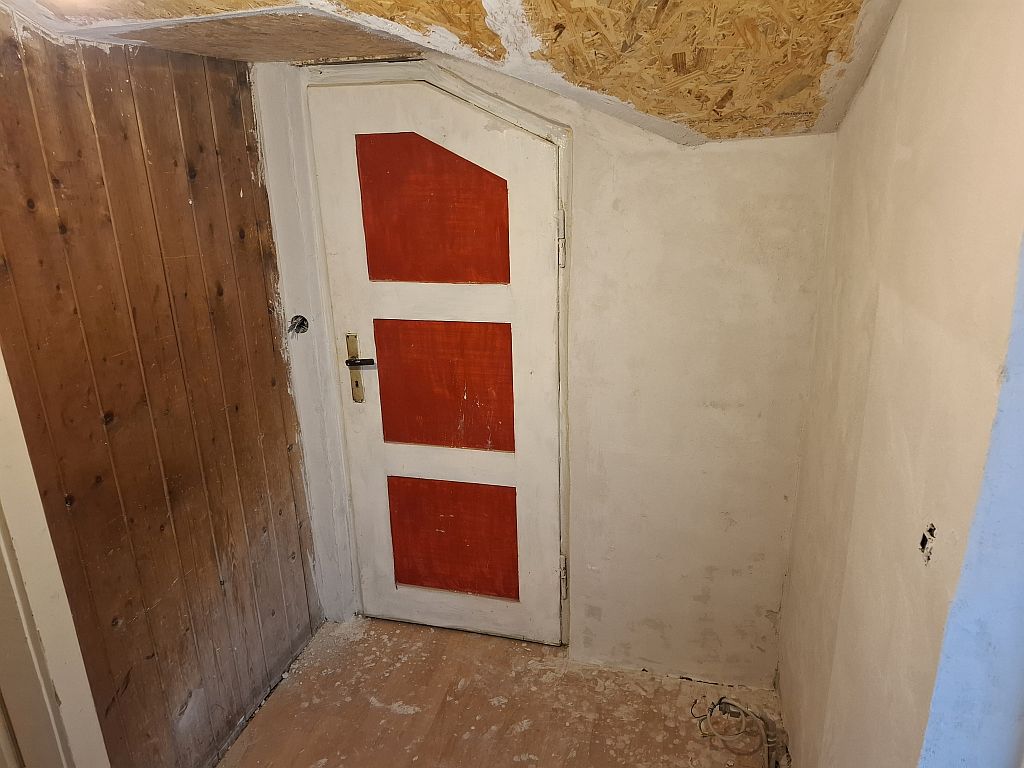

Am 10.03.2026 wurden die Unterputz arbeiten für die Elektrischen Kabel abgeschlossen und die Schlitze sind jetzt alle zu. Es wurde der erste Anstrich im Vorplatz auf den Holzbretter gemacht (Grundierung wegen der dunklen Farbe). Jetzt geht es weiter mit Anstrich arbeiten in den Räumen. Erster Anstrich im Vorplatz und in der Küche ist gemacht. Flächenspachtel in der Werkstatt ist jetzt auch fertig. Und nebenbei werden „Kleinteile“ (Schachtel und Kisten „alles was in einen PKW passt“) umgezogen aus Bad Kohlgrub nach Murnau. Am 28.03.2026 haben wir unsere Klingel in Betrieb genommen. Weiter geht es mit der Flächenspachtel im Anlagenraum, ist jetzt abgeschlossen (14.04.2026). Jetzt müssen die Fenster, Türrahmen und Heizkörper abgeklebt werden, damit am Dienstag (21.04.2026) Wandfarbe aufgetragen werden kann in den Anlagenräumen – jetzt ist alles weiß gestrichen. Entfernen des Teppichboden damit ein neuer Laminat Belag eingebaut werden kann (25.04.2026).

Hier finden Sie die Termine wo jemand da ist.

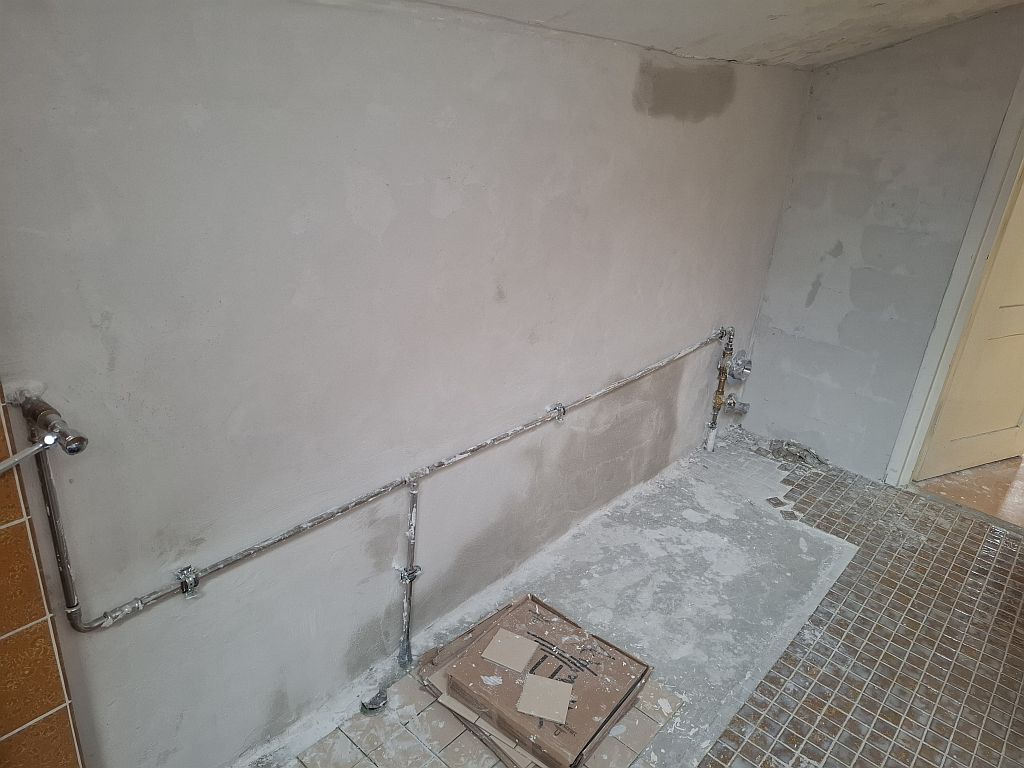

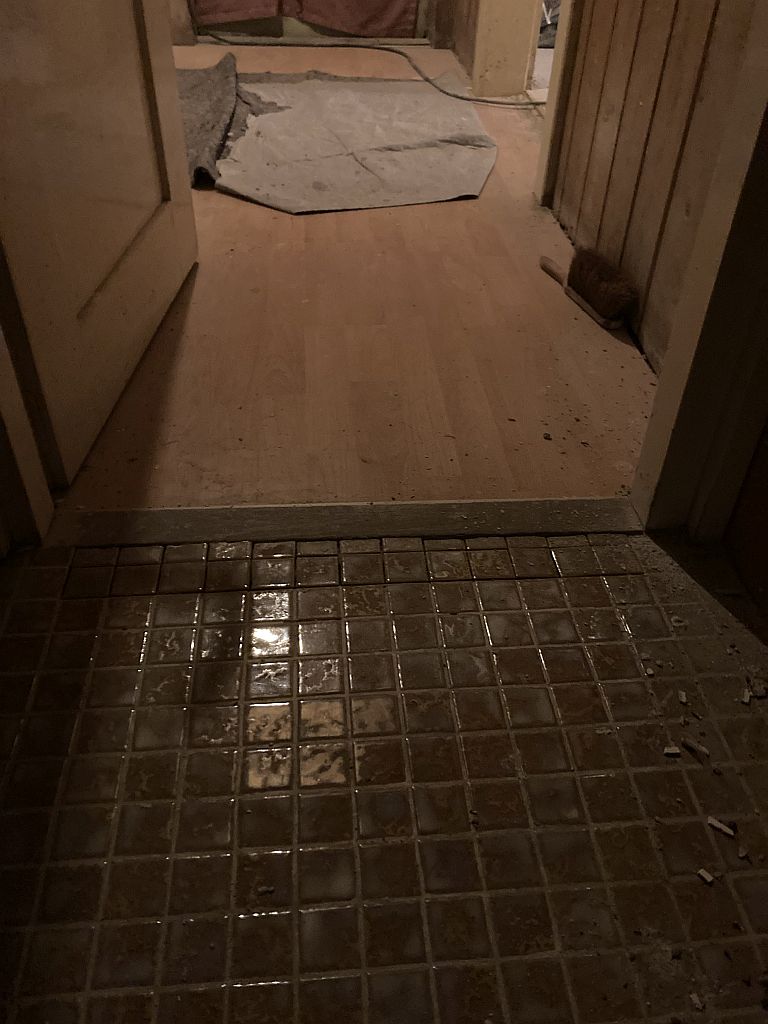

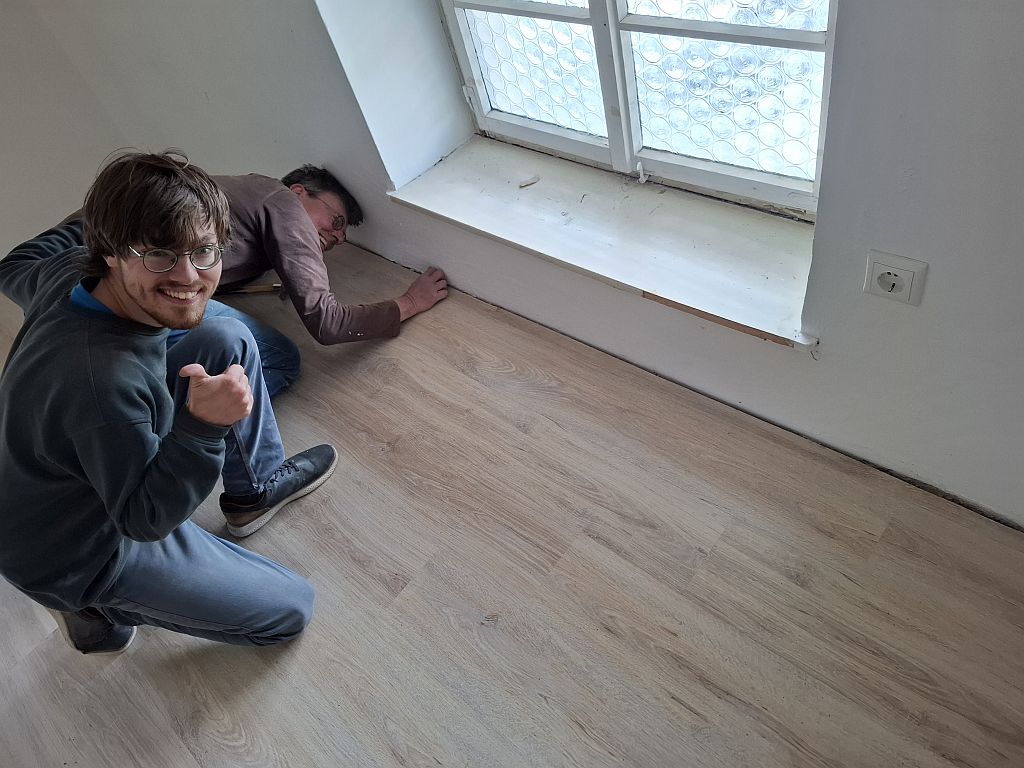

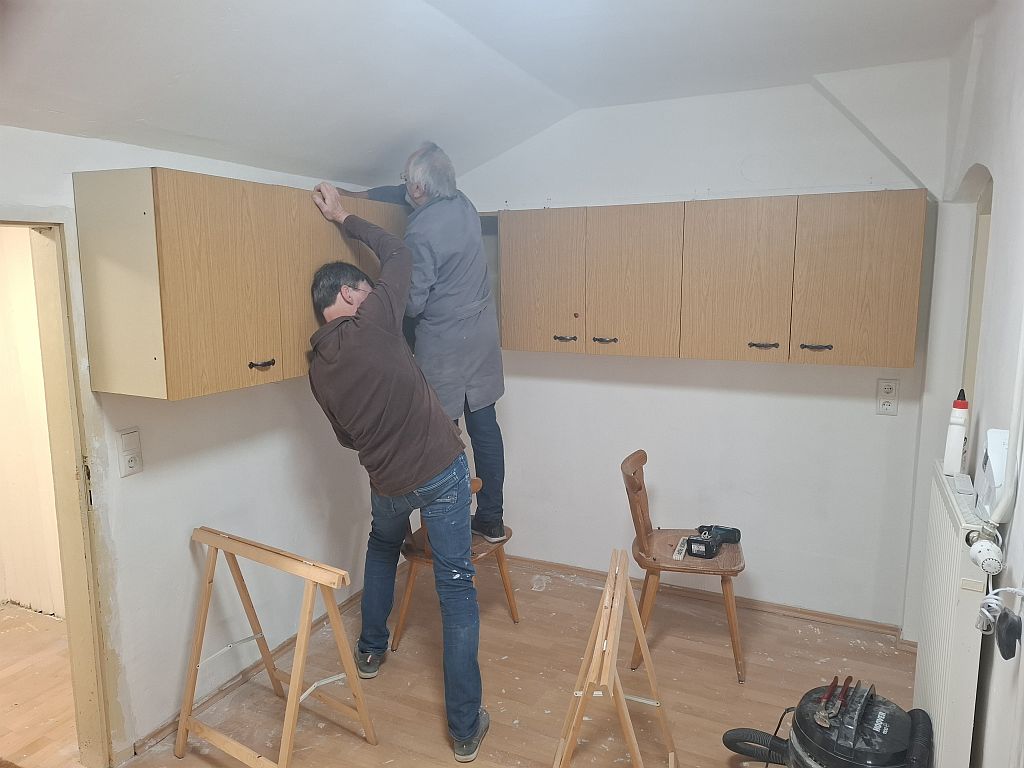

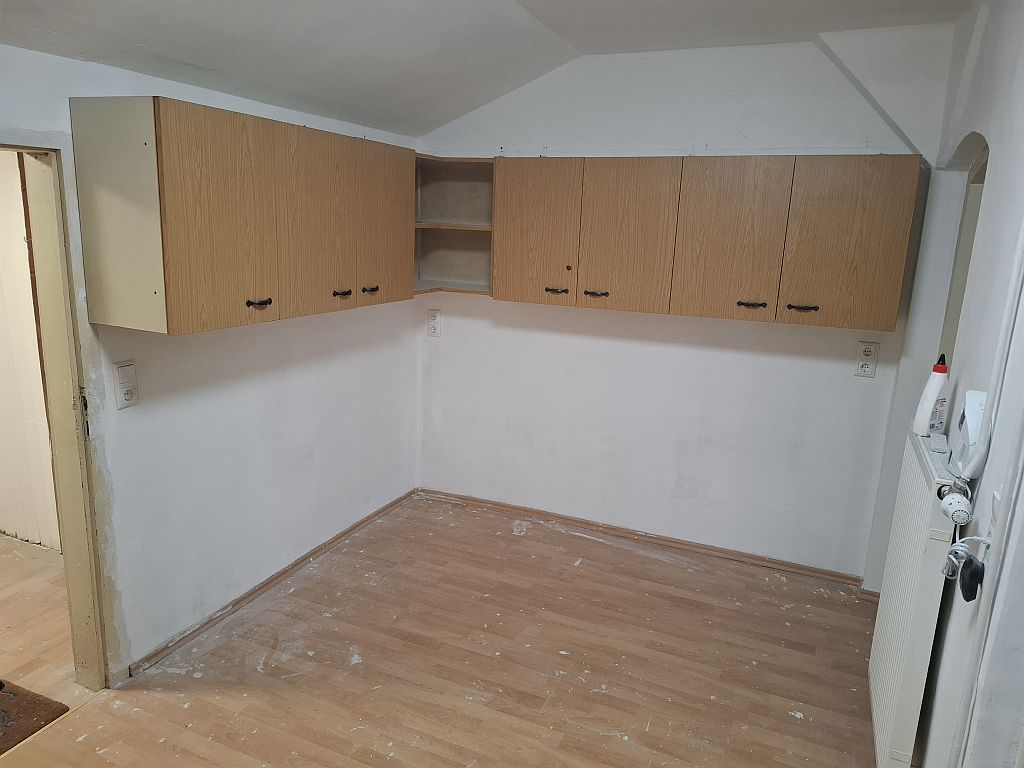

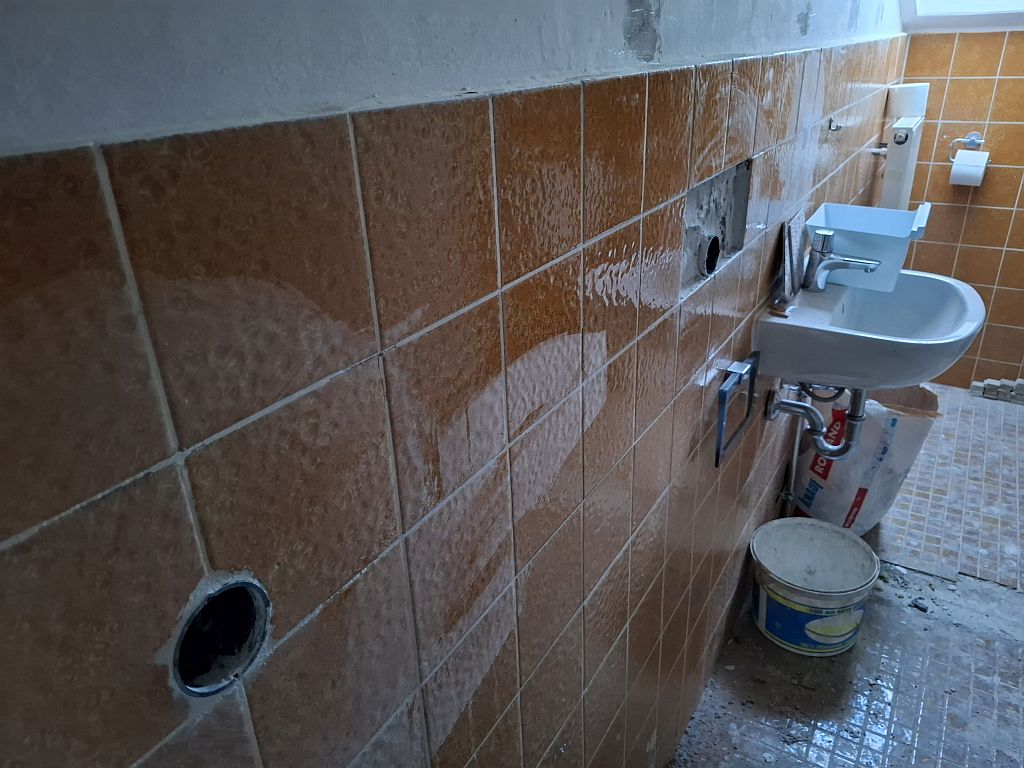

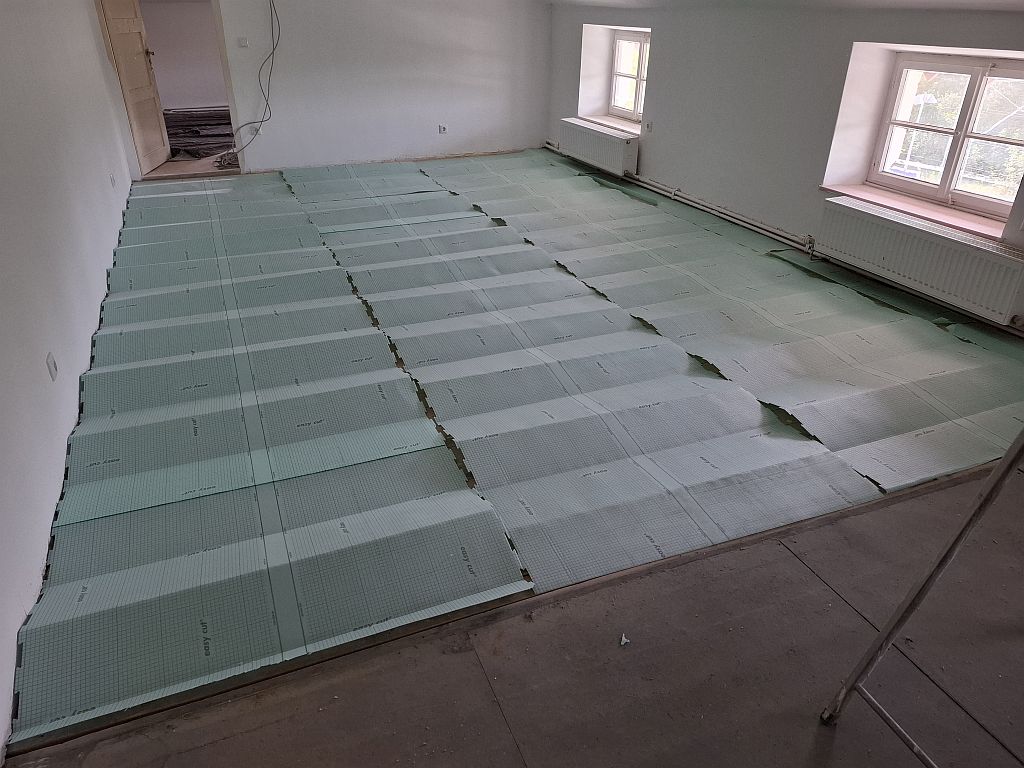

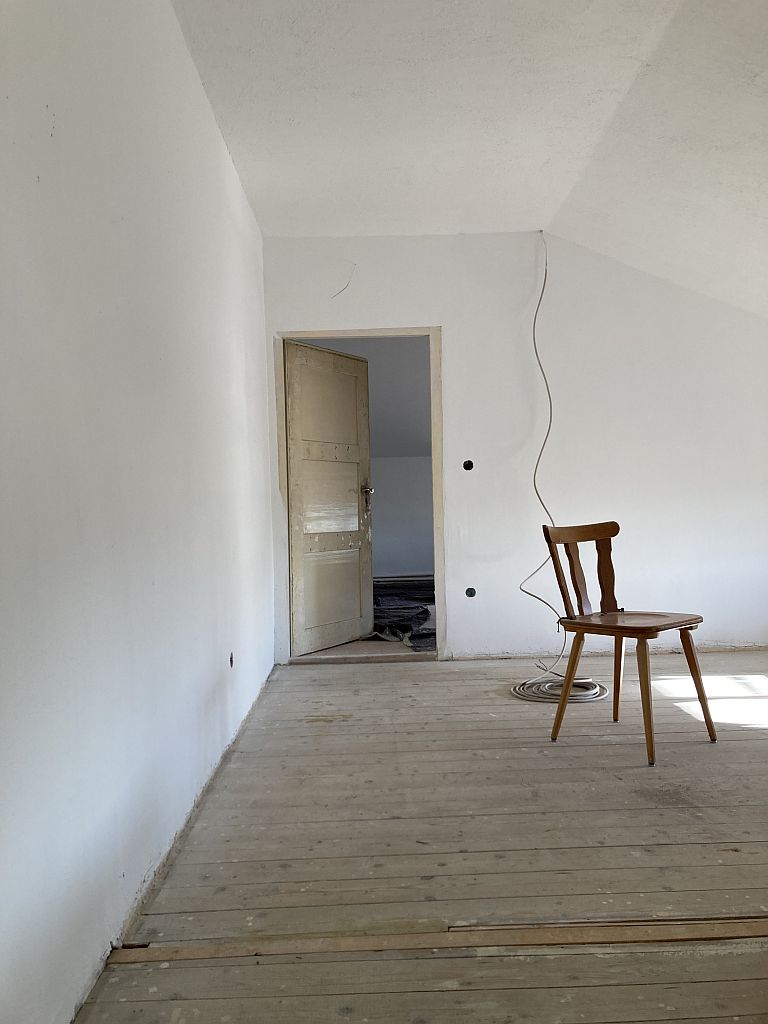

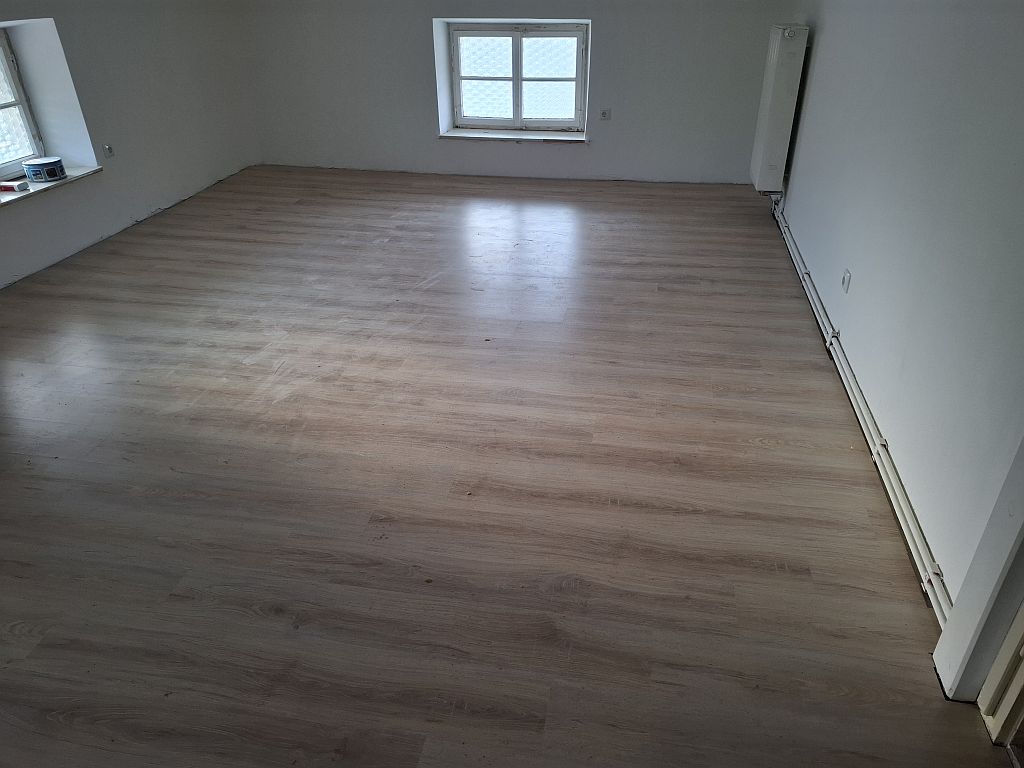

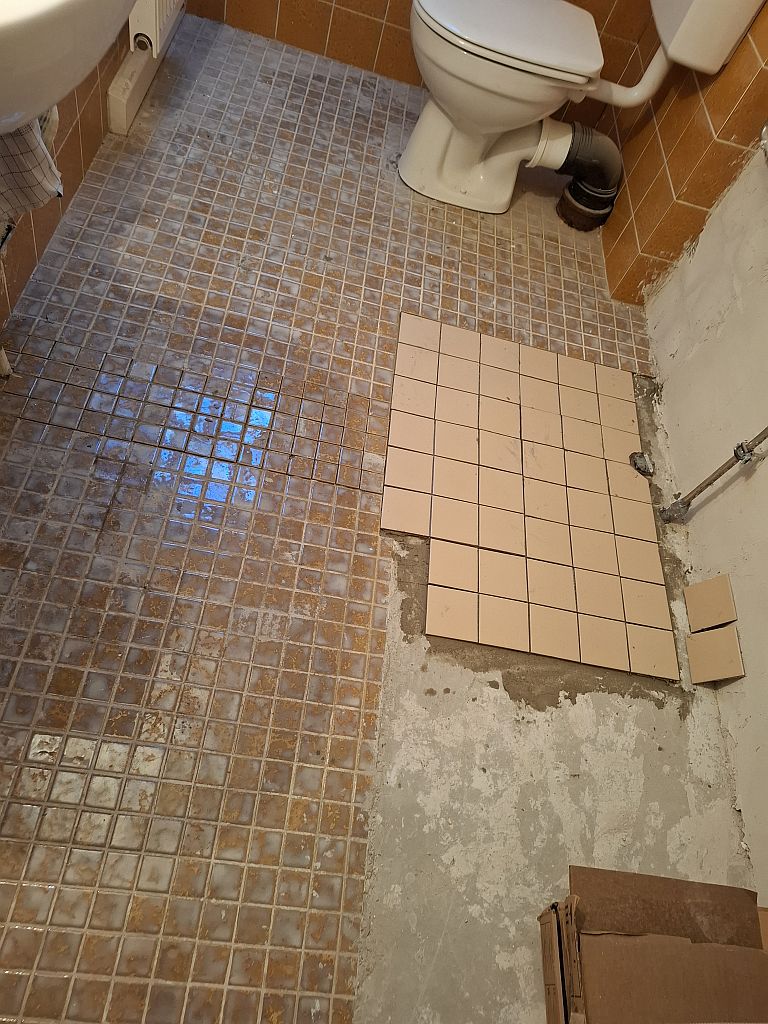

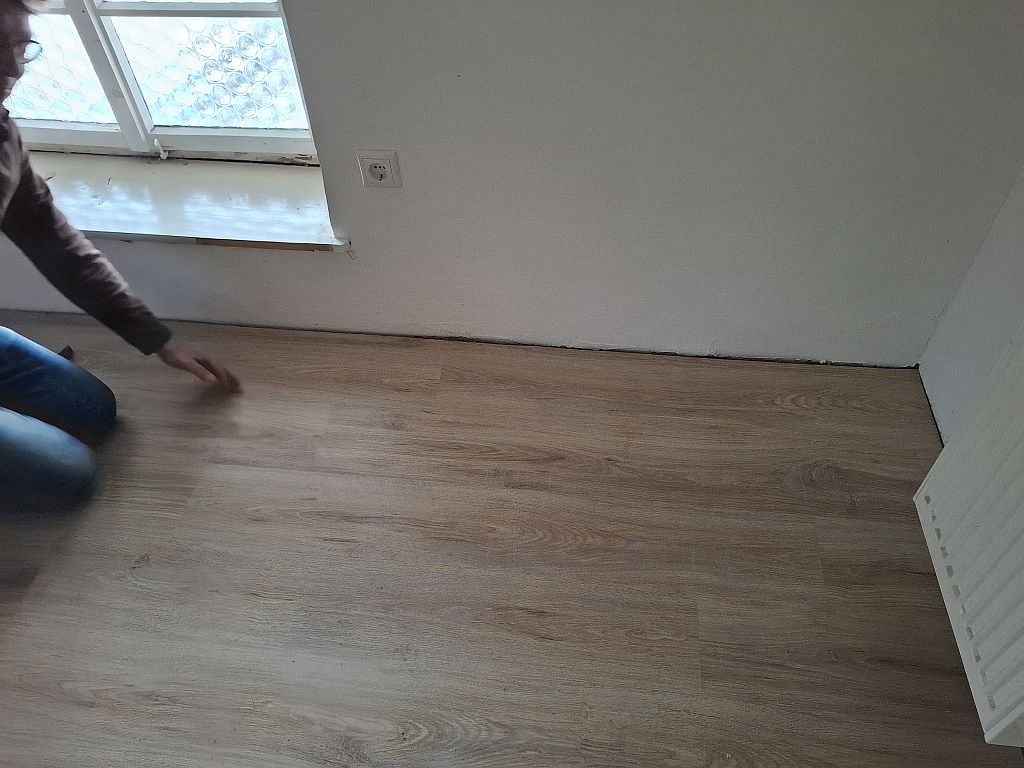

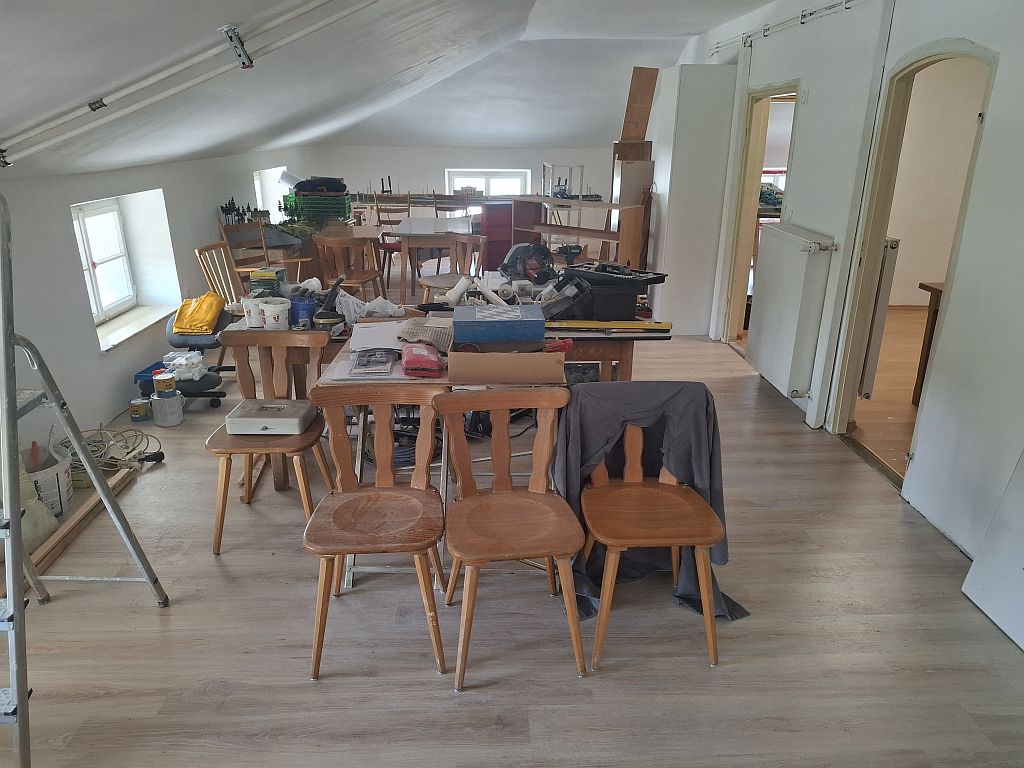

Einen neuer Meilenstein ist erreicht am 16.05.2026. Der Boden im Anlagenraum ist komplett verlegt. Es fehlen nur noch die Randleisten und das neue Licht. Im WC ist auch die letzte Wand verputzt, wo die Badewanne war. Da fehlt auch noch das ergänzen der Bodenfliesen mit ausfugen und streichen der neu verputzten Wand wenn sie dann trocken ist. Dann geht es mit dem Einräumen der Möbel los.

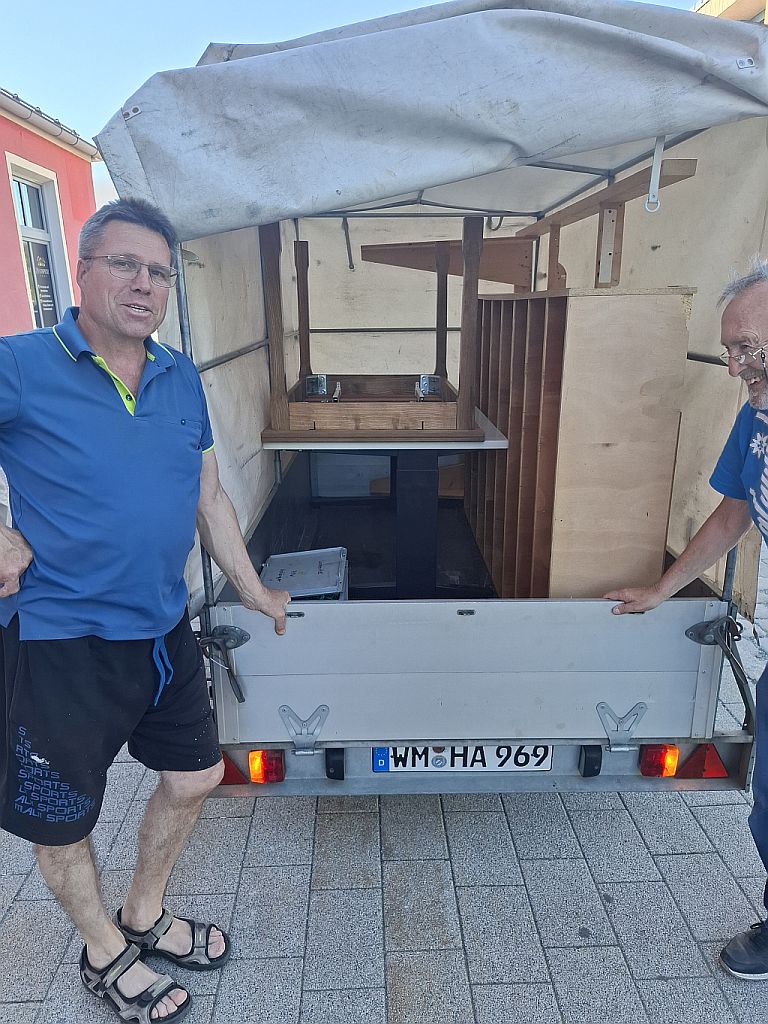

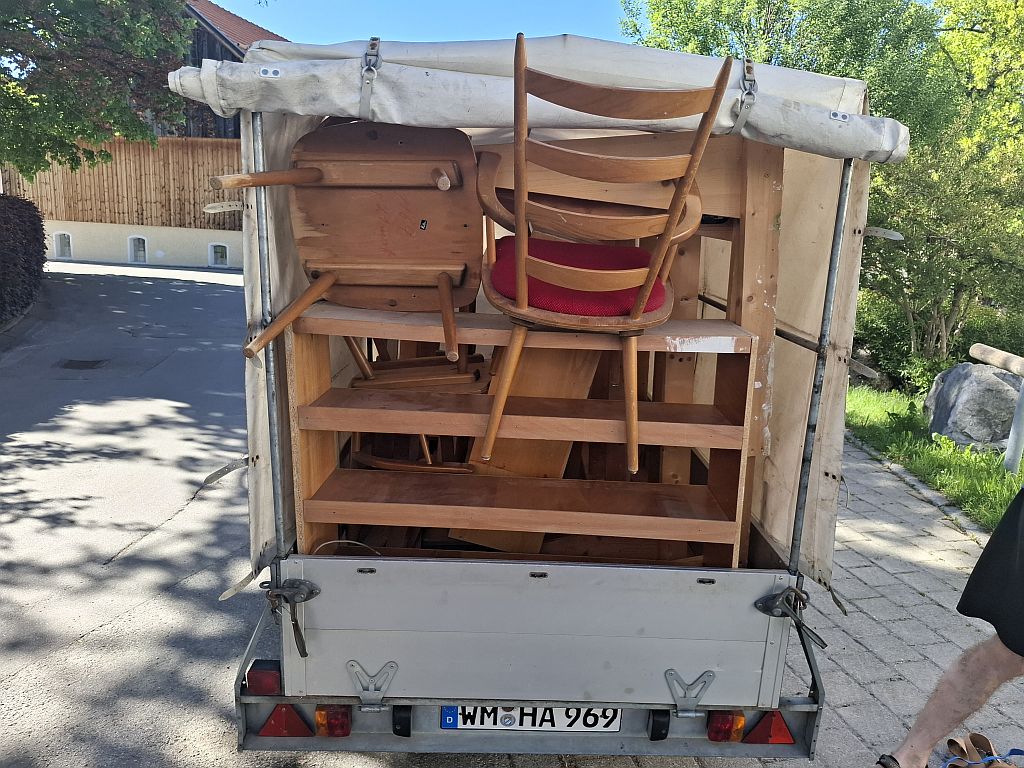

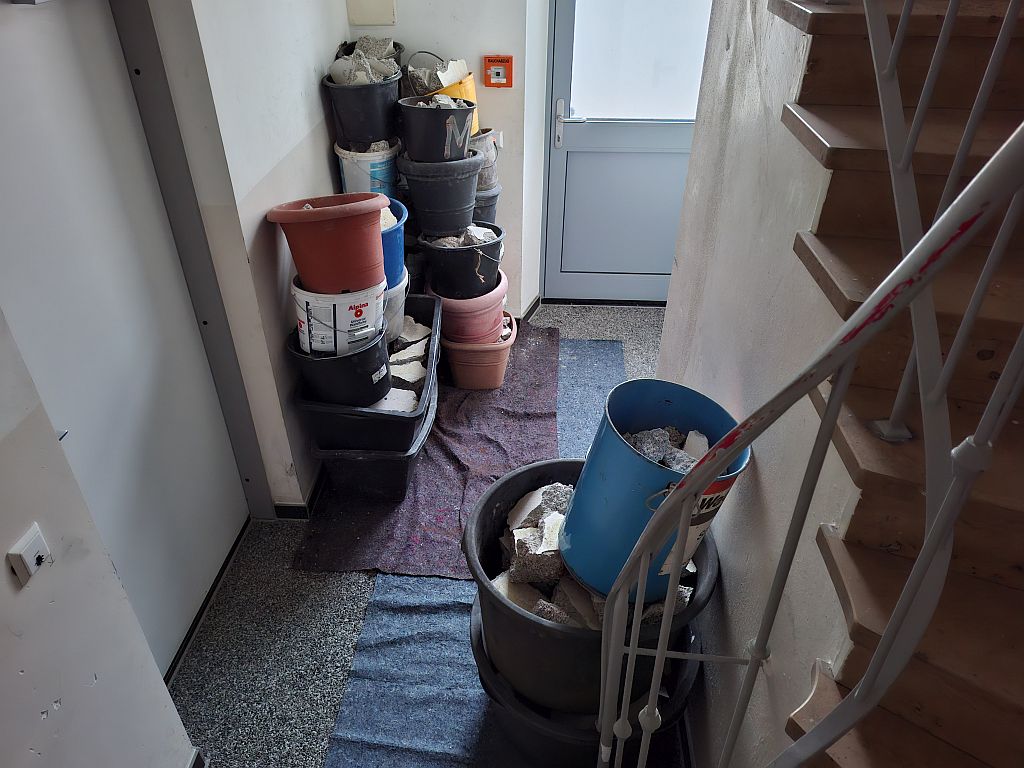

Der große Umzug, 3x fahren mit Anhänger von Bad Kohlgrub nach Murnau

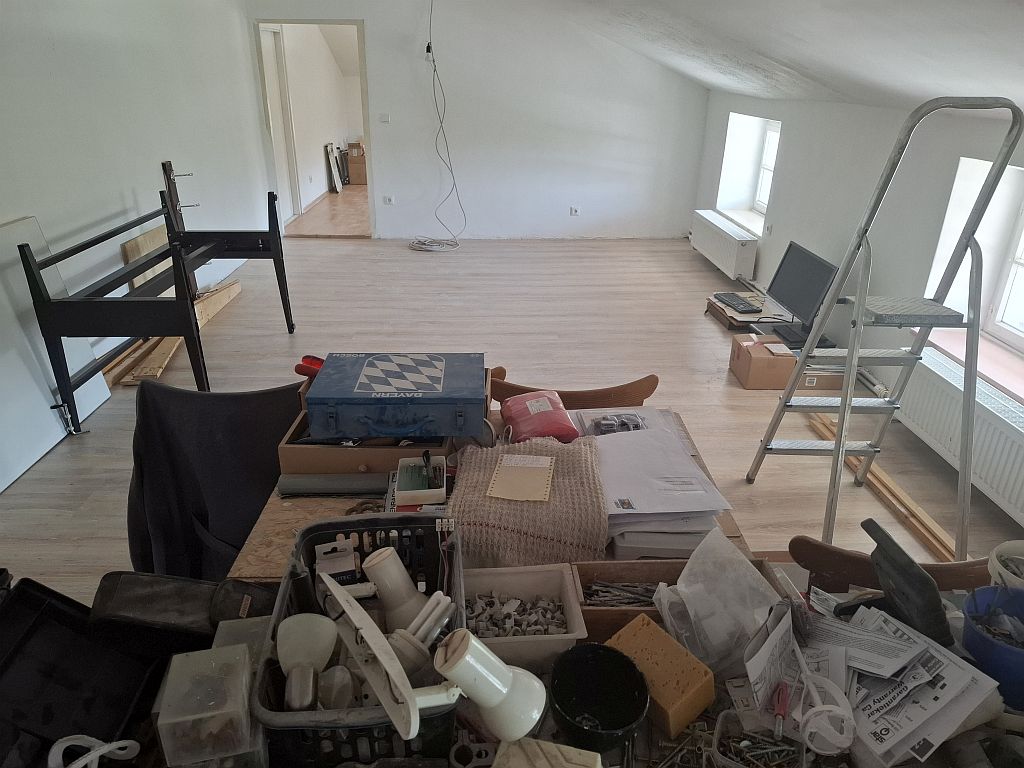

von 14.00 Uhr bis 19.30 Uhr, und alles auch nach oben gebracht. Bad Kohlgrub ist leer am 23.05.2026.

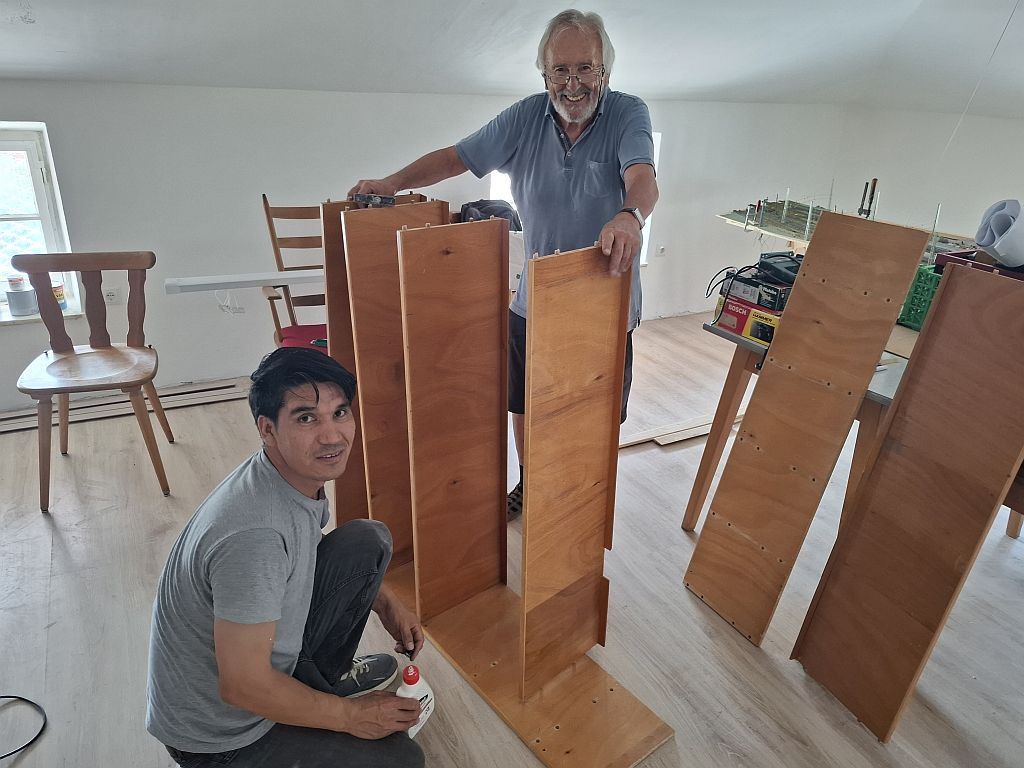

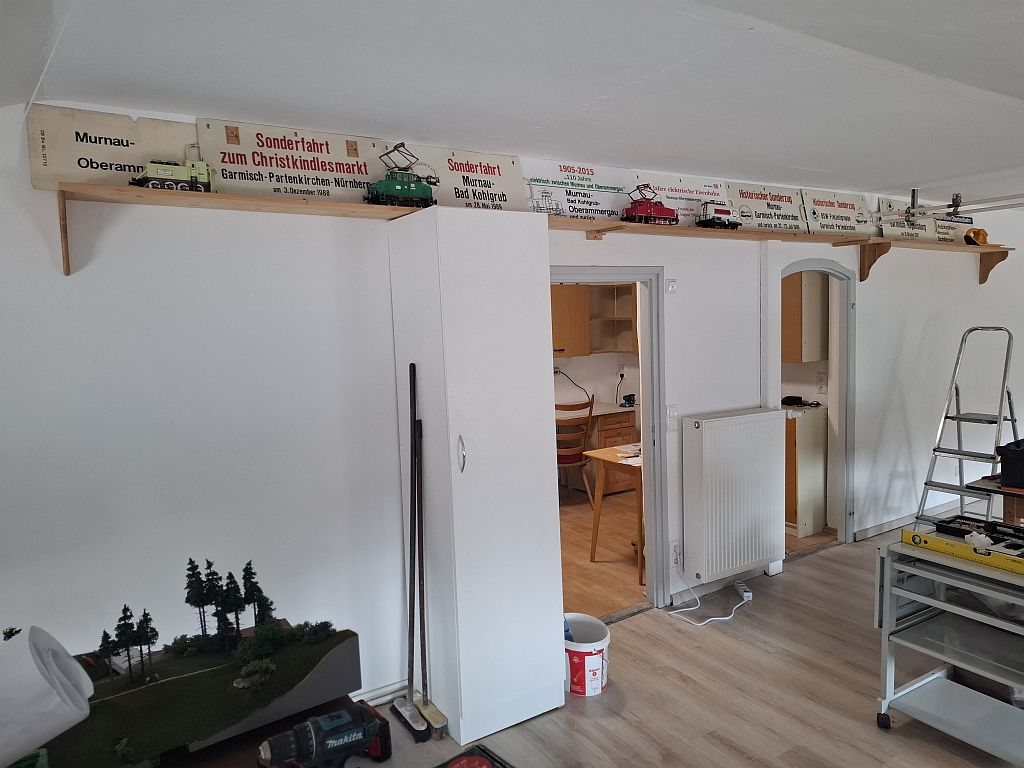

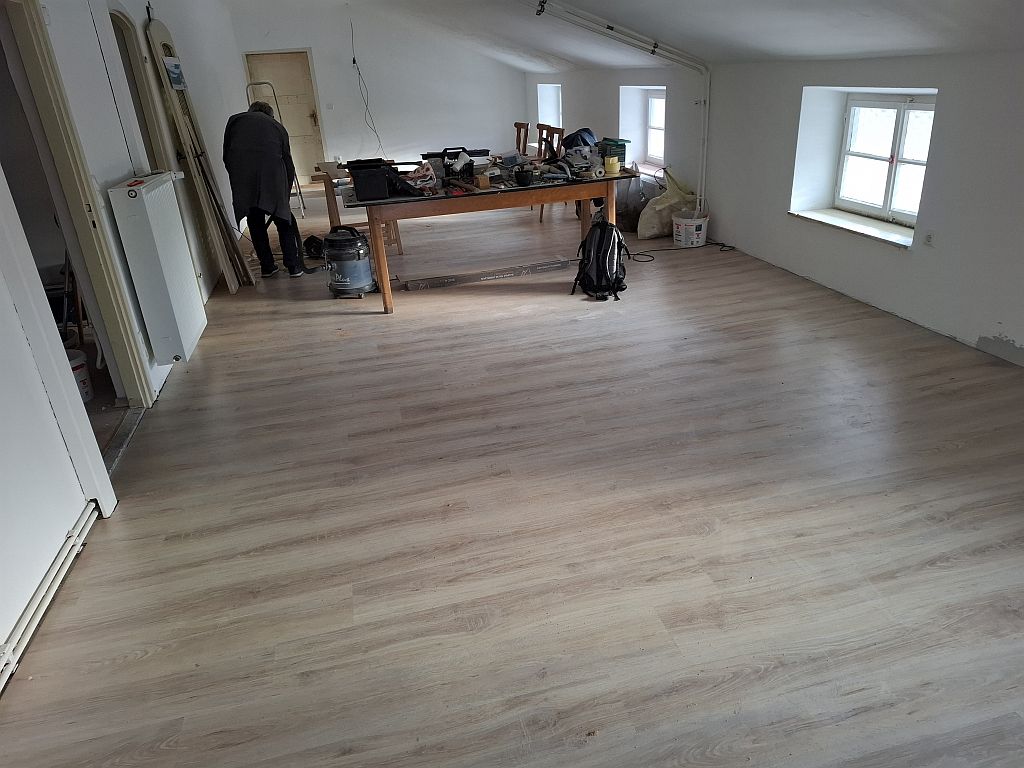

Weiter geht es mit Bilder von dem Anlagenbau.
